机电工程:机电工程题库考点(强化练习)

时间:2024-11-25 00:53:40

微信搜索关注"91考试网"公众号,领30元,获取事业编教师公务员等考试资料40G
题库试看结束后微信扫下方二维码即可打包下载完整版《★机电工程》题库
手机用户可保存上方二维码到手机中,在微信扫一扫中右上角选择“从相册选取二维码”即可。
题库试看结束后微信扫下方二维码即可打包下载完整版《机电工程:机电工程》题库,分栏、分答案解析排版、小字体方便打印背记!经广大会员朋友实战检验,此方法考试通过率大大提高!绝对是您考试过关的不二利器
手机用户可保存上方二维码到手机中,在微信扫一扫中右上角选择“从相册选取二维码”即可。

1、多项选择题  关于压力容器焊接试板要求的说法,正确的有()。

A.试板应采用与施焊压力容器相同的条件和工艺在试验场完成操作(产品焊接试版,应在焊接产品的同时完成操作)
B.试板应由该压力容器的施焊焊工进行焊接
C.试板检测不合格,允许返修
D.不得刻意避开试板焊缝外观不合格的部分截取试样(产品焊接试外观检查如不合格,允许返修,如不返修,可避开缺陷部位截取试样)
E.焊接试板应同炉、同工艺随容器进行热处理


点击查看答案


2、单项选择题  消火栓灭火系统的室内消火栓给水管到若管径()mm时,采用螺纹连接。

A.≤80
B.≥80
C.≤100
D.≥100


点击查看答案


3、单项选择题  单台仪表的校准点应在仪表全量程范围内均匀选取,一般不应少于()点。

A.2
B.3
C.4
D.5


点击查看答案


4、填空题  盘、柜单独或成列安装时,其垂直度允许偏差不大于()mm/m


点击查看答案


5、单项选择题  吊装方法的选择原则为()。

A.安全、有序、快捷、经济
B.安全、具体、快捷、经济
C.安全、明确、快捷、经济
D.明确、具体、安全、快捷


点击查看答案


6、问答题

背景:
某施工企业通过投标获得了某机电安装工程的施工总承包任务,该施工企业中标后的第10天与业主签订了固定总价机电安装施工承包合同。随后,该施工企业将部分主体工程分包给具有相应资质条件的分包人,并签订了分包合同。施工总承包合同中约定的合同工期为380天,而依施工工期定额该工程应为360天。在合同的履行过程中,施工总承包单位发现施工图设计文件中提供的某些工程尺寸有误,遂提出更正.

问题:
1)按承包工程的范围不同可将机电工程承包合同分为哪几类?(管理实务p.171)
2)该工程中的分包合同是否成立?为什么?(管理实务p.171)
3)该工程的实际工期为多少天?为什么?(见项目管理课本)
4)如果该工程的工程量增加,那么施工总承包合同的合同价格应如何调整?该工程中的工程量风险和价格风险由谁来承担?(管理实务p.169)
5)简述工程的变更程序。(各方变更要求必须经业主工程师批准方能下发和生效


点击查看答案


7、单项选择题  关于变压器绝缘油试验,不正确的说法是()

A.电压从零开始,以2~3kv/s的速度逐渐升高到击穿电压
B.绝缘油的击穿电压试验在专用油杯中进行
C.试验时,绝缘油的温度保持在25℃左右
D.绝缘油试验时第一次击穿时的电压值即为绝缘油的耐压数值


点击查看答案


8、单项选择题  同时具备耐腐蚀、耐温及耐冲击的塑料水管是( ).

A.聚乙烯管
B.聚丙烯管
C.ABS管
D.聚氯乙烯管


点击查看答案


9、单项选择题  焊接时产生的小孔效应,对一定厚度内的金属可不开坡口对接,生产效率高,焊缝质量好的焊接方法为()。

A.等离子弧焊
B.药芯焊丝电弧焊
C.高频焊
D.钎焊


点击查看答案


10、问答题

背景:
某机电总承包公司通过投标承接,一栋超高层办公楼的机电安装工程。
总承包公司中标后,业主向总承包公司提出超出招标文件中主要合同条款的附加条件,井以此作为签订合同的前提。附加条件包括①增加净化空调系统工程:②将原计划总工期20个目改为18个月。
总承包公司与业主签订合同后,征得业主同意,将其中的几项分部工程分包给了几家具有相应资质条件的分包单位。
为了防止分包单位延误工程进度,合同条款有如下内容:
“如果分包单位落后于分包合同规定的工程进度,总承包公司可以指示分包单位采取必要的措施来加快工程进度。对由于分包单位的延误所产生的误期损失,总承包公司可以从已完工作所商定的进度款中扣除部分金额作为对分包单位的罚款处理”。
消防工程完工后,总承包公司向建设单位和公安消防机构提出申请,要求对竣工工程进行消防验收,征得公安消防机构同意后,建设单位组织监理、总承包公司和分包单位共同参加现场检查和现场验收。
电梯安装中接受了当地安全监察机构的指导和监控,安装结束经自检后,由总承包公司调试,最后由建设单位将检验和调试的结果告知国务院特种设备安全监督管理部门核准的检验检测机构,要求监督检查。

问题:
1.业主与总承包公司签订合同时哪些做法违反法律规定?法律依据是什么?
2.总承包公司与分包单位订立的合同中有哪些不利于总承包公司的条款?指出并说明。
3.指出消防系统工程验收中不正确之处,正确的消防系统工程验收应如何进行?
4.指出电梯安装工程监督检验过程中不正确之处,并予以纠正。


点击查看答案


11、问答题

背景:
——合理安排起重机,提高设备利用率
业主与工程公司签订了某机电工程项目施工合同,业主与工程公司就施工进度安排取得了一致意见(进度计划见网络图),施工过程e和g工作共同用一台塔吊。
施工过程中由于业主图纸送达延误,致使b工作推迟10天。如图所示。


问题:
(1)在原计划网络图的条件下,计算计划工期,找出关键线路,并分析如果先e后g工作使用塔吊,塔吊的合理进场时间。
(2)用图示说明先g后e工作使用塔吊的工作关系。
(3)在b工作延误条件下,采取先e后g工作使用塔吊,用图示说明工作关系,并确定b工作延误对工期变化是否有影响。
(4)由于b工作延误10天,塔吊使用顺序变为先e后g。业主提出,为确保工期将j工作压缩5天是否可行?若可行,施工单位提出下列要求:j工作压缩5天增加赶工费25000元,塔吊闲置15天每天补偿塔吊租赁费600元;由于b工作延误10天造成其他有关机械闲置,人员窝工损失等综合损失45000元。施工单位上述要求是否合理?


点击查看答案


12、多项选择题  建筑智能化工程与建筑工程和建筑设备安装工程共同构成了智能建筑,因此建筑智能化工程和各行业工程在()等各阶段必须互相协调配合。

A.装饰装修
B.施工期间
C.施工准备
D.设备安装
E.调试验收


点击查看答案


13、单项选择题  现场控制器(直接数字控制器DDC)输出有(),对电动调节阀进行控制。

A.模拟量Ai
B.数字量is
C.模拟量Ao
D.数字量Di


点击查看答案


14、单项选择题  在220kV电力架空线路杆塔()范围内不得挖取黏土。

A.5m
B.10m
C.15m
D.20m


点击查看答案


15、单项选择题  下列不同材质的仪表管道,用管道外径的总数表示其最小允许弯曲半径,倍数从大到小依次为()。

A.高压钢管、紫钢管、塑料管
B.高压钢管、塑料管、紫钢管
C.塑料管、高压钢管、紫钢管
D.塑料管、紫钢管、高压钢管


点击查看答案


16、多项选择题  通风与空调施工中,安装单位应承担的协调配合工作有( )。

A.向设备供应商提供设备到货时间
B.与装饰单位协调风口开设位置
C.向电气单位提供设备的电气参数
D.复核及整改土建施工完毕的预留孔洞尺寸
E.负责各机电专业管线综合布置的确定


点击查看答案


17、问答题

施工现场职业健康、安全与环境管理在机电工程项目中的应用【案例1H420136-1】
1.背景
某安装工程公司承建江北市储油系统罐区扩容改造工程,工程内容包括:液体成品间增建1台2000ma丁二烯球罐(位号为G504)和2台lOOOFr13丙烯球罐(位号为G901、G902)。具体位置:球罐G504位于丁二烯球罐区的东南角,三面与球罐相邻;北侧紧邻原有G502球罐,西侧与G503相邻,南侧隔一条6m宽的道路与轻石脑油罐区相邻;新增球罐G902、G901位于液化石油气罐区的东侧,北侧隔路与轾石脑油罐区相邻,南侧与球罐G904、G903紧邻。该区属于甲类危险防火区。该安装工程公司根据工程现场情况,组建了有实践经验善管理的项目部,建立了项目部风险管理组,编制了职业健康安全技术措施计划,制定了风险对策,落实了安全技术措施方案,在职业健康、安全与环境管理中取得了明显的效果。
2.问题
(1)该项目的紧急状态主要包括哪些?
(2)该项目部风险管理组如何对风险管理进行策划?
(3)指出应急预案的主要内容、实施要点和应急反应的实施原则。
(4)该工程是否需要编制安全专项施工方案?说明理由。


点击查看答案


18、多项选择题  起重机械失稳主要原因是由于超载、支腿不稳定、吊臂(或称扒杆)偏心过大、机械故障等。其预防措施有()。

A.严格机械检查
B.严禁超载
C.打好支腿并用道木和钢板垫实基础
D.确保支腿稳定
E.预压试验


点击查看答案


19、单项选择题  适用于低、中、高压空调系统及潮湿环境的风管是()。

A.酚醛复合风管
B.玻璃纤维复合风管
C.聚氨酯复合风管
D.硬聚氯乙烯风管


点击查看答案


20、多项选择题  自动化仪表工程安装竣工验收阶段工作包括()。

A.隐蔽工程验收
B.分部工程验收
C.分项工程验收
D.单位工程验收
E.竣工验收


点击查看答案


21、判断题  施工过程中所耗费的机械、运输设备等劳动资料的价值,是以购置价计入施工项目成本的。


点击查看答案


22、问答题

协调管理在机电工程项目中的应用【案例1H420084-3】
1.背景
某施工总包单位在我国西北部承建了一大型军工厂不停产扩建工程,其60%的主要工程材料有业主提供,剩余40%的材料通过预付材料款的方式由总包单位自行采购和组织施工。为了按期完成该项建设任务,该总包单位将室外部分管廊上的管道分包给A专业施工单位安装,其中管道有一段通过禁火区;将新增高压管道的射线探伤作业分包给B专业探伤单位实施.此分包项目施工工艺复杂,质量和技术要求高,施工难度大,需要多专业、多工种变叉配合施工。工程开工前总承包单位召开了分包单位协调会,明确各单位的工作时间、竣工验收考核,以及工程资料移交等事项。将室外要求条件高的管道焊接工作分包给了C专业焊接单位。施工过程中,A专业施工单位安装的管道通过禁火区时,其到总包单位申领动火作业证,并做了相应的其余安全防范工作,最终使各项工作顺利完成。B探伤单位在对新增高压管道进行射线探伤时,发生因射线作业引起生产中设备放射液位指示仪表报警。B探伤单位检测员对此立即通知了业主单位负责人,最终使问题得到了解决。因外部气象环境突变,C专业焊接单位所焊接的部分管道焊接质量没能通过验收,监理单位令其重焊,因工期推迟,业主对其进行了罚款。C专业焊接单位认为是不可抗力,对罚款不予接受。
2.问题
(1)背景资料中的分包属于何种类型?该总包单位与A、B和C分包单位协调管理的重点内容有哪些?
(2)A分包单位在禁火区作业时的处理存在何种错误?阐述正确的主要的安全防范工作内容。
(3)对于设备放射液位指示仪表的报警,B探伤单位检测员的通知是否正确?简述理由。
(4)鉴于现有的背景环境,在室外焊接应考虑哪些质量影响因素?
(5)简述在焊接质量问题处理和认识上存在的不妥之处。


点击查看答案


23、单项选择题  无机非金属硅酸盐材料包括水泥、玻璃、()等。

A.橡胶
B.陶瓷
C.塑料
D.涂料


点击查看答案


24、多项选择题  分部工程划分的原则是()。

A.材料种类
B.施工特点
C.工程规模
D.专业性质


点击查看答案


25、多项选择题  建筑智能化系统集成应在()等各子分部工程完工开通的基础上,实现建筑智能化系统的集成。

A.建筑设备监控系统
B.住宅(小区)智能化系统
C.安全防范系统
D.火灾自动报警及消防联动系统
E.办公自动化系统


点击查看答案


26、单项选择题  经济法律关系是由()三要素所构成。

A.主体、客体、内容
B.当事人、经济行为、经济利益
C.法人、经济合同、经济权利和义务
D.经济管理、经济协作、法律责任


点击查看答案


27、单项选择题  甲某,男,今年17周岁,则()。

A、他肯定是完全民事行为能力人
B、他肯定是限制民事行为能力人
C、他肯定是无民事行为能力人
D、他可能被视为完全民事行为能力人


点击查看答案


28、多项选择题  实际生产并应用的太阳电池有()。

A.单晶硅太阳电池
B.非晶硅太阳电池
C.多晶硅太阳电池
D.砷化镉太阳电池
E.硫(碲)化镓太阳电池


点击查看答案


29、单项选择题  “声闸”的主要作用是使录音室的()满足要求。

A.混响时间
B.频率特性
C.噪声指标
D.声音左右对称


点击查看答案


30、多项选择题  成套配电装置柜体安装要求包括()。

A.将柜体按编号顺序分别安装在基础型钢上,不需再找平找正
B.型钢顶部应高出抹平地面10mm,基础型钢有明显的可靠接地
C.柜、屏、箱、盘安装相互间接缝不应大于2mm
D.配电柜安装完毕后,应使每台柜均单独与基础型钢作接地(PE)或接零(PEN)连接,以保证配电柜的接地牢固良好
E.安装完毕后,还应再全面复测一次,并作好配电柜安装记录,并将各设备擦拭干净


点击查看答案


31、单项选择题  最高工作压力大于或者等于()Mpa(表压),且压力与容积的乘积大于或者等于2.5Mpa·L的气体、液化气体的固定式容器属于压力容器。

A.0
B.0.1
C.1.15
D.1.5


点击查看答案


32、单项选择题  下列用户的安全用电事故,不属于向供电部门报告的是()。

A.专线掉闸事故
B.电气火灾事故
C.触电重伤事故
D.电力系统停


点击查看答案


33、单项选择题  按结构划分的绝热材料是()。

A.有机材料
B.纤维材料
C.管壳材料
D.轻质材料


点击查看答案


34、多项选择题  对于手车式柜的检查项目叙述正确的为()。

A.手车推拉应灵活轻便,无卡阻、碰撞现象,相同型号的手车应能互换
B.手车推人工作位置后,动触头顶部与静触头底部的间隙应符合产品要求
C.手车和柜体间的二次回路连接插件应接触良好
D.安全隔离板应开启灵活,随手车的进出而相应动作
E.手车与柜体间的接地触头应接触紧密,当手车推入柜内时,其主触头应比接地触头先接触


点击查看答案


35、多项选择题  进行材料费核算时,要把工程耗用的材料,根据(),由项目料具员按单位工程编制“材料耗用汇总表”,据以计入项目成本。

A、限额领料单
B、退料单
C、报损报耗单
D、大堆材料耗用计算单


点击查看答案


36、单项选择题  压缩机按照()可分为微型、小型、中型、大型。

A.排气压力大小
B.润滑方式
C.容积流量
D.压缩气体方式


点击查看答案


37、多项选择题  关于机电工程项目施工成本控制的原则,下列说法正确的是()。

A.全面控制
B.开源与节流相结合
C.成本目标风险分担的原则
D.随意原则
E.中间控制和适时原则


点击查看答案


38、填空题  强、弱电端子应()布置。


点击查看答案


39、单项选择题  在电器安装工程中,习惯上将电缆分为两大类,即电力电缆和()。

A.电信电缆
B.装备用电线电缆
C.控制电缆
D.高压电缆


点击查看答案


40、问答题

背景资料
某机电安装工程公司承接一汽车厂重型压力机车间机电设备安装工程,工程内容包括设备建造、压机的就位安装、压力管道安装、自动控制工程、电气工程和单机试运行等。其中压机最高22.5m,单件最重为105t。合同工期为4个月。合同约定,工期每推迟一天罚10000元,提前一天奖励5000元。
该公司项目部对承接工程进行分析,工程重点是压机吊装就位,为此,制定了两套压机吊装方案。第一套方案,采用桅杆式起重机吊装,经测算施工时间需要50天,劳动力安排日平均为30人,参照相关定额预算人日平均工资50元,机械台班费及新购置钢丝绳和索具费用共20万元,其他费用2.5万元。第二套方案,采用两台100t汽车式起重机抬吊,但需要租赁,机械租赁费用1万元/日·台。经测算,现场共需14天,与第一套方案相比人工费可降低70%,其他费用可降低30%。
该项目部台理选择了吊装方案,注重安全管理,合理调度。加强了各阶段的成本控制,尤其对压机吊装成本费用控制很严。吊装队发挥了积极性,如期完成任务,为后面工序创造了良好条件,使该工程项目提前8天完成了施工任务。
问题
1.该工程项目应编制何种类型施工组织设计和专项施工方案?
2.项目部进行设备监造验收的主要依据有哪些?
3.计算每套压机吊装方案的成本费用。
4.对两套压机吊装方案进行技术经济分析,该项目部应选用哪套方案?
5.按问题4选用的吊装方案,吊装成本降低车是多少?


点击查看答案


41、单项选择题  室外电缆敷设中对直埋电缆敷设的要求表述不正确的是()。

A.电缆埋设深度距地面不应小于0.6m
B.与其他地下管线交叉时要保持规定的距离
C.人工开挖电缆沟时,两侧应留边坡
D.电缆敷设时的弯曲半径不应小于电缆允许弯曲半径


点击查看答案


42、多项选择题  机电工程专业注册建造师签章的合同管理文件包括()。

A.工程分包合同
B.索赔申请报告
C.工程设备采购总计划表
D.分包工程进度计划批准表
E.工程质量保证书


点击查看答案


43、单项选择题  设备吊装就位的紧后工序是()。

A.设备清洗
B.设备灌浆
C.设备安装调整
D.垫铁安装


点击查看答案


44、单项选择题  通常情况下,耐火浇注料搅拌均匀后应在()内完成浇筑。

A.30min
B.45min
C.60min
D.90min


点击查看答案


45、多项选择题  铜合金包括()。

A.紫铜
B.铜T4
C.黄铜
D.青铜
E.白铜


点击查看答案


46、不定项选择  特种设备的(),应当经核准的特种设备检验检测机构进行。

A.监督检验
B.定期检验
C.型式试验
D.原材料检验
E.无损检测


点击查看答案


47、单项选择题  消防验收的组织者是()。

A.建设单位
B.监理单位
C.设计单位
D.施工单位


点击查看答案


48、多项选择题  肾综合征出血热(流行性出血热)早期典型的病理变化有()

A.脑水肿
B.脑垂体、右心房内膜下出血
C.胃出血
D.肝萎缩
E.全身广泛小血管及毛细血管损害


点击查看答案


49、问答题

某专业安装公司承包了南方沿海某城市一高层建筑的泛光照明工程。承包合同为设计、采购、施工。工程设计考虑节能环保和新技术,选用了LED变色泛光灯,建筑泛光照明要与城市景观照明同步控制,照明场景控制选用二总线控制模块。合同工期90天,7月l日开工到当年9月28日竣工。
专业安装公司按合同要求,编制了泛光照明工程施工方案。因建筑有透空段,灯具安装采用吊篮方式施工。公司对施工人员进行了灯具安装及安全操作培训。
安装公司编制了施工进度计划,施工作业按进度计划实施。针对施工季节可能出现的意外事件(自然灾害),安装公司制定了应急预案。
施工中,安装公司及时与各相关单位沟通协调,灯具及时到场,照明电源和线路按期敷设到位,泛光照明工程按合同约定竣工,并与城市景观照明同步开通。在保修期间,专业安装公司对建筑泛光照明工程进行了技术性回访。

1.LED灯具安装中,可能出现哪些自然灾害的意外事件会影响工程进度? 2.用吊篮方式安装灯具是哪种类型的高处作业?还应对施工人员进行哪些操作技术的培训?取得哪个操作证才能上岗操作? 3.泛光照明工程施工中,专业安装公司要与哪些单位沟通协调? 4.在保修期内,专业安装公司进行技术回访有何作用?


点击查看答案


50、判断题  目标管理是贯彻执行计划的一种方式,它把计划的方针、任务、目的和措施逐一加以分解,提出进一步的具体要求,并分别落实到执行计划的有关部门、单位,甚至个人


点击查看答案


51、多项选择题  变压器的性能由()决定。

A.外接元器件
B.外部接线方式
C.线圈的绕组匝数
D.固定方式
E.连接组别方式


点击查看答案


52、单项选择题  机械设备安装工程中,设备试运转合格后,应及时办理()。

A.基础验收
B.竣工验收
C.工程验收
D.工程移交


点击查看答案


53、单项选择题  光缆敷设前应进行外观检查和光纤导通检查;在光纤连接前和光纤连接后均应对光纤进行测试;光缆的弯曲半径不应小于光缆外径的()倍。

A.5
B.10
C.15
D.20


点击查看答案


54、单项选择题  常用的焊缝无损检测方法中,适合于焊缝内部缺陷检测的方法是()

A.射线探伤
B.涡流探伤
C.磁性探伤
D.渗透探伤


点击查看答案


55、单项选择题  二次回路配线应整齐、清晰和美观,每个接线端子上最多不超过()根接线。

A.1
B.2
C.3
D.4


点击查看答案


56、单项选择题  综合考虑,大型储罐基础选择()基础较为妥当

A、混合
B、垫层
C、深井
D、框架式


点击查看答案


57、问答题

A公司承接某住宅小区的数栋住宅楼和室外总体工程的机电安装任务。A公司将小区热力管网工程分包给业主指定的B公司,而管材和阀门由A公司采购供应。
B公司承接的热力管网安装完成后,于2008年8月向业主提出竣工验收并通过。A公司承接住宅小区工程于2009年3月竣工验收合格。
事件1:于2008年冬季供暖时,发现热力管网阀门漏水严重,造成热能损失。业主向A公司投诉,并要求承担经济费用,A公司予以拒绝。
事件2:于2009年冬季供暖时,其中有一栋楼暖气管道多处裂纹漏水,经查证是A公司项目经理通过关系购进廉价次品有缝钢管。
问题:
(1)B公司申请竣工验收的做法是否妥当?说明理由。
(2)针对事件1:A公司的做法是否合适?说明理由。
(3)针对事件2:出现的材料质量问题,从材料质量控制方面有哪些环节失控?
(4)针对事件2:A公司应对该质量问题如何处置?


点击查看答案


58、多项选择题  高压管道安装的要求包括(管道组成件要有出厂证明文件、管道支架应按设计图纸安装、管线安装如有间断应及时封闭管口)

A、管道组成件要有制造厂证明文件
B、管道支架应按设计图纸施工
C、管道安装应使用正式管架固定
D、安装误差可以通过修改密封垫厚度补偿
E、管线安装如有间断应及时封闭管口


点击查看答案


59、问答题

某安装工程公司承接某地一处大型吊装运输总承包项目,有80~200t大型设备26台。工程内容包括大型设备卸船后的陆路运输及现场的吊装作业。施工作业地点在南方沿海地区,工程施工特点为:工程量大、工期紧、高空作业多、运输和吊装吨位重。项目部按照合同要求,根据工程的施工特点,分析了该工程项目受外部环境因素的影响,项目部成立了事故应急领导小组进行应急管理,根据施工现场可能发生的施工生产突
发事件,编制了专项应急预案,并对应急预案进行了培训。应急预案培训包括的内容有:(1)培训应急救援人员熟悉应急救援预案的实际内容和应急方式,明确各自在应急行动中的任务和行动措施;(2)培训员工懂得在紧急情况发生后有效的逃生方法;(3)培训使有关人员及时知道应急救援预案和实施程序修正和变动的情况。安装工程公司将大型工艺设备的卸船后的陆路及厂内运输的运输任务分包给B大件运输公司。
针对80~200t大型设备吊装,项目部研究、确定所有设备的吊装采用履带起重机吊装,为此决定租赁一台750t履带起重机和一台200t履带起重机。项目部组织专业技术人员编制大型设备吊装方案,优化吊装工艺。并对影响大型吊装的质量影响因素行了预控进。
在运输一台重115t、长36m的设备时,安装公司项目部的代表曾提出过要用150t拖车运输。但B运输公司由于车辆调配不能满足要求,采用了一台闲置数月的停放在露天车库的1OOt半挂运输车进行运输,设备装上车后没有采取固定措施,运输前和运输中没有安全员或其他管理人员检查、监督。运至厂区一个弯道时,半挂车拐弯过急,设备自车上摔下损坏,除了保险公司赔偿外业主还直接损失15万元。经查,B公司没有制订设备运输方案,也没有安全技术交底记录。
问题:
1.根据背景,本工程施工现场可能发生哪些施工生产和自然灾害突发事件?指出专项应急预案的主要内容和应急反应的实施原则。
2.上述应急预案培训的内容是否全面?若不全面补充缺失的内容。
3.简述为完成某台重量和尺寸已经确定的既定设备的吊装,确定主吊吊车臂长的步骤和要求。
4.大型设备的吊装施工中,应采取哪些对质量影响因素的预控措施?
5.B公司运输设备发生设备掉出运输车损坏事故应负什么责任?事故产生的原因有哪些?


点击查看答案


60、单项选择题  采用预制块做保温层的要求是( )。

A.同层要错缝,异层要压缝,用同等级材料的胶泥勾缝
B.同层要错缝,异层要压缝,用高一等级材料的胶泥勾缝
C.同层要压缝,异层要错缝,用同等级材料的胶泥勾缝
D.同层要压缝,异层要错缝,用高一等级材料的胶泥勾缝


点击查看答案


61、问答题

背景:
A机电工程公司总承包了一新建机械厂的通风与空调工程,总工期为6个月。主辅材料均由A机电公司供应。其中,分部分项工程量清单计价合计为536万元;措施项目清单计价合计60万元;其他项目清单计价合计15万元。取费费率为:规费费率4.85%;税率3.56%。
合同规定,主材预付款为合同造价的30%,从未施工工程尚需的主材价值相当于主材预付款数额时起扣;质量保证金为合同造价的5%,从每月的进度工程款中扣回。
A公司经过测算,决定公司按照工程总造价的15%提取,剩余的为公司对项目的考核成本。公司与项目部签订的项目目标成本又降低了3%。
项目部经过测算,在目标成本的基础上人工费可以降低2.5%;材料费可以降低5%;机械费可以降低6%;其他直接费降低9%;间接费降低11%。

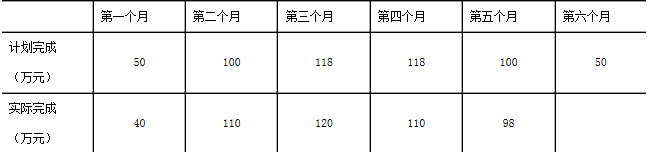

项目经理部编制的成本计划和前四个月实际完成工程造价见下表。项目部对成本进行了分解,并且抓住了成本控制的主要环节,很好的完成了公司下达的成本目标,并节余35万元。
月完成造价、前四个月实际完成造价

问题:
1、A机电工程公司对项目部的考核成本是多少?与项目部签订的项目目标成本是多少?
2、若背景中的人工费占计划成本20%、材料费占50%、机械费占15%、其他直接费占5%、间接费占10%,项目部计划成本降低额是多少?本项目成本控制的重点是什么?应如何控制?
3、本工程预付款是多少?预付款起扣点是多少?请计算第三个月和第四个月签证工程款。
4、在确定风管制作方案时,有工厂预制和现场制作两种方案可以选择。工程预制质量可靠,进度可以提前,预制费用减少2万元,但运输费用增加3万元。现场制作也可以满足质量和进度的要求,但设备来回运输和装、拆需要1.5万元的费用。问题:项目部应该选择哪一种制作方案?为什么?


点击查看答案


62、单项选择题  关于电梯机房要求的说法中,正确的是()

A.机房门应为内开防火门
B.机房内应设置一个电源总开关
C.机房地板表面的照度不应低于2001x
D.机房内应设置一个2p型电源插座


点击查看答案


63、问答题

施工进度管理在机电工程项目中的应用真题案例解析3:
案例:A公司中标承建某化肥厂扩建一套位于原生产装置旁的新甲醇生产装置,施工内容包括装置的全部机电工程安装和新老系统的连通,承包合同附加条款说明,A公司在施工时应采取有效安全技术措施确保已生产的装置安全,并新老系统的接口连通要在生产装置局部短时停车时间内完成,即均必须准点到达。工程的油漆防腐、保温由B公司分包承担。
【问题】:
(1)A公司的施工进度计划应采用什么表达形式?说明理由。
(2)A公司在单位工程施工进度计划实施前应怎样进行计划交底?
(3)B公司的施工进度计划编制以什么类型为主?说明理由。
(4)A公司在塔器吊装、管网铺设时应坚持什么施工顺序?以下网络计划是否可调整以降低大型机械使用费用?(用文字说明)

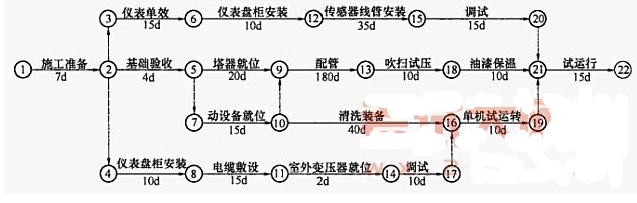

图1H420096-03


点击查看答案


64、多项选择题  智能建筑是由()共同构成。

A.建筑智能化工程
B.建筑设备工程
C.建筑工程
D.建筑设备安装工程
E.建筑安装工程


点击查看答案


65、问答题

某民营造纸企业为尽快占领西南市场,拟在西南某县建一座中型造纸厂,在与当地县政府签订三项协议后,即办理了有关招标活动的审批手续,由于无初步设计,就以暂估工程总价的方式进行施工总承包,因工程资金来源尚未完全落实,要求施工单位垫资施工。
在资格预审中,业主重点审查施工单位的有无垫资能力。共有七家施工单位通过了预审,获得投标资格。
在投标日期前10天,业主以书面形式修改了工程范围。有一投标单位提出异议,被取消投标资格。
在投评标过程中,A公司因报价最低,低于成本价30%,然而又因称其垫资能力强,被业主选中,遭到评标专家的一致反对。B公司虽报价合理业绩好.施工能力强,而标书中垫资要求条件苛刻而遭业主否决。最终选择了资金状况一般.报价较低,业绩虽然较弱.但同意业主垫资条件的C公司。

说明评标专家否定A公司的理由。


点击查看答案


66、单项选择题  某项目的设计任务由甲设计院承担,其在设计时应该根据()进行设计。

A、建设单位的意愿
B、类似已完工程
C、勘查成果文件
D、类似地区的水文地质情况


点击查看答案


67、单项选择题

某机电公司承包了某化工厂的设备及管道的防腐蚀工程。由于设备表面还存有铁锈和旧的防腐层,必须对设备进行预处理。工程防腐蚀涂层采用刷涂的施工方法,防腐蚀衬里采用聚氯乙烯塑料衬里。施工完毕,经总工程师鉴定,由于此工程质量要求很高,防腐蚀采用刷涂后,设备表面不够均匀和平整,于是对设备表面重新进行预处理,采用另一种涂层方法。工程施工完毕,达到设计要求后,交付使用。

渠沟及烟囱等设备采用()衬里,可以获得耐蚀性、耐热性、耐磨性良好的保护层。

A.铅
B.橡胶
C.玻璃钢
D.砖板


点击查看答案


68、单项选择题  关于特种设备的制造安装要求,错误的说法是()。

A.现场制作压力容器须按压力容器质保手册的规定进行,并接受安全监察部门的监督检查
B.电梯安装结束经自检后,应提请国家特种设备安全监察部门核准的检验检测机构进行检验
C.承揽特种设备工程前,应取得特种设备安装、改造、维修活动的资格
D.锅炉施工中按质量保证手册和与锅炉安装监察部门的约定,接受对锅炉各工序和监检点进行质量检验


点击查看答案


69、问答题

施工组织设计在机电工程项目中的应用【案例答案解析】
1.背景
在某项目的实施过程中,建设单位代表对施工单位报送的施工组织设计审核时发现,施工单位为方便施工,将设备管道竖井的位置做了移位处理;另外施工单位将工程的有关试验主要安排在施工单位试验室进行。建设单位代表认为,管道竖井移位方案不会影响工程使用功能和结构安全,因此,签认了该施工组织设计报审表,同时指示相关人员对施工单位试验室资质等级及其试验范围等进行考核。
在建设单位主持召开的第一次工地会议上,建设单位介绍工程开工准备工作基本完成,施工许可证正在办理,要求会后就组织施工。会盾建设单位起草了会议纪要,纪要中明确边施工边办理施工许可证,并将此会议纪要送发相关单位要求遵照执行。
设备安装施工要求安装人员有安装资格证书。建设单位代表发现5名安装人员无安装资格证书,且他们已参加并完成了该工程的一项设备安装工作。
设备调试时,施工单位未按技术规程要求进行调试,存在较大的质量和安全隐患,建设单位代表发现后立即签发了工程暂停令,要求施工单位整改。施工单位用了2天时间整改后被指令复工。对此次停工,施工单位向建设单位提出费用索赔和工程延期的申请,强调设备调试为关键工作,停工2天导致窝工,建设单位应给予工期顺延和费用补偿,理由是虽然施工单位未按技术规程调试但并未出现质量和安全事故,停工2天是建设单位要求的。
2.问题
(1)建设单位在第一次工地会议上的做法是否妥当?写出正确的做法。
(2)施工单位擅自对施工组织设计进行修改是否妥当?请予以说明。
(3)对施工单位试验室除考核资质等级爰其试验范围外,还应考核哪些内容?
(4)建设单位代表应如何处理5名安装人员无证上岗的事件?
(5)施工单位的费用索赔和工程延期要求是否应该被批准?说明理由。


点击查看答案


70、单项选择题  适用于较大面积的涂装的涂料施工方法为()。

A.刷涂法施工
B.滚涂法施工
C.空气喷涂法施工
D.高压无气喷涂法施工


点击查看答案


71、问答题

背景:
某施工单位承建一南方沿海城市的大型体育馆机电安装工程。合同工期为10个月,于2004年11月10日开工,2005年9月10日竣工。该工程的特点是各类动力设备包括冷冻机组、水泵、集中空调机组、变配电装置等,均布置在有通风设施和排水设施的地下室。由于南方沿海空气湿度高、昼夜温差大,夏天地下室结露严重,给焊接、电气调试、油漆、保温等作业的施工质量控制带来困难。通风与空调系统的风管设计工作压力为1000Pa.项目部决定风管及部件在场外加工。
项目部制定的施工进度计划中,施工高峰期在6月~8月,正值高温季节。根据地下室的气候条件和比赛大厅高空作业多的特点,需制订针对性施工技术措施,编制质检计划和重点部位的质量预控方案等,使工程施工顺利进行,确保工程质量。
在施工过程中,由于个别班组抢工期,在管理上出现工序质量失控,致使在试车阶段发生施工质量问题,如通风与空调系统进行单机和联动试车时,有两台风机出现振动大、噪声大、电动机端部发热等异常现象。经调查发现,风机的钢垫铁有移位和松动,电动机与风机的联轴器同轴度超差。

问题:
1.针对环境条件,应制订的主要施工技术措施有哪些?
2.为保证地下室管道焊接质量,针对环境条件编制的质量预控方案包括哪些内容?
3.按风机安装质量问题调查结果,分别指出发生质量问题可能的主要原因。
4.风管及部件进场时应做什么检验?风管系统安装完毕后要怎样检验?
5.通风与空调工程的竣工验收的程序是什么?
6.变配电装置进入调试阶段,因环境湿度大,会造成调试时测试不准或不能做试验时,在管理上应采取哪些措施?


点击查看答案


72、单项选择题  大型龙门起重机设备吊装,宜选用的吊装方法是()。

A.旋转吊装法
B.超高空斜承索吊运设备吊装法
C.计算机控制集群液压千斤顶整体吊装法
D.气压顶升法


点击查看答案


73、单项选择题  通信局(站)的天线必须安装避雷针,天线应该安装在避雷针()避雷区域内。

A.15°
B.30°
C.45°
D.60°


点击查看答案


74、单项选择题  重新启用被封存的计量检测设备,必须(),方可使用。

A.确认其有合格证后
B.经检定合格后
C.经主管领导同意后
D.确认封存前是合格的


点击查看答案


75、问答题

背景:
某工程项目业主通过工程量清单招标方式确定某投标人为中标人。并与其签订了工程承包合同,工期4个月。有关工程价款条款如下:
(1)分项工程清单中含有两个分项工程,估算工程量分别为甲项2300m3,乙项3200m3,清单报价中甲项综合单价为180元/m3,乙项综合单价为160元/m3。
(2)措施项目清单中包括:
1)环保、安全与文明施工等全工地性综合措施直接费用8万元;
2)模板与脚手架等与分项工程作业相关的措施直接费用10万元。
(3)其他项目清单中仅含零星工作直接费用3万元。
(4)规费综合费率3.31%;税金率3.47%。
有关付款条款如下:
(1)分项工程量按实结算,综合单价不予调整。
(2)材料预付款为分项工程合同价的20%,于开工前支付,在最后两个月平均扣除。
(3)措施项目中,全工地性综合措施费用于开工前与工程预付款一起支付;与分项工程作业相关的措施费用于开工后第1、3月末分两次平均支付。
(4)其他项目费用于竣工月结算。
(5)业主从每次拨付给承包商的工程款中,按5%的比例扣留质量保证金。
承包商每月实际完成的工程量表单位:m3

问题:
1.工程预计合同总价为多少?材料预付款金额是多少?首次支付措施费金额是多少?
2.每月分项工程价款是多少?每月付款总额是多少?


点击查看答案


76、问答题  空预器所属有哪些辅助设备?各设备的作用是什么?


点击查看答案


77、单项选择题  采暖管道冲洗完毕后,应()、加热,进行试运行和调试.=

A.试压
B.通水
C.通球
0.灌水


点击查看答案


78、问答题

背景:
某送变电工程公司承接了我国西部某高压输电线路8个塔基的施工建设项目,工期1年,工程施工特点为:野外露天作业多,高空作业多,山地施工多,冬季气温低,50%的塔基建在山石上,需要爆破处理。
对此,该工程公司项目部根据职业健康,安全与环境进行了主要风险因素识别,按项目部风险管理组、项目管理部门和班组进行了分级风险管理策划,同时需要组长要对施工技术方案控制的一些特别活动风险因素进行识别和评价,项目部还制定了项目安全生产负责制,把安全负责目标分解到岗,落实到人。
其中项目经理安全职责是:施工过程发生安全事故时,必须按照安全事故处理的有关规定和程序及时上报和处理,并制定防范措施;定期组织安全生产检查和分析,制定相应预防措施;严格执行安全考核指标和安全生产奖惩办法;制定和执行安全生产管理办法等。

问题:
1、根据工程施工特点识别出该工程有哪些主要风险因素?
2、风险管理组在风险管理策划中主要负责哪些工作?
3、简述风险管理策划中对班组长要求的看法,班组长在风险管理策划中负责哪些工作?
4、背景资料中,项目经理还应负哪些安全责任?


点击查看答案


79、填空题  盘、柜内电流回路配线应采用截面不小于()mm2,标称电压不低于()的铜芯绝缘导线。


点击查看答案


80、多项选择题  下列属于合同无效的法律后果的是()。

A、返还财产
B、折价补偿
C、返还定金
D、赔偿损失
E、收归国库所有


点击查看答案


81、单项选择题  机电工程现场中的电焊机至焊钳的连线多采用()聚氯乙烯绝缘平形铜芯软线,这是因为电焊位置不固定,多移动。

A.BX型
B.BVV型
C.BV型
D.RV型


点击查看答案


82、单项选择题  多节柱钢构安装时,为避免造成过大的积累误差,每节柱的定位轴线应从()直接引上。

A.地面控制轴线
B.下一节柱轴线
C.中间节柱轴线
D.最高一节柱轴线


点击查看答案


83、单项选择题  1986年,原国家环境保护局颁布(),在我国开始实行环境影响评价单价的资质管理。

A.《基本建设项目环境保护管理办法》
B.《建设项目环境保护管理办法》
C.《中华人民共和国环境保护法(试行)》
D.《建设项目环境影响评价证书管理办法(试行)》


点击查看答案


84、判断题  工程成本分析报表的资料来源于施工项目的成本日记账和成本分类账以及应收账款分类账,起报告工程成本预测的作用


点击查看答案


85、问答题

某机电安装工程公司承接了某电站的机电设备安装任务,该机电安装工程公司为了提高工程质量,创造正常施工条件,加强了对工程施工人员、施工机具、工程材料的控制。由于该机电安装工程公司项目经理部的控制措施和方法得当,使得各项工作有条不紊地进行,按期完成该工程的施工任务。
问题1.在机电安装工程施工中,应从哪些方面对施工人员进行控制?
2.在机电安装工程中,应重点控制施工机具的哪些方面?
3.机电安装过程中,施工检测器具的选用原则是什么?
4.工程材料质量的检验方法有哪几种?
5.简述机电安装工程材料进货检查和验收的控制要求。


点击查看答案


86、多项选择题  下列设备中,属于特种设备的有()。

A.6层6站载客电梯
B.水压1MPa的热水锅炉
C.工作压力1.2MPa·L的气瓶
D.35kV变压器
E.3t桥式起重机


点击查看答案


87、单项选择题  甲建筑公司对企业员工进行了培训,通过学习,员工乙对于撤销权有了一定的了解,总结了四个观点,其中正确的是()。

A、撤销权仅指债权人对债务人的危害其债权实现的不当行为的撤销
B、撤销权仅指合同当事人对欠缺生效条件的合同的撤销
C、撤销权自撤销权人知道或者应当知道撤销事由之日起1年内行使
D、撤销权是指合同中约定的权利


点击查看答案


88、单项选择题  直接安装在管道上的仪表,宜在管道()安装。

A.吹扫前
B.压力试验后
C.与管道同时
D.管道吹扫后压力试验前


点击查看答案


89、单项选择题  按计量检定的目的和性质分类:首次检定、后续检定、使用中的检定、()和仲裁检定。

A.强制检定
B.非强制检定
C.使用后的检定
D.周期检定


点击查看答案


90、单项选择题  《注册建造师执业管理办法》规定,下列工程中,属于机电工程建造师执业的是()。

A、城市供水工程
B、城市供热工程
C、城镇燃气工程
D、信息化工程


点击查看答案


91、单项选择题  净化空调系统风管制作时,风管及部件的各个缝隙处应用密封()密封。

A.胶
B.带
C.填料
D.圈


点击查看答案


92、单项选择题  在水准测量过程中,一个测区及其周围至少应有()个水准点。

A.1
B.2
C.3
D.4


点击查看答案


93、单项选择题  SDH设备和波分复用设备相同的测试项目是()。

A.中心频率与偏离
B.最小边模抑制比
C.最大--20dB带宽
D.抖动转移特性


点击查看答案


94、多项选择题  焊接完成后,对焊接致密性试验可采用()。

A、强度试验
B、气密性试验
C、煤油试漏
D、超声波检测
E、氦气试验


点击查看答案


95、单项选择题  在石油天然气管道输油工程项目中,界定为大型的标准为()。

A.年产量≥600万t,管线长度≥120km
B.年产量≥300万t,管线长度≥80km
C.年产量≥300万t,管线长度≥120km
D.年产量≥600万t,管线长度≥80km


点击查看答案


96、单项选择题  电气装置安装应注意组合装配六氟化硫封闭式电器元件时,应在无风沙、无雨雪、空气相对湿度()的条件下进行,并采取防尘、防潮措施。

A.小于70%
B.大于70%
C.小于80%
D.大于80%


点击查看答案


97、单项选择题  在建筑智能化工程的施工中,智能化设备供应商确定后的紧后程序是()。

A.工程承包商的确定
B.施工图深化设计
C.工程检测
D.管理人员培训


点击查看答案


98、单项选择题  公差带位置由()决定。

A.基本尺寸
B.标准公差
C.基本偏差
D.尺寸偏差


点击查看答案


99、单项选择题  下列施工计量器具中,属于强制性检定范畴的是()。

A.声级计
B.超声波测厚仪
C.压力表
D.垂直检测尺


点击查看答案


100、问答题

背景:
某施工单位负责南方在建石油化工装置的管道安装工程、设备安装工程的施工。由于中标时间距工程的开工时间很短,所以该施工单位在工程开工后,才完成施工组织设计的编制工作。
施工过程中,建设单位对该施工单位的施工质量很满意,将装置内的保温工程、防火工程也交由该施工单位进行施工,签订了施工合同。
该施工单位认为自己已经编制了施工组织设计,且保温工程、防火工程只是附属工程,所以不需要再编制施工组织设计。后来在建设单位的要求下,该施工单位的工程项目部编制了增加工程的施工组织设计,由项目总工程师审批后下发执行。

问题:
(1)该施工单位在工程开工后才编制施工组织设计的做法是否正确?为什么?
(2)该施工单位在承担保温工程、防火工程的施工后,是否还有必要编制施工组织设计?为什么?
(3)新增加保温工程、防火工程后,该施工单位是对原有施工组织设计进行全面修改,还是进行补充,理由是什么?
(4)增加工程的施工组织设计的审批程序是否正确?应该怎么做?


点击查看答案


101、单项选择题  汽包的吊装有水平起吊、转动起吊和倾斜起吊三种方法,汽包运进施工现场后,一般要进行卸车、转正翻身、零米移位、()以及移动就位。

A.垂直提升、高位调平
B.低位调平、垂直提升
C.倾斜起吊、垂直提升、高位调平
D.低位调平、倾斜起吊、垂直提升


点击查看答案


102、多项选择题  《建设工程工程量清单计价规范》(GB50500-2013)规定,分部分项工程清单必须载明()。

A、项目编码
B、项目名称
C、项目特征
D、计量单位
E、项目单价


点击查看答案


103、单项选择题  通风与空调工程施工程序由施工准备到竣工验收后,还应包括()。

A.回访保修
B.维修保养
C.配合工艺设备试生产
D.空调系统综合效能测定


点击查看答案


104、单项选择题  下列做法错误的是()。

A、保温材料及附属材料无出厂合格证
B、保温前管道及设备应有隐蔽检查验收记录
C、保温完工后应有验收记录
D、进场应有验收记录,其性能、规格应符合设计要求


点击查看答案


105、多项选择题  链传动的缺点包括()。

A.制造和安装精度要求高
B.只能用于平行轴间的传动
C.瞬时速度不均匀
D.工作时有噪声
E.需要很大的张紧力


点击查看答案


106、填空题  盘、柜及二次回路接线施工应制定()措施。


点击查看答案


107、多项选择题  起重机械需定期检查,下列定期检查周期描述正确的是()

A.吊运熔融金属和炽热金属的起重机每年1次
B.流动式起重机每年1次
C.轻小型起重设备每年1次
D.门式起重机每年1次
E.机械式停车设备每1年1次


点击查看答案


108、多项选择题  高压真空断路器在验收时,制造厂应提供()等技术文件。

A.产品说明书
B.试验记录
C.调整记录
D.合格证件
E.安装图纸


点击查看答案


109、多项选择题  汽轮发电机系统设备主要包括()。

A.励磁机
B.发电机
C.再热器
D.汽包
E.汽轮机


点击查看答案


110、问答题

某机电安装工程公司承接某综合性设施的通风空调安装工程,在施工准备阶段,该机电安装工程公司制订了施工方法和施工工艺,在制订过程中兼顾了进度控制、质量控制、成本控制三大目标,使得对各工序施工活动的质量得到有效控制。该机电安装工程公司对施丁环境也制订了相应的控制措施。
问题1.为了不产生进度拖延,影响质量,增加成本,在制订施工方法和施工工艺应考虑哪些内容?
2.什么是控制点?
3.工序质量控制的方法有哪些?以什么方法为主?
4.影响工程项目施工质最的环境因素有哪些?
5.对该通风空调系统中的洁净室的施工环境应主要控制哪些内容?


点击查看答案


111、单项选择题  绝热材料按可压缩性划分可分为硬质、半硬质和软质。相对变形在()时为半硬质。

A.4%~15%
B.5%~20%
C.6%~30%
D.6%~40%


点击查看答案


112、单项选择题  规范规定,仪表线路经过温度大于()℃的场所,要采取隔热措施。

A.55
B.60
C.65
D.70


点击查看答案


113、多项选择题  直接费包括()

A.设备费
B.人工费
C.材料费
D.施工机械使用费


点击查看答案


114、多项选择题  下列石油化工专用设备中,属于分离设备的有()。

A.分解锅
B.集油器
C.蒸发器
D.洗涤器
E.冷凝器


点击查看答案


115、多项选择题  下列石化设备中,属于热换设备的有()。

A.蒸发器
B.聚合釜
C.集油器
D.冷凝器
E.洗涤器


点击查看答案


116、单项选择题  高程控制网的测量方法有()。

A.导线测量、三角测量
B.水准测量、电磁波测量
C.电磁波测量、三边测量
D.三边测量、水准测量


点击查看答案


117、问答题

某国际工程合同总价为3000万美元,合同工期12个月,合同中无价格调整条款,承包商通过风险辨识认识到承包该工程主要面临三方面的风险,材料价格上涨,人工费上涨,付款拖延。对这三种风险各自可能发生的概率及可能造成的损失估计数值如下表所示。
在该工程项目中,材料费占工程总价的65%(即650万美元),人工费占合同价的35%(即350万美元)。人工费上涨中包括工资上涨、工效降低导致的费用增加,以及工期拖延导致的费用增加等。拖延付款损失因付款拖延导致承包商贷款利息增加(按月利率1%计)。
在研究一台80吨设备的整体吊装方案时,项目经理拟选用两台在现场站位后可各吊装55吨重量吊车抬吊,估计吊索具重量为4吨,不均衡载荷系数取1.25,要求技术部门核实其可行性。

问题:
1.试衡量承包商承包该工程可能面临的风险损失总额约为多少?约占合同总额的百分比为多少?
2.在上述风险中,哪种风险可能造成的损失最大?
3.针对上述风险,应当采取何种措施加以防范?
4.除上述风险外,你认为是否还有涉及实际价款的风险?举例说明。
5.试计算本案例中选用这两台吊车吊装的可行性。


点击查看答案


118、多项选择题  为了使消防验收顺利进行,某些消防重点工程实施全过程监督检查,按施工程序采用()消防验收等形式

A.分部工程
B.单位工程
C.隐蔽工程
D.粗装修
E.精装修


点击查看答案


119、单项选择题  工业安装工程单位工程质量控制资料检查记录表中的结论应由()填写.

A.施工单位
B.监理单位
C.建设单位
D.质监单位


点击查看答案


120、问答题

背景:
某钢厂拟建一台特大型烧结机(有效烧结面积360m2),以满足高炉增容后烧结矿的需求。
在该项目初步设计审查通过后,因钢材价格上涨,业主急于早日建成投产,与一家具有类似工程经验且具有总承包资质的工程公司签订了epc“交钥匙”总承包合同,约定14个月建成投产。签订合同时,施工图纸设计刚刚开始,经过初步设计审查,主要设备的规格、型号已确定(包括烧结机、环冷机、主抽风机、圆筒混合机),业主方“三通一平”工作已完成,资金已落实部分。
该厂位于一片河滩地上,远离市区,紧邻一条主干道,场地平坦,地势低洼,场地狭窄,场区内淤泥质土为主,基岩在地下45m处。该地区雨季在每年5月及6月(即合同签订后的第3到第4个月)。夏季极端最高温度在43°c,冬季极端最低气温一5°c。合同签订后的第13个月到第14个月间正值传统节日——春节。
该项目施工内容包括:分系统及分辅助设施,道路管网等;主要车间包括烧结冷却机室、主抽风机室、配料室、混合室及通廊转运站。其中烧结冷却机室是大型高层工业厂房,土建施工周期长,烧结机的制作、安装时间很长,主抽风机室中的主抽风机采用进口设备,订货周期很长,而混合机不仅制作周期长,且体积重量均很大,运输难度较大。该公司项目部根据工程具体情况,考虑了不利因素影响,制定了较可行进度计划,重点对引起进度偏差的原因进行了分析,实施中加强了计划控制和调整,保证合同工期,如期完成了任务。

问题:
(1)项目部在确定施工进度目标时,应考虑哪些因素对施工进度的影响?
(2)如何才能制定较为可行的进度计划?
(3)如何进行进度计划的控制,保证合同工期?
(4)试分析哪些原因会引起进度偏差调整?


点击查看答案


121、单项选择题  下列属于技术措施的是()。

A、材料费控制管理
B、间接费及其它直接费控制
C、机械费控制管理
D、提高功效的新工艺的降低成本的技术措施


点击查看答案


122、单项选择题  建筑安装工程质量验收评定程序规定,分部工程应由()组织验评确认。

A.监理工程师
B.总监理工程师
C.建设单位
D.施工单位


点击查看答案


123、多项选择题  设备通电前的检查应包括()。

A.插好架内保险和分保险
B.机架和机框内部应清洁,查看有无焊锡、芯线头、脱落的紧固件或其他异物
C.架内无断线混线,开关、旋钮、继电器、印刷电路板齐全,插接牢固
D.开关预置位置符合说明书要求
E.各接线器、连接电缆插头连接应正确、牢固、可靠


点击查看答案


124、单项选择题  下列设备中,不属于用电设备的是()。

A.低压配电柜
B.电动机
C.电加热器
D.照明灯具


点击查看答案


125、多项选择题  《特种设备安全监察条例》所称特种设备是指涉及生命安全、危险性较大的锅炉、压力(含气瓶)、压力管道、电梯()。

A.航空航天器
B.起重机械
C.客运索道
D.大型游乐设施
E.场(厂)内专用机动车辆


点击查看答案


126、单项选择题  建筑工程中的消防工程,涉及人的生命安全和财产安全,国家对其严格实行开工前的()制度。

A.审批
B.认可
C.检验
D.认证


点击查看答案


127、单项选择题  通过调整垫铁的厚度,可使设备安装达到设计要求的水平度和标高,每一垫铁组的块数不易超过()块。

A.1
B.2
C.3
D.5


点击查看答案


128、单项选择题  硅酸盐耐火浇注施工完后,宜于()养护。

A.过热蒸汽
B.浇水
C.恒温
D.自然


点击查看答案


129、多项选择题  机电工程签章文件中的合同管理文件包括()。

A.工程承包合同
B.工程分包合同
C.材料采购总计划表
D.工程竣工报告
E.索赔申请报告


点击查看答案


130、单项选择题  并列明敷电缆的中间接头应()。

A.位置相同
B.用托班托置固定
C.配备保护盒
D.安装检测器


点击查看答案


131、问答题

机电工程项目的建设程序案例分析题:
1.背景
某市开发区的化工分区最近建成一座大型硫酸厂D,D厂原来生产规模不大,兼并了郊县工艺落后的E厂扩大了产能。该厂工艺先进,利用化工分区内炼油厂脱硫所得硫磺在燃烧炉中制取S02,改变了用黄铁矿经沸腾炉制取S02的传统方法,不仅减少了环境污染,还体现了循环经济的理念。从珍惜土地资源的剥用出发,该厂工艺流程采用了近十年来出现的由平摊改为竖向的布置。被兼并的E厂大部分装最迁至化工区,原土地改变用途。
D厂在立项时瞄准市场,可行性分析工作做得突出,正确把握工程建设程序的各个环节,建厂全过程依法依规.使预期的估计变为现实,投产后订单不断,获得了良好的经济效益和社会效益。
D厂建造中,需要测绘拆除搬迁E厂的有用设备和管线,使其复位正确可靠。由于工程总承包方深化设计符合实际,避免了许多工程实体间的干扰,起到了举足轻重的作用。总承包方的项目经理是首批获取石化类建造师资格证的,他觉得建造师专业类别改为机电工程,从业的路子就更宽了。
2.问题
(1)上述D厂、E厂的建设属于什么性质?
(2)在工程建设中,遵循惜地原则,合理利用土地,对施工用地有什么影响?
(3)对可行性研究工作有什么要求?工作内容主要包括哪些?
(4)在D厂建设中,为什么说深化设计起到举足轻重的作用?
(5)“机电工程”是否就是涵盖石化、冶炼、电力、机电安装四个专业领域?


点击查看答案


132、单项选择题  带传动是通过中间挠性件(带)传动运动和动力,适用于两轴中心矩()的传动。

A.交叉
B.对称
C.较大
D.垂直


点击查看答案


133、单项选择题  在施工现场吊装某设备,计划工期为20天。在满足安全的前提下,有四种可供选择方案:第一,租用一台履带吊车,作业台班费为18万元,进、出场费6万元,工期6天;第二,就近租用两台汽车吊抬吊,台班费19.2万元,工期8天;第三,现场制作桅杆,制作、配套30万元(分摊折iEi费15万元,但本单位很少用到此类设备),工期18天;第四,租用一台桅杆起重机,全部租赁费用16万元,工期为16天。应选择的是()方案。

A.第一
B.第二
C.第三
D.第四


点击查看答案


134、问答题

某枢纽工程由节制闸、船闸和新筑堤防组成。节制闸14孔,每孔净宽10m,设计流量为1500m3/s;船闸闸室长120m,船闸净宽10m;新筑堤防长3000m。某投标人中标并与发包人签订了施工合同。合同约定工程预付款为签约合同价20%。

  投标文件中部分土方及混凝土工程量、单价见下表:







序号

项目名称

工程量(万m3)

单价(元/m3)

1

土方开挖

20

11

2

土方填筑

12

15

3

混凝土

3.5

320

  表中未列出的合同其他项目工程款为2000万元。

  承包人编制并经监理人批准的进度计划为:第1~4个月进行土方工程施工,第5个月开始浇筑混凝土,混凝土采用拌和站拌合(拌和站安装、调试需一个月时间完成)。

  工程开工后,承包人根据监理人批准的进度计划,立即组织进场了部分设备,其中包括挖掘机2台,推土机2台,自卸汽车10辆,拌和站1套。监理单位按照合同发布了开工令。

  工程实施过程中,发生了下列事件:

  事件一:工程开工后,由于征地工作受阻未及时提供施工场地,使土方工程开工滞后1个月,承包人提出了书面索赔意向书报送监理人。监理人签收了意向书,并指示承包人调整土方工程施工进度计划,混凝土浇筑施工计划不变。承包人提出的设备索赔费用包括2台挖掘机,2台推土机,10辆自卸汽车和1套拌和站进场后1个月的闲置费用。

  事件二:闸首设计建基面为岩石,开挖到建基面时,未见岩层出露,补充勘测发现建基面以下为2m厚的软土,其下才为岩层,为此设计单位提出对此2m厚的软土采用碎石土换填处理并提出设计变更。碎石土单价中的直接工程费为30元/m3。

  事件三:在新筑堤防填筑过程中,遇阴雨天气,承包人根据施工措施计划,对填筑面采取措施,以尽量减小阴雨对工程的影响。

指出事件三中承包人对填筑面应采取的措施。


点击查看答案


135、单项选择题  下列要素中,属于设备安装的位置误差是()。

A.平面度
B.直线度
C.圆柱度
D.垂直度


点击查看答案


136、单项选择题  2011年3月13日在对某施工现场进行检查时发现,尚未完工的大楼内有8名建筑工人居住。施工单位解释由于现场场地狭窄,且工期紧,暂时无法解决这些建筑工人的居住问题。经行政部门核实,施工单位的说法属实。对此问题正确的解决方式是()。

A、这些建筑工人可以居住,但不得使用明火
B、这些建筑工人不能居住,必须立即搬出
C、经建设行政主管部门同意,这些建筑工人可以居住,但要采取必要的消防安全措施
D、经公安消防机构批准后,这些建筑工人可以居住,但要采取必要的消防安全措施


点击查看答案


137、单项选择题  一般大吨位起重机较多采用,对吊车站位处的地基的要求相对较低的流动式起重机是()。

A.汽车式起重机
B.履带式起熏机
C.轮胎式起重机
D.塔式起重机


点击查看答案


138、填空题  电流互感器二次回路中性点应分别()接地,接地线截面不应小于4mm2,且不得与其他回路接地线压在()接线鼻子内。


点击查看答案


139、多项选择题  需要对特种设备制造过程进行监督检验的特种设备有()等.

A.压力容器
B.电梯
C.起重机械
D.锅炉
E.大型游乐设施


点击查看答案


140、多项选择题  吊装中载荷()。

A、吊索具重量
B、静载荷系数
C、动载荷系数
D、不均衡载荷
E、滑轮组的摩擦力


点击查看答案


141、单项选择题  在工业管道吹洗介质的选用中,非热力管道不得用()。

A.人工清理
B.蒸汽吹扫
C.空气吹扫
D.水冲洗


点击查看答案


142、单项选择题  洁净度等级为N3的空调风管的严密性检查方法是()。

A.测漏法检测
B.漏风量检测
C.漏光法检测合格后,进行漏风量测试抽检
D.漏光法检测合格后,全数进行漏风量测试


点击查看答案


143、单项选择题  旋转式环形加热炉砌筑必须在()后方可进行。

A.隐蔽工程验收
B.炉体结构完工
C.炉窑单机无负荷试运转合格
D.炉窑基础完工


点击查看答案


144、单项选择题  《注册建造师执业工程规模标准(试行)》规定,送变电工程单项合同额()元的为中型项目。

A.100万-200万
B.200万-400万
C.400万-800万
D.800万-1000万


点击查看答案


145、单项选择题

某机电公司承包了某化工厂的设备及管道的防腐蚀工程。由于设备表面还存有铁锈和旧的防腐层,必须对设备进行预处理。工程防腐蚀涂层采用刷涂的施工方法,防腐蚀衬里采用聚氯乙烯塑料衬里。施工完毕,经总工程师鉴定,由于此工程质量要求很高,防腐蚀采用刷涂后,设备表面不够均匀和平整,于是对设备表面重新进行预处理,采用另一种涂层方法。工程施工完毕,达到设计要求后,交付使用。

适用于各种涂料、各种被涂物,且具有涂膜厚度均匀、外观平整、生产效率高等优点的防腐蚀涂装方法是()。

A.刷涂
B.喷涂
C.淋涂
D.刮涂


点击查看答案


146、单项选择题  列入国家强制检定目录的工作计量器具不包括()。

A.兆欧表
B.材料试验机
C.X射线探伤机
D.接地电阻测量仪


点击查看答案


147、问答题

某公司总承包某厂煤粉制备车间新增煤粉生产线的机电设备安装工程,新生产线与原生产线相距不到lOm,要求扩建工程施工期间原生产线照常运行,工程内容包括一套球磨机及其配套的输送、喂料等辅机设备安装;电气及自动化仪表安装;一座煤粉仓及车间的非标管道制作及安装;煤粉仓及煤粉输送管道保温;无负荷调整试运转。
项目部组建后立即着手下列工作:
(1)根据工程内容安排各专业的施工顺序。
(2)根据本工程的特点分析紧急状态并制订应急预案。
(3)制订球磨机吊装方案。球磨机简体单重50t,安装高度1.2m,拟罨用90t汽车吊吊装,在现场许可的合适工况条件下90t汽车吊吊装能力为52t。
(4)制订安装质量保证措施和质量标准,其中对关键设备球磨机的安装提出了详尽的要求:在垫铁安装方面,每组垫铁数量不得超过6块,平垫铁从下至上按厚薄顺序摆放,最厚的放在最下层,最薄的放在最顶层,安装找正完毕后,最顶层垫铁与设备底座点焊牢固以免移位。
(5)制订煤粉仓施工方案。考虑到煤粉仓整体体积大,安装位置标高20m,故组对成两段吊装,就位后进行上下段连接焊缝的内外焊接。内部焊接时考虑到仓内空间狭窄,无通风孔,故暂打开仓顶防爆孔作为透气孔,并采用36V安全行灯作为内部照明。
问题:
1.安排本工程的施工顺序。
2.本安装工程中的紧急状态主要应包括哪些?
3.通过吊装载荷计算,说明球磨机吊装方案是否可行。
4.纠正球磨机垫铁施工方案中存在的问题。
5.煤粉仓仓内焊接工作存在哪些安全隐患?为什么?应采取哪些解决措施?


点击查看答案


148、问答题

施工预算在机电工程项目中的应用【案例IH420114-1】
1.背景
某大学教学大楼机电安装工程,在通风空调、消防、建筑智能化系统中,施工单位与建设单位就系统工程相关费用达成如下协议:分部分项工程费1770万元,措施项目费51.34万元,其他项目费100万元;规费80万元,税金68.25万元.项目实施过程中,由于出现变更及其他索赔事项,需要就合同中的综合单价进行调整.
2.问题
(1)在工程量清单计价模式下,工程的造价应包括哪些内容?
(2)在合同中综合单价因工程量变更霈调整时,除合同另有约定外,应按照什么办法确定?
(3)在本案例中协议下的工程总造价应是多少万元?
(4)施工定额分为哪几种?


点击查看答案


149、单项选择题  立式圆筒金属储罐壁板组焊的正确顺序是()。

A.先焊环缝,再焊纵缝
B.先焊纵缝上段,后焊纵缝下段
C.先焊罐外侧,清焊根后焊缝内侧
D.先焊罐内侧,清焊根后焊罐外侧


点击查看答案


150、单项选择题  湿式自动喷水灭火系统通常适用于室内温度不低于40C且不高于()℃的环境。

A.50
B.60
C.70
D.80


点击查看答案


151、单项选择题

某安装公司承担每天2000t/d水泥厂球磨机的安装,按吊装技术方案的要求,球磨机就为选用现场,一台100t的起动机作业。
球磨机底座与基础间的二次灌浆设计文件未提出要求,安装公司提议的二次灌浆用料经设计单位确认后实施。
球磨机传动电机吊装时,施工班组未按方案规定,选用了安全系数不合适的钢丝绳和吊索进行作业,在电机离地面1m时,钢丝绳吊索断裂,电机摔坏,由安装单位另行采购更换。

该球磨机减速器是采用()。

A.带传动
B.链传动
C.液压传动
D.齿轮传动


点击查看答案


152、问答题

背景:某机电安装公司承建一个石化项目的通风空调工程与设备安装工程,施工项目包括:地下车库排风兼排烟系统、防排烟系统、楼梯间加压送风系统、空调风系统、空调水系统、空调设备配电系统、动设备安装、静设备安装。该项目的所有施工内容及系统试运行已完毕,在进行竣工验收的同时,整理竣工资料与竣工图。
工程施工技术资料的检查情况如下:采用的国家标准为现行有效版本。预检记录齐全,其中2份的签名使用了圆珠笔。施工组织设计、技术交底及施工日志的相关审批手续及内容齐全、有效。预检记录、隐蔽工程检查记录、质量检查记录、设备试运行记录、文件收发记录内容准确、齐全。检查中发现缺少2个编号的设计变更资料。工程洽商记录中仅有这样的描述:将三层会议室的VAV4改为VAVl+VAV2。各种记录的编号齐全、有效。
动设备安装工程检查发现垫铁组放在地脚螺栓的中间,相邻两垫铁组的距离较大,有的机泵纵向两地脚螺栓孔间距超过lm,中间没有垫铁。

垫铁的安装存在什么问题?如何解决?


点击查看答案


153、单项选择题  工程项目成本控制步骤顺序正确的是()。

A、数据比较-偏差分析-工程变更-预测-纠偏-检查
B、预测-数据比较-偏差分析-工程变更-纠偏-检查
C、数据比较-偏差分析-工程变更-预测-检查-纠偏
D、工程变更-数据比较-偏差分析-预测-纠偏-检查


点击查看答案


154、填空题  盘、柜基础型钢应有明显且不少于()的可靠接地。


点击查看答案


155、单项选择题  在设备及管道的防腐蚀方法中,()是一种综合利用不同材料的特性、具有较长使用寿命的防腐方法。

A.覆盖层法
B.电化学保护法
C.介质处理法
D.衬里保护法


点击查看答案


156、问答题

背景:
北方某石油化工公司投资建设一蜡油深加工工程,经招标,由A施工单位总承包,该工程的主要工程内容包括2台大型加氢裂化反应器的安装,高压油气工艺管道安装、分体到货的压缩机组安装调试等静、动设备安装工程、管道安装工程以及土建工程、电气工程、自动化仪表安装工程等。其中,A施工单位将单位工程压缩机厂房及其附属机电设备、设施分包给B建筑工程公司。蜡油工程的关键静设备2台加氢裂化反应器,各重300t,由制造厂完成各项检验试验后整体出厂,A单位现场整体安装。压缩机厂房为双跨网架顶结构,房顶有一台汽液交换设备。B建筑单位拟将网架顶分为4片,每片网架重12t,在地面组装后采用滑轮组提升、水平移位的方法安装就位;房顶汽液交换器重量10t,采用汽车起重机吊装。
合同要求该工程2009年9月开工,2010年6月30日完工。为了加快工程进度,业主要求,有条件的工程,冬季不停止施工作业。
为了保证工程顺利进行,A施工单位编制了静设备安装施工方案、动设备安装调试施工方案、管道组对焊接方案、电气自动化仪表安装工程施工方案。B建筑施工单位编制了压缩机厂房土建工程施工方案。

问题:
1、针对本工程,A施工单位和B建筑工程公司各应编制何种施工组织设计。
2、A施工单位和B建筑工程公司除编制背景材料中所列的施工方案外,至少还应编制哪些主要施工方案?
3、施工方案一般包括哪些内容
4、为完成本工程的安装任务,A施工单位至少应具有哪些特种设备安装资格?说明理由。5、分析说明B建筑工程公司分包的工程中,有哪些方案属于危险性较大的专项工程施工方案?这些方案应如何进行审核和批准?


点击查看答案


157、单项选择题  部分工程实体在施工中与土建工程配合被隐蔽,应在隐蔽前进行消防验收。下列不属于隐蔽工程消防验收的是()。

A.埋设道路下的消防供水管网
B.敷设墙体内的消防报警线路导管
C.埋设地坪下的消防供水管网
D.消防设备和干线管网就位并调试


点击查看答案


158、单项选择题  运用赢得值原理的优点描述错误的是()。

A、可随时对工程项目的进度和资金的执行情况进行检测
B、可随时对工程项目的进度和资金的执行情况工作效率分析
C、对资金的人力资源需求,可随时分析和调整
D、根据不同工程项目的需要,可以提供标准的或同一习惯要求的各种形式的报告


点击查看答案


159、问答题

竣工验收管理在机电工程项目中的应用【案例1H420164-2】
1.背景
某大型发电集团公司于2007年在G省开工建设2台1000MW燃煤发电机组项目.2009年底两台机组均顺利实现并网发电井正式移交生产,进入半年试生产考核期,期间机组主要技术经济指标优良,各项涉网性能试验全部完成。2010年7月建设单值组织相关单位对该项目进行了竣工验收。期间发生如下事件:
事件1:在环境验收时邀请了当地污水处理检测机构的代表为验收成员。
事件2:现场检查时发现锅炉燃烧器区域电缆防火盏板损坏、脱落较多。
事件3:因为施工方负责采购的主设备延迟供应,导致业主对施工方处罚和施工方向设备供应商索赔的纠纷,最终致使该系统未能如期投运。
事件4:发电机设备的安装程序:定子就位一发电机穿转子一氨冷器安装-励磁机安装一端盖、轴承、密封瓦调整安装一对轮复找中心并连接一整体气密性试验等。安装程序存在错误。
2.问题
(1)在环境验收中验收委员会只邀请污水处理检测机构参加是否妥当?为什么?
(2)锅炉燃烧器区域电缆防火盖板损坏、脱落较多存在怎样的隐患?如何整改?
(3)事件3中业主对施工方处罚和施工方向设备供应商索赔的处理是否正确?阐述理由。
(4)针对主设备延迟供应、影响整个系统按期投运,竣工验收意见书对此应怎样表述?
(5)简述发电机设备正确的安装程序。


点击查看答案


160、单项选择题  下列有关电梯验收应具备的条件说法,不正确的是()。

A.机房或者机器设备间的空气温度保持在5~40℃之间
B.机房内应通风,井道顶部的通风口面积至少为井道截面积的2%
C.环境空气中没有腐蚀性和易燃性气体及导电尘埃
D.电源输入电压波动在额定电压值*7%的范围内


点击查看答案


161、问答题

背景:某施工单位承接一项200MW火力发电厂全部机电安装工程,工程内容包括:锅炉机组、汽轮发电机组、厂变配电站、化学水车间、制氢车间、空气压缩车间等。其中锅炉汽包重l02t,安装位置中心标高为52.7m;发电机定子l58t(不包括两端罩),安装在标高+10.00m平台上。且汽机车间仅配置一台75/20t桥式起重机;压力容器和管道最高工作压力为13.73MPa。由于工期紧和需要节约成本,水冷壁安装第一次采用地面组合整体柔性吊装新工艺。该项目施工图分阶段出图,项目经理部注重项目成本各阶段的控制,按施工项目成本构成,对材料费成本进行认真分析,对成本控制的内容责任落实,重点突出,以分部分项工程作为项目成本控制对象的方法得当,并定期开展“三同步”检查活动,工程施工前认真进行了施工方案交底,严格控制质量、安全,因此工程竣工后取得了较好的经济效益。

简述以分部分项工程作为项目成本控制对象的方法要点。


点击查看答案


162、单项选择题  施工现场临时用电工程的定期检查应复测()

A.对地绝缘值
B.接地电流值
C.对地放电值
D.接地电阻值


点击查看答案


163、单项选择题  输送设计压力小于等于1MPa且设计温度为()℃的非可燃流体、无毒流体、管道的阀门,应从每批中抽查10%,且不得少于1个,进行壳体压力试验和密封试验。

A.-20~180
B.-29~190
C.-29~186
D.-26~189


点击查看答案


164、问答题

施工现场的安全防护是贯彻“预防为主、安全第一”方针的有力措施。项目部应努力提高安全生产管理水平,加强施工现场的安全防护,并采取技术、组织、经济和分包合同措施保证现场文明施工措施的实现。
问题:
1.消除人的不安全行为的防护措施是什么?
2.消除安全管理缺陷应该做到哪些?
3.如何正确使用和管理安全标识?
4.施工项目文明施工管理的主要内容有哪些?
5.施工现场文明施工管理的内容包括哪些?


点击查看答案


165、多项选择题  起重机吊装设备时,制定吊装技术方案的重要参数是起重机的()。

A.自重
B.额定起重量
C.最大幅度
D.最大起升高度
E.工作速度


点击查看答案


166、多项选择题  低合金钢目前主要用于()等制造。

A.锅炉汽包
B.压力容器
C.起重机轨道
D.压力管道
E.高强螺丝


点击查看答案


167、单项选择题  某设备重量85t,施工现场拟采用两台自行式起重机抬吊方案进行就位,其中索吊具重量3t,自制专用抬梁重量5t,风力影响可略。制定吊装方案时,最小计算载荷为( )。

A.106.48t
B.108.90t
C.112.53t
D.122.76t


点击查看答案


168、单项选择题  新建、改建、扩建后的辐射体,投入使用后的()内提交监测报告。

A.3个月
B.半年
C.9个月
D.一年


点击查看答案


169、多项选择题  关于机电工程项目的竣工验收,下列说法正确的是()。

A.竣工验收后,建设总承包单位按总承包合同条款约定,实行保修服务
B.竣工验收要做好各类相关资料的整理工作,并编制项目建设决算,按管辖规定向建设档案管理部门移交工程建设档案
C.机电工程项目建设竣工后,必须按国家规定的法规办理竣工验收手续,竣工验收通过后机电工程建设项目可以交付使用,投入商业运行或做公益事业发挥社会效益,所有的投资转为该项目的固定资产,从而开始提取折旧
D.大中小型项目可以一次性进行竣工验收
E.以上全选


点击查看答案


170、单项选择题  金属表面预处理等级为Sa2级的防锈方式是()。

A.手工除锈
B.喷射除锈
C.火焰除锈
D.化学除锈


点击查看答案


171、多项选择题  下列做法中,能有效节约材料量的措施是()。

A.运用存储理论,确定经济存储量、经济采购批量、安全存储量、订购点等,用以节约库存费用
B.研究材料节约的组织措施
C.运用价值分析理论,明确降低成本的对象、改进设计和研究材料代用,实现材料费用减少和必要的功能
D.材料量多多益善
E.以上都正确


点击查看答案


172、单项选择题  建设工程的消防设计、竣工验收未依法报公安机关消防机构备案的,公安机关消 防机构责令建设单位在五日内备案并()。

A.责令其停止施工
B.责令其停止使用
C.纳人抽查范围
D.予以处罚


点击查看答案


173、单项选择题  可燃气体检测器的安装位置根据所测气体的()确定。

A.数量
B.流量
C.体积
D.密度


点击查看答案


174、单项选择题  通风与空调工程中系统调试前的准备工作包括()。

A.风量测定
B.单机试运转
C.系统无生产负荷联合试运转
D.编制运转调试方案并经批准


点击查看答案


175、多项选择题  变压器的性能由()决定。

A.外接元器件
B.外部接线方式
C.线圈的绕组匝数
D.固定方式
E.连接组别方式


点击查看答案


176、单项选择题  结构简单、坚固耐用、运行可靠、维护方便、启动容易、成本低,但调速困难、功率因数偏低的电动机应是()。

A.同步电动机
B.直流电动机
C.单相电动机
D.异步电动机


点击查看答案


177、单项选择题  评定报告中应详细记录工艺程序、焊接参数、检验结果、试验数据和评定结论,经()审核,经单位负责人批准,存入技术档案。

A.总工程师
B.质量检验工程师
C.理化检验工程师
D.焊接责任工程师


点击查看答案


178、单项选择题  对于施工过程控制测量,当地势平坦,建筑物、构筑物布置整齐,应尽量布设()作为厂区平面控制网,以便施工容易进行。

A.高程控制网
B.导线网
C.建筑方格网
D.控制网


点击查看答案


179、单项选择题  已获得锅炉制造许可的锅炉制造企业可以安装()的整(组)装出厂的锅炉,无需另取许可证。

A.制造许可范围内
B.本企业制造
C.本企业所在地
D.锅炉安装地的省级特种设备安全监督管理部门同意


点击查看答案


180、单项选择题  工业炉在烘炉阶段需要做的工作是()。

A.制定烘炉计划
B.进行全面验收
C.工业炉内衬施工
D.有关热式仪表安装


点击查看答案


181、多项选择题  以下应逐个进行壳体压力试验和密封试验的阀门有()。

A.输送苯乙烯管道的阀门
B.输送甲醇管道的阀门
C.输送设计压力为1MPa的自来水管道的阀门
D.输送温度为280℃的过热蒸汽管道的阀门
E.输送设计压力为2MPa的热水管道的阀门


点击查看答案


182、单项选择题  自动化仪表设备的插件在检查、试验过程中,应采取防止()的措施。

A.断路
B.静电
C.屏蔽
D.接地


点击查看答案


183、多项选择题  胀锚地脚螺栓安装时,符合施工要求的有()。

A.螺栓中心距基础边缘的距离不小于5倍的胀锚螺栓直径
B.安装胀锚螺栓的基础强度不得大于10MPa
C.钻孔处不得有裂纹
D.钻孔的钻头不应与基础中的钢筋相碰触
E.钻孔直径和深度应与胀锚地脚螺栓相匹配


点击查看答案


184、问答题

施工成本控制在机电工程项目中的应用真题案例解析:
案例:某机电安装工程公司承接一汽车厂重型压力机车间机电设备安装工程,工程内容包括设备建造、压机的就位安装、压力管道安装、自动控制工程、电气工程和单机试运行等.其中压机最高22.5m,单件最重为105t.合同工期为4个月.合同约定,工期每推迟一天罚10000元,提前一天奖励5000元.
该公司项目部对承接工程进行分析,工程重点是压机吊装就位,为此,制定了两套压机吊装方案.第一套方案,采用桅杆式起重机吊装,经测算施工时间需要50天,劳动力安排日平均为30人,参照相关定额预算人日平均工资50元,机械台班费及新购置钢丝绳和索具费用共20万元,其他费用2.5万元.第二套方案,采用两台100t汽车式起重机抬吊,但需要租赁,机械租赁费用1万元/日•台.经测算,现场共需14天,与第一套方案相比人工费可降低70%,其他费用可降低30%.
该项目部台理选择了吊装方案,注重安全管理,合理调度.加强了各阶段的成本控制,尤其对压机吊装成本费用控制很严.吊装队发挥了积极性,如期完成任务,为后面工序创造了良好条件,使该工程项目提前8天完成了施工任务.
【问题】:
(1)该工程项目应编制何种类型施工组织设计和专项施工方案?
(2)项目部进行设备监造验收的主要依据有哪些?
(3)计算每套压机吊装方案的成本费用.
(4)对两套压机吊装方案进行技术经济分析,该项目部应选用哪套方案?
(5)按问题4选用的吊装方案,吊装成本降低车是多少?


点击查看答案


185、问答题

施工预算在机电工程项目中的应用【案例1H420114-2】
1.背景
某总承包施工企业根据某安装工程的招标文件和施工方案决定按以下数据及要求进行投标报价:
该安装工程按设计文件计算出各分部分项工程工料机费用为6000万元,其中人工费占10%.安装工程脚手架搭拆的工料机费用,按各分部分项工程人工费合计的8%计取,其中人工费占25%;安全随护、文明施工措施费用,按当地工程造价管理机构发布的规定计100万元,根据建设部建办[2005]89号《建筑工程安全防护、文明施工措施费用及使用管理规定》中“投标方安全防护、文明施工措施的报价,不得低于根据工程所在地工程造价管理机构测定费率计算所需费用总额的90%”的规定,业主要求按90%计;其他措施项目清单费用按150万元计.
施工管理费、利润分别按人工费的60%、40%计.按业主要求,总承包企业将占工程总量的20%的部分专业工程发包给某专业承包企业,总承包服务费按分包专业工程各分部分项工程人工费合计的15%计取.规费按82万元计;税金按税率3.41%计.
2.问题
(1)按照《建设工程工程量清单计价规范》GB50500规定,计算该单位工程的分部分项工程清单计价.
(2)计算措施项目清单计价.
(3)计算其他项目清单计价.
(4)计算该单位工程的工程总报价.
(5)指出实物法编制施工图预算的基本步骤.


点击查看答案


186、多项选择题  机械设备典型零部件安装()。

A、齿轮系统的装配
B、轴承安装
C、螺纹连接件热装配
D、活动地脚螺栓连接
E、设备管路的安装


点击查看答案


187、多项选择题  建筑安装工程检验批主控项目有()。

A.对卫生、环境保护有较大影响的检验项目
B.确定该检验批主要性能的项目
C.无法定量采用定性的项目
D.管道的压力试验
E.保证安全和使用功能的重要检验项目


点击查看答案


188、多项选择题  根据《工业安装工程施工质量验收统一标准》规定,分部(子分部)工程质量验收记录填写的主要内容有()。

A.分项工程名称
B.施工单位检查评定结论
C.检验项目数
D.建设(监理)单位验收结论
E.分部工程规模


点击查看答案


189、多项选择题  成套配电柜调试前应检查的项目包括()等。

A.机械、电气闭锁应动作准确、可靠
B.动、静触头的中心线应一致,接触紧密
C.柜内控制电缆的位置不应妨碍手车进出,并应牢固
D.柜内照明齐全
E.二次回路辅助开关的切换接点应动作准确,接触可靠


点击查看答案


190、多项选择题  按主蒸汽压力的大小,发电站汽轮机可以划分为().

A.高压汽轮机
B.超高压汽轮机
C.亚临界压力汽轮机
D.特高压汽轮机
E.超超临界压力汽轮机


点击查看答案


191、单项选择题  主要应用于建筑工程平面控制网水平距离的测量及测设的水准仪是()。

A.激光准直仪
B.光学水准仪
C.光学经纬仪
D.全站仪


点击查看答案


192、问答题

施工进度管理在机电工程项目中的应用【案例IH420096-5】
1.背景
业主就某装机容量为200万kW的火力发电站工程与施工单位签订了单价合同.在施工过程中,施工单位向业主提出如下费用应由业主支付:
(1)职工教育经费:因该项目的汽轮机是国外进口的设备.在安装前,需要对安装操作的职工进行培训,培训经赞20万元.
(2)研究试验费:本项目中铁路专用线的一座跨公路预应力拱桥的模型破坏性试验费80万元,改用混凝土泵送工艺斌验费12万元,合计92万元.
(3)临时设施费:为修变电站搭建的民工临时用房5间和为业主搭建的临时办公室3间,分别为12万元和8万元,合计20万元.
(4)施工机械迁移贽:施工吊装机械从另一工地调入本工地的费用3万元.
(5)施工降效费:
1)根据施工组织设计,部分项目安排在雨期施工,由于采取防雨措施,增加费用5万元.
2)由于业主委托的另一家施工单位进行场区道路施工,影响了本施工单位正常的混凝土浇筑运输作业,业主方已审批了原计划和降效增加的工日及机械台班的数量.资料如下:
受影响部分的工程原计划用工2200工日,实际用工2800工日,计划支出120元/工日,原计划机械台班360台班,综合台班单价为360元/工日,实际用机械台班410台班,实际支出400元/台班.
2.问题
(1)试分析业主耐以上各项费用是否应该支付?为什么?
(2)本案例提到的降效支付要求,工费和机械使用费各应补偿多少?
(3)如图1H420096-4所示的S形曲线.若工作进行到第5个月底和第10个月底时,试分析:

1)合同执行到第5个月底时的进度偏差和投资偏差;
2)合同执行到第10个月底时的进度偏差和投资偏差.


点击查看答案


193、单项选择题  钢丝绳的许用拉力理论公式T=P/K,其中P代表()。

A.外界拉力
B.钢丝绳拉力
C.重物拉力
D.钢丝绳破短拉力


点击查看答案


194、多项选择题  下列机械设备中,需严格控制环境温度来保证安装精度的有()。

A.2050mm薄板冷连轧机
B.中型离心式鼓风机
C.中央空调机组
D.数控机床
E.12mm胶带输送机


点击查看答案


195、问答题

背景:某机电安装公司承包了北方干旱地区某厂的一项机电项目的技术改造工程,合同工期120天。工程内容包括:(1)新建设备(机械、容器)安装和2台1000m3常压钢制储槽现场制作、安装以及管道系统改造安装,(2)2台500m3旧钢制储槽和一座旧砖混结构操作间的拆除,部分重复利用机械的移位安装。设计要求,现场制作的钢储槽采用X射线检测,新建系统管道采用空气进行压力试验。
  本工程地处闹市区,施工环境要求严格,建设单位要求施工单位对于识别出的环境因素要落实具体保护措施和加强节水工作。由于工期特别紧、作业要求高。施工单位为此制订了详细的、符合工程实际的进度计划,昼夜施工。并制定了环保和节水措施。
  在拆除旧钢制储槽时,发现里面还有残存的硫酸,施工人员将残存硫酸用清水稀释后就地排放。在拆除旧的设备及泵房时收集到一些残存的粉状原料,施工人员将这些残存粉状原料收集后,集中处理。
  由于组织措施得到落实,承包单位与相关方进行较好的协调。工程按合同工期完成。

施工单位对于残存硫酸和粉状原料的处理方法是否正确?为什么?


点击查看答案


196、多项选择题  下列选项中,不能被认定为废标的是()。

A、未按规定的格式填写,内容不全或关键字迹模糊、无法辨认的
B、只有单位的盖章而没有法人代表或法人代表授权的代理人的盖章
C、只有单位盖章而没有法人代表或法人代表授权的代理人的签字
D、只有法人代表或法人代表授权的代理人的盖章,而没有单位盖章
E、只有法人代表或法人代表授权的代理人的签字,而没有单位盖章


点击查看答案


197、多项选择题  安装在主干管上起切断作用的闭路阀门,应逐个做()。

A.严密性试验
B.强度试验
C.通水试验
D.灌水试验
E.通球试验


点击查看答案


198、多项选择题  以下水工建筑物中属于整治建筑物的是()。

A.顺坝
B.丁坝
C.导流堤
D.堤防
E.护岸


点击查看答案


199、单项选择题  碳素结构钢按照()的下限值将其分为Q195、Q215、Q235、Q275四个级别。

A.导电率
B.屈服强度
C.可塑性
D.耐磨性


点击查看答案


200、多项选择题  特种设备制造、安装、改造和重大维修过程中,涉及安全性能的监督检验项目包括()。

A.焊接
B.材料
C.外观
D.包装
E.尺寸


点击查看答案


201、问答题

施工现场职业健康、安全与环境管理在机电工程项目中的应用【案例1H420136-3】
1.背景
某安装工程公司承担某机场油库工程,合同约定2010年3月开工,当年9月竣工.施工使用的主要设备为10台电焊机、2台空气压缩机、1台剪板机等,为此.项目部编制了临时用电施工组织设计.为了保证现场安全,在用电方面采取以下措施:手持式砂轮机(额定电压为220V)等Ⅱ类移动电器采用的闸刀开关及其熔丝要和其对应的电器功率相适应;2台空压机由于不同时使用,将其并联连接,共用一个带有过流保护的自动空气开关保护;在油罐内作业使用电压为36V的行灯照明,且有金属保护罩.
为了保证在罐内有限空间的作业安全,安全措施主要为:
(1)关闭所有与有限空间相连的可燃、有毒有害介质的阀门,且在作业前进行检查;
(2)有限空间的出、人口畅通;
(3)配备一定数量的防毒面具、呼吸器等;
(4)采取自然通风,必要时强制通风.罐区主体工程于6月完成,由于消防泵房内的消防泵供货合同定于8月份交货,因此,截至7月底,消防系统的工程除了消防泵未安装外,其余报警装置已调试完,消防管线试压合格.7月底,业主分析油品价格上涨,为保证年度效益,决定8月1日罐区首先投入使用.为了保证安全,同时购买一批MF24型干粉消防器材放在罐区作为火灾应急使用.
2.问题
(1)在什么情况下,应编制临时用电施工组织设计?临时用电的准用程序是什么?
(2)该项目部制定的用电措施对否?并说明理由.
(3)进入有限窒间作业的安全措施有无错误或遗漏,请说明和给予补充.
(4)业主在给罐区配备一批灭火器后可否让罐区首先投入使用,为什么?


点击查看答案


202、多项选择题  工程竣工验收是对整个工程建设项目的综合性检查验收。在工程正式验收前,由施工单位进行预验收,再由建设单位会同()并由建设单位申报当地政府主管部门进行验收。

A.勘察单位
B.设计单位
C.采购单位
D.施工单位
E.监理单位


点击查看答案


203、填空题  端子排安装时,交、直流端子应()布置。


点击查看答案


204、单项选择题  在管道液压试验中,钢制管道及有色金属管道试验压力应为设计压力的()倍。

A.1
B.1.5
C.2
D.2.5


点击查看答案


205、问答题

342007年7月,某化工厂扩建,厂方(业主)将维修间新建工程PC项目的建设授标A单位。A单位将车间内20吨行吊的安装工作承包给无资质的作业队B。作业队B与A单位签订合同,只约定了质量要求和承包价款。C单位为B队提供担保。在建设期间,互检中发现有3台车床的垫铁超出规范,具体如下:1号车床16组垫铁中有7组达到每组6块垫铁;2号车床12组垫铁中有2组只有一块平垫;3号车床12组垫铁中有1组斜铁翘曲。在返工后,达到了规范的要求。在行车做大车负重行走试验时,行车限位开关失灵,配重突然滑落,砸坏了一台已完成试验的铣床,造成18万元的经济损失。项目部启动质量事故程序,调查结果是由于行程开关接线质量不符合要求造成行程开关不动作而造成这起事故。后重新订购了铣床,并重新安装完毕。该事故造成项目延后70天。业主根据与A单位签订的合同,处罚了A单位7万元。A单位向B作业队提出25万元的索赔。B作业队以无力支付为由拒绝。
问题:
1.A单位与B作业队间的合同是否有效?
2.用列表法标明垫铁的质量问题。并标处A类、B类、C类问题分别是什么?
3.行吊安装前还要进行哪些必需的申请或报告?
4.结合本案例,简述应进行的质量事故程序。
5.A单位提请的25万元索赔是否合理?B作业队拒绝赔付后,c单位应承担什么责任?


点击查看答案


206、单项选择题  合理选择装配和焊接顺序、焊接方法,是对焊接变形和焊接应力的()控制措施。

A.设计因素
B.施工方案
C.工艺因素
D.施工方法


点击查看答案


207、多项选择题  卫星通信系统的最大特点是多址工作方式,常用的有()。

A.频分多址
B.时分多址
C.空分多址
D.码分多址
E.波分多址


点击查看答案


208、单项选择题  关于建筑电气工程施工注意事项的表述,下列说法错误的是()。

A.对所有设备、器具应进行解体检查
B.要密切注意所有非带电的金属部件的保护接地连接的持续性
C.预埋、预留工作要做到准确性
D.预埋、预留工作不能影响建筑结构的安全性


点击查看答案


209、单项选择题  用电计量装置的量值指示是电费结算的主要依据,依照有关法规规定该装置属强制检定范畴,由()计量行政主管部门依法授权的检定机构进行检定合格,方为有效。

A.部委
B.省级
C.市级
D.县级


点击查看答案


210、判断题  为了明确项目经理部的经济责任,分清成本费用的可控区域,正确合理地反映项目管理的经济效益,对施工间接费实行项目与项目之间分灶吃饭,“谁受益,谁负担,多受益,多负担,少受益,少负担,不受益,不负担”。


点击查看答案


211、问答题

某机电安装工程公司总承包一大型制药厂设备安装工程。合同约定,工程设备和主材由业主采购提供。管道工程安装时,因业主提供的水泵迟迟不能到货而影响工期,项目部为保证施工进度自行采购部分水泵并进行安装,安装后被监理工程师发现,下令停工。经与业主协商,同意采用项目部购买的水泵。在试压时,发现项目部购买的水泵密封部位泄漏。地下管网施工中,因设计图纸修改,增加了施工内容和工程量,业主仍坚持合同工期不变。为此项目部提出合同变更和索赔的申请。该工程施工环境不确定因素较多,工期紧、任务重,项目部在施工准备阶段制订了人力资源储备预案,因施工范围扩大超过预期,该预案仍不能满足工程进度需要。为赶工期,项目部将制药厂合成工段的压缩机安装分包给具备施工资质的施工单位。项目部编制了该工程施工组织设计,并编制压缩机施工方案,向分包单位进行交底,然后由分包单位组织施工。
问题1.项目部可否自行采购水泵?若自行采购应履行何种程序?
2.项目部在设备采购管理中可能存在哪些失控而使所购水泵不能满足要求?
3.人力资源储备预案不能满足施工范围扩大的要求,项目部还应采取哪些人力资源管理措施,以保证施工正常进行,如期完成合同工期?
4.项目部将压缩机安装进行分包的做法是否正确?说明理由。如果业主同意分包,项目部编制施工组织设计、施工方案后,即向分包单位交底的做法是否正确?分别说明理由。
5.项目部提出合同变更的理由是什么?可向业主提出哪些索赔?


点击查看答案


212、问答题

施工进度管理在机电工程项目中的应用真题案例解析1:
案例:某机电安装公司承建一造纸厂锅炉房工程,锅炉房有4台200t/h锅炉,合同工期150天。项目部根据合同工期和安装工艺要求,编制了施工组织设计,绘制了每台锅炉安装网络计划图(见附图1),实行4台平行作业。
该公司下达项目部考核成本为1000万元,项目部通过优化施工方案合理安排工期,有效调配资源,经测算以考核成本为基数,直接工程费降低5%,其他直接费降低5%,间接费降低5%,由于加强了成本核算,项目部最终实现了目标成本。

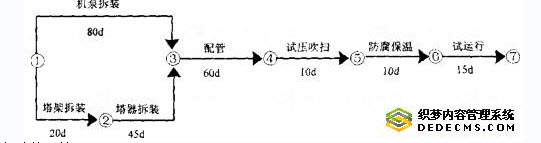

图1H420096-01

【问题】:
(1)指出该网络计划图中,工序安排上存在什么问题?
(2)由于项目部组织协调适当,管道和单体设备安装均提前5天完成,整个工期能否提前?说明理由。
(3)项目部最终实现的目标成本降低率为多少?
(4)工程实施中,配置特种作业人员的依据是什么?具体反映在何种计划中?


点击查看答案


213、多项选择题  下列属于轴承的主要密封方式是()。

A.密封胶
B.玻璃胶
C.油封
D.防尘迷宫密封
E.密封圈


点击查看答案


214、问答题

施工进度管理在机电工程项目的应用【案例IH420096-1】
1.背景
某钢厂拟建一台特大型烧结机(有效烧结面积360mz),以满足高炉增容后烧结矿的需求。在该项目初步设计审查通过后,因钢材价格上涨,业主急于早日建成投产,与一家具有类似工程经验且具有总承包资质的工程公司签订了EPC“交钥匙”总承包合同,约定14个月建成投产。签订合同时,施工图纸设计刚刚开始,经过初步设计审查,主要设备的规格、型号已确定(包括烧结机、环冷机、主抽风机、圆筒混合机),业主方“三通一平”工作已完成,资金已落宴部分。
该厂位于一片河滩地上,远离市区,紧邻一条主干道,场地平坦,地势低洼,场地狭窄,场区内淤泥质土为主,基岩在地下45m处。该地区雨季在每年5月及6月.(即合同签订后的第3到第4个月),夏季极端最高温度在43℃,冬季极端最低气温-5℃。合同签订后的第13个月到第14个月间正值传统节日一一春节。
该项目施工内容包括:分系统及分辅助设施,道路管网等;主要车间包括烧结冷却机室、主抽风机室、配料室、混合室及通廊转运站。其中烧结冷却机室是大型高层工业厂房,土建施工周期长,烧结机的制作、安装时间很长,主抽风机室中的主抽风机采用进口设备,订货周期很长,而混合机不仅制作周期长,且体积重量均很大,运输难度较大。该公司项目部根据工程具体情况,考虑了不利因素影响,制定了较可行进度计划,重点对引起进度偏差的原因进行了分析,实施中加强了计划控制和调整,保证合同工期,如期完成了任务。
2.问题:
(1)项目部在确定施工进度目标时,应考虑哪些因素对施工进度的影响?
(2)如何才能制定较为可行的进度计划?
(3)如何进行进度计划的控制,保证合同工期?
(4)试分析哪些原因会引起进度偏差调整?


点击查看答案


215、多项选择题  变配电工程安装完成后,通电试运行的基本条件有()。

A.电气交接试验报告合格
B.经所在地供电管理部门检查符合要求
C.安装防范技术措施已落实到位
D.变电所管理人员已确定到位
E.室内接地工程已完工


点击查看答案


216、单项选择题  自动化仪表线路敷设完毕后,应测量电缆电线的()。

A.绝缘电阻
B.额定电流
C.击穿电压
D.线路电阻


点击查看答案


217、单项选择题  根据管道内物质的一般性能,基本识别色分为八类,其中水蒸气是()。

A.大红色
B.淡灰色
C.中黄色
D.艳绿色


点击查看答案


218、单项选择题  热力管道安装时设置的坡度应与介质流向相同,以避免().

A.发生噪声
B.气液混合
C.被堵塞
D.铺设困难


点击查看答案


219、单项选择题  金属储罐罐底的中幅板搭接焊接时,控制焊接变形的主要工艺措施之一的是()。

A.先焊长焊缝
B.初层焊道采用分段退焊或跳焊法
C.焊工均匀分布、对称施焊
D.沿同一方向进行分段焊接


点击查看答案


220、多项选择题  按工作原理划分,泵可分为()。

A.杂质泵
B.铅水泵
C.离心泵
D.立式轴流泵
E.井用泵


点击查看答案


221、单项选择题  容积大于或者等于()L的承压蒸汽锅炉可称为特种设备。

A.10
B.15
C.20
D.30


点击查看答案


222、多项选择题  通信机房的环境要求包括()。

A.温度
B.湿度
C.防尘
D.绝缘
E.照明


点击查看答案


223、单项选择题  钢属于()

A、低碳钢
B、中碳钢
C、高碳钢
D、合金钢


点击查看答案


224、单项选择题  《特种设备安全监察条例》规定,()是指用于垂直升降或者垂直升降并水平移动重物的机电设备。

A.客运索道
B.起重机械
C.电梯
D.压力容器


点击查看答案


225、多项选择题  特种设备的制造安装、改造单位应具备的条件是()

A.具有与特种设备制造、安装、改造相适应的设计能力
B.拥有与特种设备制造、安装、改造相适应的专业技术人员和技术工人
C.具备与特种设备制造、安装、改造相适应的生产条件和检测手段
D.拥有健全的质量管理制度和责任制度
E.通过ISO9000的质量体系认证


点击查看答案


226、填空题  屏顶上小母线不同相或不同极的裸露载流部分之间,以及裸露载流部分与未经绝缘的金属体之间,其电气间隙不得小于()mm,爬电距离不得小于()mm。


点击查看答案


227、单项选择题  防腐蚀工程所用的原材料,应有产品质量证明文件、质量检验报告和产品技术文件,并符合设计要求。当需变更设计、材料代用或采用新材料时,必须征得()同意。

A.监理单位
B.业主单位
C.勘察单位
D.设计单位


点击查看答案


228、问答题

背景资料某安装工程公司承接某地一处大型吊装运输总承包项目,有80~200t大型设备26合。工程内容包括大型设备卸船后的陆路运输及现场的吊装作业。施工作业地点在南方沿海地区,工程施工特点为:工程量大、工期紧、高空作业多、运输和吊装吨位重。安装工程公司将大型工艺设备的卸船后的陆路及厂内运输的运输任务分包给大件运输公司。项目部按照合同要求,根据工程的施工特点,分析了该工程项目受外部环境因素的影响,项目部成立了事故应急领导小组进行应急管理,根据施工现场可能发生的施工生产突发事件,编制了专项应急预案,并对应急预案进行了培训。针对80~200t大型设备吊装,项目部研究、确定所有设备的吊装采用履带起重机吊装,为此决定租赁一台750t履带起重机和一台200t履带起重机。项目部组织专业技术人员编制大型设备吊装方案,优化吊装工艺。并对影响大型吊装的质量影响因素行了预控进。在运输一台重115t、长36m的设备时,安装公司项目部的代表曾提出过要用150t拖车运输。但运输公司由于车辆调配不能满足要求,采用了一台闲置数月的停放在露天车库的100t半挂运输车进行运输,设备装上车后没有采取固定措施,运输前和运输中没有安全员或其他管理人员检查、监督。运至厂区一个弯道时,半挂车拐弯过急,设备摔下损坏,除了保险公司赔偿外,业主还直接损失15万元。经查,运输公司没有制订设备运输方案,也没有安全技术交底记录。

请指出专项应急预案的主要内容。


点击查看答案


229、单项选择题  焊接工艺评定所使用的焊接设备,应具有符合要求的测量仪表有电流表、电压表和()。

A.气体流量计
B.液体流量计
C.有功功率表
D.无功功率表


点击查看答案


230、填空题  切换压板应接触良好,相邻压板间应有足够(),切换时不应碰及相邻的压板。


点击查看答案


231、多项选择题  项目经理部在承建工程项目,收到设计图纸以后,一方面要进行施工前期准备工作;另一方面,还要组织力量分头(),最后将实际成本与预算成本、计划成本对比考核。

A、编制施工图预算
B、编制施工进度计划
C、编制施工组织设计
D、编制降低成本计划和控制措施


点击查看答案


232、多项选择题  以焊接工艺评定报告为依据,结合焊接施工经验和实际焊接条件,可以编制()。

A.焊接工艺规程
B.焊接质量手册
C.焊接工艺卡
D.焊工作业指导书
E.焊接评定规范


点击查看答案


233、多项选择题  发生火灾报警后,需联防联动控制的有()。

A.防火卷帘门
B.火灾探测器
C.消火栓按钮
D.排烟风机
E.电梯


点击查看答案


234、单项选择题  水管通常采用热固性塑料中的()制作。

A.中密度聚乙烯
B.高密度聚乙烯
C.聚丁烯
D.聚氯乙烯


点击查看答案


235、多项选择题  确定管道吹洗方法的根据有()。

A.管道设计压力等级
B.管道的使用要求
C.管道材料
D.工作介质
E.管道内表面的脏污程度


点击查看答案


236、问答题

施工结算在机电工程项目中的应用【案例1H420124-1】
1.背景
某机电工程项目施工合同价为560万元,合同工期为6个月,施工合同规定:
(1)开工前业主向施工单位支付合同价20%的预付款。
(2)业主自第一个月起,从施工单位的应得工程款中按10%的比例扣保留金,保留金限额暂定为合同价的5%,保留金到三月底全部扣完。
(3)预付款在最后两个月扣除,每月扣5o%。
(4)工程进度款按月结算,不考虑调价。
(5)业主供料价款在发生当月的工程款中扣回。
(6)若施工单位每月实际完成的产值不足计划产值的90%时,业主可按实际完成产值的8%的比例扣留工程进度款,在工程竣工结算时的实际产值如表1H420124-1所示
该工程进人第四个月时,由于业主资金困难,合同被迫终止。
2.问题
(1)该工程的工程预付款是多少万元?应扣留的保修金为多少万元?
(2)笫一个月到第三个月各月签证的工程款是多少?应签发的付款凭证金额是多少?
(3)合同终止时业主已支付施工单位各类工程款多少万元?
(4)合同终止后业主共应向施工单位支付多少万元的工程款?


点击查看答案


237、多项选择题  按机械设备租赁办法和租赁合同,由机械设备租赁单位与项目经理部按月结算租赁费。租赁费根据()计算,计入项目成本。

A、机械折旧残值
B、机械使用台班
C、停置台班
D、内部租赁单价


点击查看答案


238、单项选择题  在输电线路勘察定位时需要确定()。

A、各处杆塔型号
B、杆塔组立方法
C、立杆方法
D、杆身调整程序


点击查看答案


239、单项选择题  制定吊装技术方案的重要依据主要有()最大起升高度等

A.载荷、额定起重量、破断拉力
B.额定起重量、最大幅度、许用载荷
C.载荷、额定起重量、最大幅度
D.破断拉力、许用载荷、总拉力


点击查看答案


240、多项选择题  绝热材料的主要技术性能有()。

A.最高(低)使用温度
B.绝缘材料的绝缘性能
C.绝热材料的密度
D.绝热材料的机械强度
E.材料的燃烧性能和化学性能


点击查看答案


241、单项选择题  分包工程的质量合格文件必须由()签章。

A.分包企业注册建造师
B.分包企业注册建造师和担任总包项目负责人的注册建造师
C.担任总包项目负责人的注册建造师
D.担任总包项目质量负责人


点击查看答案


242、单项选择题  下列叙述错误的是:设备安装精度是指在安装工程中,为保证整套装置正确联动所需的()。

A.最终形成生产能力与设计能力的准确度
B.各独立设备之间的位置精度
C.单台设备重现设备的制造精度
D.整台设备运行中的运行精度


点击查看答案


243、单项选择题  对开环控制系统按给定控制方式特点的表述中,下列错误的是()。

A.控制的精度准确性较差
B.控制原理简单
C.控制作用的传递具有多向性
D.因为结构简单、调整方便、成本低,应用面很广


点击查看答案


244、问答题

背景:
某专业安装公司承包了南方沿海某城市一高层建筑的泛光照明工程。承包合同为设计、采购、施工。工程设计考虑节能环保和新技术,选用了led变色泛光灯,建筑泛光照明要与城市景观照明同步控制,照明场景控制选用二总线控制模块。合同工期90天,7月1日开工到当年9月28日竣工。
专业安装公司按合同要求,编制了泛光照明工程施工方案,因建筑有透空段,灯具安装采用吊篮方式施工。公司对施工人员进行了灯具安装及安全操作培训。
安装公司编制了施工进度计划,施工作业按进度计划实施。针对施工季节可能出现的意外事件(自然灾害),安装公司制定了应急预案。
施工中,安装公司及时与各相关单位沟通协调,灯具及时到场,照明电源和线路按期敷设到位,泛光照明工程按合同约定竣工,并与城市景观照明同步开通。在保修期间,专业安装公司对建筑泛光照明工程进行了技术性回访。

问题:
1.led灯具安装中,可能出现哪些自然灾害的意外事件会影响工程进度?
2.用吊篮方式安装灯具是哪种类型的高处作业?还应对施工人员进行哪些操作技术的培训?取得哪个操作证才能上岗操作?
3.泛光照明工程施工中,专业安装公司要与哪些单位沟通协调?
4.在保修期内,专业安装公司进行技术回访有何作用?


点击查看答案


245、单项选择题  在工程上,通常把室温下导热系数()的材料称为绝热材料。

A、高于0.2W/(m。K)
B、低于0.2W/(m。K)
C、高于0.3W/(m。K)
D、低于0.3W/(m。K)


点击查看答案


246、单项选择题  施工项目成本核算的基本框架中不包括()。

A、人工费核算
B、材料费核算
C、机械使用费核算
D、总包工程成本核算


点击查看答案


247、问答题

某化工生产设备安装工程项目,采用解体安装方法进行施工。某机电安装工程公司通过投标取得该项目的总承包施工任务。为了控制分包商的施工质量,业主分别与总承包方和分包方签订了工程施工总承包合同和分包合同。在合同履行过程中发生以下情况:
情况一:该机电安装工程公司根据监理单位编制的设备监造大纲派有资格的专业技术人员到设备制造现场进行监造工作。
情况二:该机电安装工程公司根据质量监督检验部门编制的经批准的施工组织总设计进行施工。
情况三:该工程分包商在施工中不慎发生一起重大事故,造成经济损失220万元,事故调查组在事故调查清楚后,撰写了事故调查报告,经事故调查组组长签字确认后报安全主管部门。
情况四:该工程项目经理部根据企业的职业健康、安全和环境体系,选派一名精通业务的专业技术人员全面负责该项目的职业健康、安全和环境管理工作。
情况五:某驱动装置安装完毕后,由于受介质的限制不能进行试运行,经项目经理批准,拟在负荷试运行阶段并进行。
问题
1.按设备功能可将机械设备分为哪几类?化工生产设备属于哪一类?
2.业主与总承包方和分包方签订的合同是否合理?为什么?
3.逐一对以上发生的情况判断其正确与否?并说明理由或改正。
4.情况三中发生的重大事故属于几级重大事故?安全事故处理必须坚持的原则是什么?5.该工程项目职业健康、安全与环境风险管理的基本原则有哪些?
6.情况五中的试运行方案应由谁编制?由谁审批?


点击查看答案


248、单项选择题  成套配电装置柜体多台成列安装时,应()成列找平找正,并将柜间间隙调整为1mm左右。

A.按偶数顺序
B.按奇数顺序
C.按从两端到中间顺序
D.逐台按顺序


点击查看答案


249、多项选择题  项目部的计量器具分为A、B、C三类,其中A类主要包括()等。

A.兆欧表
B.接地电阻测量仪
C.温度计
D.压力表
E.万用表


点击查看答案


250、单项选择题  自动化仪表线路的环境温度超过()时应采取隔热措施。

A.55℃
B.65℃
C.75℃
D.85℃


点击查看答案


251、单项选择题  识别风险是通过对各项活动和工序的分析,辨识出有关的所有重要风险。该工作由()组织。

A.安全责任人
B.技术负责人
C.有经验的工人
D.生产指挥者


点击查看答案


252、填空题  流程图()


点击查看答案


253、单项选择题  在零部件装配时,下列装配顺序错误的是()。

A.装配从组合件开始
B.由组合件装配成部件
C.由部件进行总装配
D.先辅机后主机


点击查看答案


254、多项选择题  《建设工程工程量清单计价规范》(GB50500-2013)规定,招标工程量清单必须作为招标文件件的组成部分,其()由招标人负责。

A、准确性
B、完整性
C、科学性
D、先进性


点击查看答案


255、单项选择题  在我国境内从事建筑施工的某国外从业人员的儿子,今年12周岁。依据其本国法律,尚属于无民事行为能力人,其在我国境内从事民事行为时,对其民事行为的认定,应()。

A、认定为限制民事行为能力
B、由其国家的使领馆认定
C、认定为完全民事行为能力人
D、认定为有民事行为能力


点击查看答案


256、问答题

某污水处理工程,在施工过程中,项目经理部对施工现场的环境保护和文明施工提出了相应的措施。 对现场环境保护主要从自身活动、产品、服务、工程分包方、劳务分包方、物资供应等相关方提出措施。 对现场文明施工策划主要从现场管理、安全防护、临时用电安全、机械设备安全、消防和保卫管理、材料管理、环境保护管理、环卫卫生管理和宣传教育方面提出相应的措施。
问题 1.如何对现场环境保护措施进行具体落实?
2.现场文明施工的各项措施应细化成怎样的措施?
3.在现场安全防护方面应制订哪些文明施工措施?


点击查看答案


257、多项选择题  工程量清单计价时,分部分项工程项目综合单价由()组成,并考虑风险因素。

A、人工费
B、材料费
C、机械费
D、管理费
E、利润


点击查看答案


258、单项选择题  电视演播室的混响时间一般设计为()左右。

A.3~5s
B.6~1s
C.0~5s
D.2~6s


点击查看答案


259、问答题

背景资料 某石化工程建设公司,以EPC总承包模式承包了国家重点能源建设项目,工程内容包括管道施工、站场运行设备安装等。合同约定,由业主负责管道主材、站场进口特殊阀门、机组的采购,EPC总承包单位负责采购其余机械设备和工程配件、辅材。为了提高建设项目工程质量的全过程控制,业主要求对管道的防腐层流水施工作业和管件热煨弯头的生产制造实施驻厂监造。负责监造的单位按照监造要求编制了监造大纲,设置了监造的监督点,采用日常巡检、实施监督点监督检查、召开监造会议、提交监造周报、月报等方法实施了监造,比较顺利地完成了监造任务。EPC总承包单位负责采购的机泵类机械设备到货后,EPC总承包单位项目部采购部门及时组织了泵类设备开箱检查。进入站场设备安装阶段,由于进口阀门不能及时到货安装,承包商项目部为了不影响工程进度,自行购置了具有相同性能和参数的国产阀门并进行安装。监理工程师发现后下令停止该阀门安装工作。

项目部进行设备开箱检查的内容有哪些?


点击查看答案


260、多项选择题  入侵报警探测器的安装位置和安装高度应根据()。

A.产品特性
B.警戒范围
C.环境影响
D.尺寸大小
E.支架底座


点击查看答案


261、单项选择题  设备及管道绝热结构层的施工方法中,喷涂法与()同属现场配料、现场成型的施工方法。

A.充填法
B.粘贴法
C.浇注法
D.拼砌法


点击查看答案


262、问答题

背景:华东机电安装公司通过招投标竞争在某市承包一项商务楼的机电安装工程项目,工程
范围包括:采暖及给水排水工程、建筑电气工程、通风与空调工程、建筑智能化工程、消
防工程、电梯工程等。合同造价为1200万元。
当施工单位收到设计变更施工图后,采用综合单价法对工程量发生变更情况进行查对,结果分部分项工程量清单中工程量的增幅大于原工程量的18%。在施工过程中,由于用户对某些分部分项工程达不到使用功能要求,向业主提出变更设计要求。智能化监控设备安装后,安装公司对传感器、执行器、控制器及系统功能进行现场测试,传感器用高精度仪表现场校验,使用现场控制器调节给定值或用信号发生器对执行器进行检测。

智能化监控设备安装后,应对哪些建筑设备自动监控系统进行检测?


点击查看答案


263、问答题

施工成本控制在机电工程项目中的应用【案例1H420105-4】
1.背景
某施工单位通过激烈竞争,承包了一项炼钢厂建设工程项目,工程造价以1000万元为基数,降低10%为成本控制计划.公司要求项目部通过编制降低成本计划进行成本管理,节约费用60万元.项目部通过对现有成本控制计划中措施内容的认真分析,认为工程中几个重要工序要重新编制施工方案,按新方案人工费可在原来基础上降低20%、材料费可降低3%、机械使用费可降低40%、其他直接费可降低l0%、间接费上涨12%.
2.问题
(1)已知按原成本控制计划,人工费占实际成本的10%,材料费占实际成本的60%,机械使用费占15%,其他直接费占5%,间接费占10%.计算能否节约费用60万元?
(2)项目目标成本测算的方法有哪几种?
(3)背景中原项目成本控制计划的内容如下:人工成本的控制,包括严密劳动组织和严格劳动定额管理两项;材料成本的控制,包括加强材料采购成本的管理一项;施工机械费的控制,包括严格控制对外租赁施工机械一项;其他直接费的控制;间接费用的控制,包括尽量减少管理人员的比重、对各种费用支出要用指标控制两项.问该成本控制计划的内容是否完善?
(4)为降低施工项目成本在施工方案上应如何作为?
(5)为降低施工项目成本应从哪些方面采取措胞实施管理?


点击查看答案


264、单项选择题  高程控制网的测量中,采用水准测量法时要求一个测区及其周围至少应有()个水准点。

A.1
B.2
C.3
D.5


点击查看答案


265、问答题

背景资料
某施工单位经投标,承包了一项炼钢炉及相关设备的安装工程。按工业安装工程费用组成,除去税金和公司管理费后,工程价格仅为1000万元,其中:人工费占10%,材料费占60%,机械使用费占15%,其他直接费占5%,间接费占10%。公司测算,以此价作为项目经理部的成本考核依据。同时要求项目经理部编制进一步降低成本计划,严格进行成本管理,调整施工方案,实现利润100万元。若能实现,公司将予以奖励。项目经理部经认真编制成本控制计划,并经反复分析研究,对工程中几个重要工序的施工方案进行了调整,施工中按新方案实施,人工费在原基础上降低了20%,材料费降低了3%,机械使用费降低了40%,其他直接费降低了10%,间接费上涨了12%。项目经理部编制成本控制计划的内容如下:人工成本控制包括严格劳动组织和劳动定额管理;材料成本控制包括材料采购管理一项;施工机械费用成本控制包括严格租赁施工机械一项;其他直接费、间接费成本控制包括减少管理人员,控制费用支出两项。施工中,由于工期紧,炉窑砌筑未经工序交接验收即准备砌筑,遭监理工程师制止。

该项目经理部成本计划的内容是否完善?为什么?


点击查看答案


266、单项选择题  管道系统压力试验前,管道上的膨胀节应()。

A.隔离
B.拆除
C.设置临时约束装置
D.处于自然状态


点击查看答案


267、问答题

施工结算在机电工程项目中的应用【案例1H420124-5】
1.背景
某施工单位承担工业厂房建设和设备安装工程,合同约定工程费用为3000万元,其中直接工程费为2010万元,计划利润为150万元,税金120万元,措施费210万元,规费210万元,企业管理费300万元.工程工期l0个月,若工程量变动在±5%以内,仅直接工程费作调整.工程停工时计费与正常相同.施工过程中发生如下事件:
(1)事件一:设备基础基坑开挖时,施工单位按照甲方提供的地质勘测资料部署施工方案,施工中发现该地下含水层含水量及水压远大于报告中提供的资料数据,因而发生开挖的基坑塌方,造成施工单位设备损失10万元,增加支护费用20万元,事故处理80万元,停工0.5个月,处理1个月.
(2)事件二:建设单位提出设备安装设计变更,造成设备基础基坑开挖土方工程量增加4%.需要材料赞18万元,人工费10万元,施工机械使用费10万元,增加工期0.2月.
2.问题
(1)施工单位与甲方签订的合同中,直接费为多少?间接费为多少?
(2)事件一中,施工单位是否可以提出索赔?为什么?
(3)发生的工期和赞用应如何处理?
(4)事件二中,发生了工程量变更,费用应如何处理?


点击查看答案


268、问答题

背景:A安装公司承包了某42层办公大楼的机电安装工程,工程内容包括建筑给水排水、建筑电气、NgtN空_N、建筑智能化等工程,合同总工期为24个月。在施工准备阶段A公司项目部编制了材料供应计划,要求材料到达施工现场要验收确认后入库。项目部还编制了施工机具使用计划,综合考虑设备特性,兼顾了企业技术进步和市场拓展需要合理地
选择安全、简单、可靠、品牌优良施工机具,使工程正常开工。施工中监理工程师对施工单位将部分油品、保温材料和电气材料等长期露天放置于户外,只用塑料布简单覆盖提出批评,令其尽快改正。

该项目的主要材料和大宗材料采购计划应由谁制定?对采购有哪些要求?


点击查看答案


269、单项选择题  空调制冷系统管道绝热施工应在()进行。

A.管道系统强度试验前
B.管道系统严密性检验后
C.防腐处理前
D.制冷系统调试后


点击查看答案


270、多项选择题  空调与通风系统调试时,主要考核的设计指标有()。

A.空气温度
B.相对湿度
C.气流速度
D.噪声
E.空气含氧量


点击查看答案


271、单项选择题  下列不同材质的仪表管道,用管道外径的总数表示其最小允许弯曲半径,倍数从大到小依次为()。

A.高压钢管、紫钢管、塑料管
B.高压钢管、塑料管、紫铜管
C.塑料管、高压钢管、紫铜管
D.塑料管、紫铜管、高压钢管


点击查看答案


272、单项选择题  消防工程的固定灭火系统调试检验,应以()为主.

A.建设单位
B.检测单位
C.施工单位
D.设备供应单位


点击查看答案


273、单项选择题  因为控制方便和快速,使其他能转换成机械能采用的主要手段是用电力拖动机械设备,由于机械设备功能的需要,对拖动用电动机,拖动方式有不同的要求,有交流异步机拖动、交流同步机拖动、()、直流电动机拖动等方式。

A.可变速的交流电动机拖动
B.匀速的交流电动机拖动
C.可变速的直流电动机拖动
D.匀速的直流电动机拖动


点击查看答案


274、单项选择题  长距离输电线路定位并经检查后,可根据起、止点和转折点及沿途障碍物的实际情况,测设钢塔架基础中心桩,基础之间的距离丈量允许偏差为丈量距离的()。

A.1/1000
B.1/2000
C.1/3000
D.1/4000


点击查看答案


275、单项选择题  下列文件中,属于机电工程注册建造师签章的合同管理文件是()。

A.工程项目安全生产责任书
B.分包单位资质报审表
C.总进度计划报批表
D.工程款支付报告


点击查看答案


276、单项选择题  在阀门检验过程中,带有蒸汽夹套的阀门,夹套部分应以()倍的蒸汽工作压力进行压力试验。

A.1
B.1.5
C.2
D.2.5


点击查看答案


277、单项选择题  进口的涡轮流量计必须经()检定合格后方能使用。

A.海关进口单位计量管理部门
B.县级人民政府计量行政部门
C.市级人民政府计量行政部门
D.省级人民政府计量行政部门


点击查看答案


278、单项选择题  需求的变动是多种因素共同作用的结果,下列属于需求数量的变动的是()。

A.其他因素不变,商品本身价格变动引起的需求数量变动
B.其他因素不变,替代品价格变动引起的某商品需求数量变动
C.其他因素不变,互补品价格变动引起的某商品需求数量变动
D.其他因素不变,消费者收入变动引起的某商品需求数量变动


点击查看答案


279、问答题

合同管理在机电工程项目中的应用【案例答案分析】
1.背景.
某地下管道工程,业主与施工单位参照FIDIC合同条件签订了施工合同,除税金外的合同总价为8600万元,其中:现场管理赞率15%.企业管理费率8%.利润率5%.合同工期730天.为保证施工安全,合同中规定施工单位应安装最小排水能力为1.5t/min的备用排水设施,两套设施合计15900元.合同中还规定,施工中如邋业主原因造成工程停工或窝工,业主对施工单位自有机槭按台班单价的60%给予补偿,对施工单位租赁机械按租赁费给予补偿(不包括运转费用).
该工程施工过程中发生以下三项事件:
事件1:施工过程中业主通知施工单位某分项工程(非关键工作)需进行设计变更.由此造成施工单位的机械设备窝工12天.
事件2:施工过程中遇到非季节性大暴雨天气,由于地下断层相互贯通及地下水位不断上升等不利条件,原有排水设施满足不了排水要求•施工工区‘涌水量逐渐增加,使施工单位被迫停工,并造成施工设备教淹没.为保证施工安全和施工进度,业主指令施工单位紧急购买新的额外排水设施,尽快恢复施工,施工单位按业主要求购买并安装两套l.5t/mici的排水设施,恢复了施工.
事件3:施工中发现地下文物,处理地下文物工作造成工期拖延40天.
就以上三项事件,施工单位按合同规定的索赔程序向业主提出索赔.
事件1:由于业主修改工程设计造成施工单位机械设备窝工费用索赔,见表1H420046.

现场管理费:40920X15%=6138元
企业管理费:(40920+6138)×8%=3764.64元
利润:(40920+6138+3764.64)×5%=2541.13元
合计索赔额:03363.77元
事件2:由于非季节性大暴雨天气导致的费用赔偿.
备用排水设施及额外增加排水设施费:15900÷2×2=15900元
被地下涌水淹没的机械设备损失费16000元.
额外排水工作的劳务费用8650元.
合计:40550元
事件3:由于处理地下文物,工期、费用索赔.
延长工期40天,现场管理费增加额索赔:
现场管理费:8600X10%=1290万元
相当于每天:1290XlOOOO÷730=17671.23元/天
40天合计:17671.23×40=706849.20元
2.问题
(1)指出事件1中施工单位的哪些索赔要求不合理?说明理由.
(2)业主方工程师审核施工单位机械设备窝工费用索赔时,核定施工单位提供的机械台班单价属实,并核定机械台班单价中运转费用分别为:9ma空压机为93元/台班,25t履带吊一车为300元/台班,塔吊为190元/台班,混凝土泵车为140元/台班,最络核定的索赔费用应该是多少?
(3)事件2中施工单位可获得哪几项费用的索赔?核定的索赔费用应是多少?
(4)事件3中业主是否应同意40天的工期延长?为什么?
(5)补偿的现场管理费如何计算,应补偿多少元?


点击查看答案


280、单项选择题  关于合同价款调整描述错误的是()。

A、法律法规变化时发承包双方应按照合同约定调整合同价款
B、工程变更时发承包双方应按照合同约定调整合同价款
C、项目特征描述符合时发承包双方应按照合同约定调整合同价款
D、不可抗力时发承包双方应按照合同约定调整合同价款


点击查看答案


281、单项选择题  在()的情况下,用相应方法测出的各绕组与中性点之间的电阻,即为各相绕组的直流电阻。

A.电力变压器三相绕组作星形连接,而且中性点引出
B.电力变压器三相绕组作三角形连接,中性点不引出
C.电力变压器三相绕组作三角形连接
D.电力变压器三相绕组作星形连接或三角形连接


点击查看答案


282、多项选择题  吊装某台设备,依据起重机特性曲线确定其臂长时,需考虑的因素有().

A.设备重量
B.设备尺寸
C.设备就位高度
D.吊索长度
E.吊车工作幅度


点击查看答案


283、问答题

某电力建设公司将一电厂循环流化床锅炉安装工程进行邀请招标。某机电安装公司依据电力建设公司工程项目招标文件给定的工程量清单内容,以及采用综合单价法计算的要求,综合施工方案和企业定额等编制了投标报价文件.该公司以低价中标,与电力建设公司签订了固定总价合同。
机电安装公司虽然对工业锅炉安装比较熟悉,但对电厂循环流化锅炉安装工程缺少经验,对施工图分析不够,材料费估算有遗漏,二次搬运费和不可预见费估计偏低。加之在施工期间材料上涨,人工费提高;锅炉烟气采用电除尘和干式除尘系统与其它连接系统界定不明;电力建设公司提供的工程量有误。为此,机电安装公司向电力建设公司提出费用调整和索赔。

1.分析机电安装公司提出索赔的合理性。 2.机电安装公司可否提出费用调整,简述理由。 3.基于该工程状况,指出固定总价签约合同可能存在的风险。 4.机电安装公司编制投标报价还应考虑哪些因素?


点击查看答案


284、单项选择题  德尔菲法的特征不包括()。

A、被动性
B、匿名性
C、反馈性
D、收敛性


点击查看答案


285、多项选择题  施工总平面图设计的主要内容包括()。

A.生产、生活及行政等临时设施平面布置的设计
B.临时用电的设计和临时用水的设计
C.安全防火设施的布置
D.合理布置各种仓库、预制场位置,减少场内二次运输
E.生产临时设施与生活设施分开布置


点击查看答案


286、单项选择题  容器的产品焊接试扳座设置的部位是()。

A.筒节级向焊缝的延长部位
B.筒节环向焊缝的中间部位
C.封头经向焊缝的延长部位
D.筒节纵向焊缝的起始部位


点击查看答案


287、单项选择题  用于电力线路上的电器设备是()。

A.金具
B.集箱
C.断路器
D.叶栅


点击查看答案


288、单项选择题  长输管道线路勘察完成后,由设计单位向施工单位进行路线()工作。

A.交桩
B.定位
C.测量
D.放线


点击查看答案


289、单项选择题  ()适用于单件重量大的大、中型设备、构件的吊装,作业周期短。

A.流动式起重机
B.塔式起重机
C.拖拉机
D.桅杆式起重机


点击查看答案


290、多项选择题  VLV22、VV22型电缆()。

A.能承受机械外力作用
B.可敷设在竖井内
C.适用于跨海场所
D.可承受相当大的拉力
E.可敷设在地下


点击查看答案


291、多项选择题  机电工程项目高程控制网测量时,高程测量的方法有()

A.三角测量法
B.水准测量法
C.导线测量法
D.电磁波测距三角高程测量法
E.三边测量法


点击查看答案


292、单项选择题  建造师的注册不包括()。

A、初始注册
B、延续注册
C、变更注册
D、终止注册


点击查看答案


293、多项选择题  高层建筑的采暖系统安装工艺流程中,采暖器具安装后的工序有( )。

A.支架安装
B.支管安装
C.系统试压
D.系统冲洗
E.管道保温


点击查看答案


294、多项选择题  临时用电工程检查的内容包括()。

A.架空线路
B.监控线路
C.电缆线路
D.电气防护
E.配电线路


点击查看答案


295、单项选择题  合理选用计量器具的重要依据是它的()静态特性及动态特性等。

A.准确度等级
B.结构特性
C.分辨率
D.灵敏度


点击查看答案


296、单项选择题  机电工程项目常用电缆的类型中,()适用于室内各种敷设方式的控制电路中。

A.VV型电力电缆
B.KVV型控制电缆
C.VV32型电缆
D.VV22型电缆


点击查看答案


297、多项选择题  绕线式感应电动机在启动时,为了减少启动电流和保证启动转矩,可通过转子串接()以减小定子电流的办法来进行。

A.电阻
B.电感
C.电容
D.频敏变阻器
E.隔离开关


点击查看答案


298、问答题

机电工程项目采购阶段项目管理的任务案例分析题
1.背景
某公司中标承担一项大型铝冶炼厂建设总承包管理,项目部为了提高管埋质量,确保履行总承包合同的各项承诺,在开工前对全体管理人员进行了培训和考试测评。培训中明确提出各项管理要求,包括施工进度计划实施应建立的机制等,各个环节要闭口,各种指令发出,经过实施要有反馈,对反馈要有处理意见,实行闭环控制。对质量监督管理人员指明了质量监督管理工作的路径。
在工程建设中发生了下列两个事件:
事件一:分包单位将承包工程中的真空泵房单机无负荷试运行方案报总承包单位审查批准后,为抢进度,当即要求作业人员上岗通电开机,被总承包单位技术、安全管理部门制止,要求纠正。
事件二:工程中需使用大量各种类型的紧固件,总价相对不大,总承包单位物资供应部门打算采用直接采购方式进行采购,被项目经理制止,要求改正。
2.问题
(1)施工进度计划的实施应建立什么机制?说明理由。
(2)以安全管理为例,说明总包、分包之间的闭口管理流程。
(3)为提高工程建设质量,改善质量监督管理工作,项目部提出什么样的路径?
(4)总包单位技术、安全部门为什么制止分包单位实施真空泵房单机无负荷试运行?
(5)项目经理为什么要求改正紧固件的采购方式?


点击查看答案


299、问答题

背景:
——工期调整方法一:

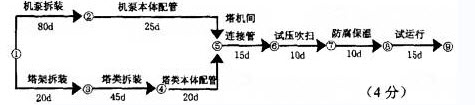

a公司应邀参加氮制造厂合成压缩工段技改工程投标,招标书说明,以工期安排最短、最合理为中标主要条件。a公司技术部门依据招标书指出的工程内容编制了网络计划(见下图)。


附加说明:1.配管包括机泵本体配管25d,塔器本体配管20d,塔机间连接配管15d;


2.试运行包含空负荷单机和联动试运转,考虑不可预见因素较多,计划安排15d的试 运行时间。
a公司总工程师审核认为网络图不符合最短工期要约,退回重编,要求附加说明。
经修改重编网络图,a公司最后中标。
施工中无损检测发现甲供的高压管件焊缝存在缺陷,退货重供,延误施工10天,a公司为保证总工期不变,加大投入,实施加班作业,最终如期完工。为此,a公司向业主发出索赔意向书。

问题:
1.a公司技术部门第一次提交的网络计划工期为多少天?以节点符号表示出关键线路。
2.以不压缩各工序的工作时间为前提条件,画出重编的网络计划图。工期可缩短多少天?以节点符号表示出关键线路。并以重编的网络计划为前提,附加说明如何再进一步缩短工期?


点击查看答案


300、多项选择题  隔离开关的安装程序有()。

A.密封检查
B.基础检查验收
C.本体安装
D.传动装置配装
E.调整


点击查看答案


题库试看结束后微信扫下方二维码即可打包下载完整版《★机电工程》题库
手机用户可保存上方二维码到手机中,在微信扫一扫中右上角选择“从相册选取二维码”即可。
题库试看结束后微信扫下方二维码即可打包下载完整版《机电工程:机电工程》题库,分栏、分答案解析排版、小字体方便打印背记!经广大会员朋友实战检验,此方法考试通过率大大提高!绝对是您考试过关的不二利器
手机用户可保存上方二维码到手机中,在微信扫一扫中右上角选择“从相册选取二维码”即可。

微信搜索关注"91考试网"公众号,领30元,获取公务员事业编教师考试资料40G
