1、单项选择题 不合格单元工程必须经返工或补工合格并取得()认证后,方准予允许下道工序或后序单元工程开工。
A.项目法人
B.质监机构
C.水行政部门
D.监理工程师
点击查看答案
本题答案:D
本题解析:未经监理工程师签字,建筑材料、建筑构配件和设备不得在工程上使用或者安装,施工单位不得进行下一道工序的施工。
2、问答题
某泵站工程设计流量为100m3/s,净扬程为2.5m,总装机5000kW,泵站自进水至出水设引水明渠、前池、拦污检修闸、泵房、副厂房、出水涵、出口防洪闸及出水明渠等建筑物,为正向进水、正向出水,进、出水纵向轴线全长布置约256m。工程于2011年10月20日开工,于2013年4月20日全部完成。施工过程中发生如下事件:事件1:主体工程开工后,监理机构组织设计、施工单位等进行了工程项目划分.确定了主要单位工程、主要分部工程、重要隐蔽单元工程和关键部位单元工程,并将项目划分表及说明书面报相应工程质量监督机构确认。事件2:所有单元工程质量在施工单位自评合格后,报监理单位复核,由监理工程师核定质量等级并签证认可。事件3:2013年5月10日,泵站工程建设项目全部完成,项目法人主持进行了泵站单位工程验收,该单位工程质量由施工单位自评,监理单位复核,项目法人认定,结果为:5个分部工程质量全部合格,有4个分部工程达到优良等级;外观质量得分率达到为89.5%,工程未发生质量事故,该单位工程达到优良标准。事件4:项目法人根据竣工验收的需要,委托工程监理单位对工程质量进行抽样检测。监理单位制定竣工检测方案,竣工检测方案经项目法人审核后,报质量监督机构核定。2013年5月20日,应项目法人申请,竣工验收主持单位组织进行了竣工验收,同意单位工程验收质量优良的结论。
问题1.指出事件1的不妥之处并说明理由。
2.指出事件2的不妥之处并说明理由。
3.根据事件3中,泵站单位工程质量等级优良的结论是否正确,并说明理由。
4.指出事件4的不妥之处并说明理由。
点击查看答案
本题答案:1.主体工程开工后开始工程项目划分不妥。监理单位组织进
本题解析:试题答案1.主体工程开工后开始工程项目划分不妥。监理单位组织进行工程项目划分不妥。应由项目法人组织监理、设计及施工等单位进行工程项目划分,项目法人应在主体工程开工前将项目划分表及说明书面报相应工程质量监督机构确认。【考点解析】这是一道关于工程项目划分的题目,考核考生对工程项目划分组织和划分时间的掌握程度。根据《水利水电工程施工质量检验与评定规程》SL176-2007的规定,由项目法人组织监理、设计及施工等单位进行工程项目划分,并确定主要单位工程、主要分部工程、重要隐蔽单元工程和关键部位单元工程。项目法人在主体工程开工前应将项目划分表及说明书面报相应工程质量监督机构确认。工程质量监督机构收到项目划分书面报告后,应在14个工作日内对项目划分进行确认并将确认结果书面通知项目法人。2.所有单元工程质量在施工单位自评合格后,报监理单位复核,由监理工程师核定质量等级并签证认可。重要隐蔽单元工程及关键部位单元工程质量经施工单位自评合格、监理单位抽检后,由参建单位组成联合小组,共同检查核定其质量等级并填写签证表,报工程质量监督机构核备。【考点解析】这是一道关于单元工程质量评定的题目,考核考生对一般单元工程、重要隐蔽单元工程及关键部位单元工程质量评定的掌握程度。按照《建设工程质量管理条例》和《水利工程质量管理规定》,施工质量由承建该工程的施工单位负责,因此规定单元工程质量由施工单位质检部门组织评定,监理单位复核,具体作法是:单元工程在施工单位自检合格填写《水利水电工程施工质量评定表》终检人员签字后,由监理工程师复核评定。但《水利水电工程施工质量检验与评定规程》SL176-2007规定,重要隐蔽单元工程及关键部位单元工程质量经施工单位自评合格、监理单位抽检后,由参建单位组成联合小组,共同检查核定其质量等级并填写签证表,报工程质量监督机构核备。3.不一定正确,该泵站单位工程是否符合优良标准,还要根据该单位工程施工质量检验与评定资料是否齐全;工程施工期及试运行期,单位工程观测资料分析结果是否符合国家和行业技术标准以及合同约定的标准要求确定。【考点解析】这是一道关于单位工程质量评定的题目,考核考生对单位工程质量等级评定须具备条件的掌握程度。《水利水电工程施工质量检验与评定规程》SL176-2007规定:单位工程施工质量优良标准应符合以下几个条件:(1)所含分部工程质量全部合格,其中70%以上达到优良等级,主要分部工程质量全部优良,且施工中未发生过较大质量事故。(2)质量事故已按要求进行处理。(3)外观质量得分率达到85%以上。(4)单位工程施工质量检验与评定资料齐全。(5)工程施工期及试运行期,单位工程观测资料分析结果符合国家和行业技术标准以及合同约定的标准要求。4.项目法人委托工程监理单位对工程质量进行竣工验收抽样检测不妥。应由竣工验收主持单位委托具有相应资质的工程质量检测单位对工程质量进行抽样检测,工程质量检测单位不应与参与工程建设的项目法人、设计、监理、施工、设备制造(供应)商等单位隶属同一经营实体。竣工检测单位须制定竣工检测方案,竣工检测方案经该项目的质量监督机构审核后由项目法人报竣工验收主持单位核定。竣工验收主持单位组织竣工验收的时间不妥。泵站工程竣工验收应经过一个排水或抽水期后1年内进行。竣工验收中质量优良的结论不妥,竣工验收是政府验收,政府验收时,竣工验收的质量结论意见只能为合格。【考点解析】这是一道关于工程竣工验收的综合题,考核考生对竣工验收前检测、竣工验收时间以及竣工验收性质的掌握程度。《水利水电建设工程验收规程》SL223-2008规定,根据竣工验收的需要,竣工验收主持单位可以委托具有相应资质的工程质量检测单位对工程质量进行抽样检测。工程质量检测单位不应与参与工程建设的项目法人、设计、监理、施工、设备制造(供应)商等单位隶属同一经营实体。根据竣工验收主持单位的要求和项目的具体情况,项目法人应负责提出工程质量抽样检测的项目、内容和数量,经质量监督机构审核后报竣工验收主持单位核定。根据《水利水电建设工程验收规程》SL223-2008,竣工验收应在工程建设项目全部完成并满足一定运行条件后1年内进行。合格等级是工程验收的基本要求,不合格工程必须进行处理且达到合格标准后,才能进行后续工程的施工或验收。法人验收时,分部、单位工程质量等级达到合格以上等级时,验收质量结论可为合格或优良;政府验收时,工程项目质量等级达到合格以上等级时,竣工验收的质量结论意见只能为合格。
3、单项选择题 土石料场的反滤料的实际可开采总量与坝体填筑量之比一般不宜()。
A.大于3
B.大于5
C.小于3
D.小于5
点击查看答案
本题答案:C
本题解析:料场规划的基本要求。1、料场规划应考虑充分利用永久和临时建筑物基础开挖的渣料。2、料场规划应对主要料场和备用料场分别加以考虑。前者要求质好、量大、运距近,且有利于常年开采;后者通常在淹没区外,当前者被淹没或因库区水位抬高,土料过湿或其他原因中断使用时,则用备用料场保证坝体填筑不致中断。3、实际可开采量与坝体填筑量的比为:土料:2.0~2.5;砂砾料:1.5~2;水下砂砾料:2~3;石料:1.5~2;反滤料应根据筛后有效方量确定,一般不宜小于3。参见教材P76。
4、单项选择题 根据《水利水电工程施工合同和招标文件示范文本》(GF--2000--0208),承包人受其自身施工设备和施工能力的限制,要求对原设计进行变更或要求延长工期,这类变更增加的费用和工期延误责任应由()承担。
A、发包人
B、设计人
C、承包人
D、监理人
点击查看答案
本题答案:C
本题解析:暂无解析
5、单项选择题 对城市主干路、快速路进行热拌沥青混合料摊铺时,宜采用两台(含)以上摊铺机成梯队作业,进行联合摊铺,相邻两幅之间宜重叠()mm。
A.30~50
B.50~100
C.100~150
D.150~200
点击查看答案
本题答案:B
本题解析:暂无解析
6、单项选择题 贯穿于土石坝施工的各个环节和施工全过程的是()。
A.施工质量检查和控制
B.施工监督
C.施工前的准备工作
D.施工中的安全第一原则
点击查看答案
本题答案:A
本题解析:施工质量检查和控制是土石坝安全的重要保证,它贯穿于土石坝施工的各个环节和施工全过程。土石坝施工质量控制主要包括料场的质量检查和控制、坝面的质量检查和控制。参见教材P80。
7、单项选择题 通过埋设管路或其他方式将浆液灌入混凝土坝体的接缝,以改善传力条件增强坝体整体性的灌浆称为()。
A、帷幕灌浆
B、接触灌浆
C、接缝灌浆
D、固结灌浆
点击查看答案
本题答案:C
本题解析:暂无解析
8、问答题
碾压混凝土坝是采用碾压土石坝的施工方法,使用干贫性混凝土修建的混凝土坝,是混凝土坝施工的一种新技术。碾压混凝土筑坝技术是世界筑坝史的一次重大突破。20世纪60年代,世界各国开始碾压混凝土的试验研究。1981年,日本建成世界第一座碾压混凝土坝——岛地川(高89m)。虽然只有20多年的历史,但碾压混凝土坝的发展极其迅猛。截至1999年底,世界上30个国家完建和在建的坝高为15m以上碾压混凝土坝已有220余座。我国从20世纪80年代初开始探索,1986年建成第一座碾压混凝土重力坝,至2002年底已建成碾压混凝土坝45座,其中拱坝7座,重力坝38座,百米以上有11座。在建碾压混凝土坝15座,其中拱坝3座,重力坝12座,我国的龙滩水电站碾压混凝土重力坝是目前世界上最高的,坝高216.5m.经过近20年的研究与实践,我国碾压混凝土筑坝技术已达到世界先进水平,在有些领域已达世界领先水平。承包商在编制施工组织设计时,根据有关资料,结合现场地形地貌等条件,重点对下几个方面进行分析和考虑,
(1)料场的选择与布置;
(2)导、截流技术方案;
(3)施工机械的选择;
(4)混凝土坝施工分缝分块;
(5)混凝土的生产与运输方案;
(6)混凝土的浇筑与养护方案;
(7)碾压施工工艺等。
碾压混凝土坝的施工特点?
点击查看答案
本题答案:碾压混凝土坝施工主要特点是:采用干贫混凝土;大量掺加粉
本题解析:试题答案碾压混凝土坝施工主要特点是:采用干贫混凝土;大量掺加粉煤灰,以减少水泥用量;采用通仓薄层浇筑;同时要采取温度控制和表面防裂措施。
9、多项选择题 露天土石方开挖机械主要有()等。
A、正向挖掘机
B、拉铲
C、铲运机
D、回转钻机
E、装载机
点击查看答案
本题答案:A, B, C, E
本题解析:暂无解析
10、问答题
某水库于2013年3月兴建,2014年10月建成,总库容2400万平方米,是一座以防洪为主,兼顾灌溉、养殖、旅游的综合性水利枢纽工程。除险加固设计工程内容有:(1)主副坝基岩帷幕灌浆;主坝上游坝脚抛石压重;全坝段上游干砌石护坡拆除重建。(2)新建溢洪道工程一座。(3)拆除重建原放水洞。(4)管理设施建设工程等。施工中发生以下事件:事件1:施工单位对副坝单排帷幕灌浆分为二序施工,帷幕灌浆施工工艺主要包括:钻孔、压水试验、灌浆和灌浆的质量检查等。灌浆结束7天后,采用单点法自下而上分段卡塞进行压水试验。事件2:溢洪道单位工程施工中,上游连接段分部工程的左岸翼墙混凝土浇筑出现质量事故,返工重做,造成经济损失12万元。事件3:加固工程完成后,项目法人委托某鉴定单位进行蓄水安全鉴定。鉴定专家组由10人组成,该鉴定机构人员8人,另外2人从该工程项目法人在职人员中聘请。专家组高级工程师以上职称6人,工程师4人。
【问题】1.指出事件1的不妥之处,并简要说明理由。
2.事件2对溢洪道上游连接段分部工程和溢洪道单位工程质量评定等级有无影响,并说明理由。
3.指出事件3的不妥之处,并简要说明理由。
点击查看答案
本题答案:1.(1)施工单位对副坝单排帷幕灌浆分为二序施工不妥,
本题解析:试题答案1.(1)施工单位对副坝单排帷幕灌浆分为二序施工不妥,单排帷幕灌浆孔应分为三序施工。(2)帷幕灌浆施工工艺不妥,缺少钻孔冲洗工序。(3)灌浆结束7天后进行压水试验不妥,压水试验应在该部位灌浆结束14天后进行。(4)自下而上分段卡塞进行压水试验不妥,应自上而下分段卡塞进行压水试验。2.对溢洪道上游连接段分部工程质量评定等级有影响,对溢洪道单位工程质量评定等级无影响。上游连接段分部工程的左岸翼墙混凝土浇筑出现质量事故,造成经济损失12万元,是一般质量事故。分部工程施工质量合格标准要求质量事故已按要求处理并经检验合格,优良标准要求且未发生过质量事故。单位工程施工质量合格标准要求质量事故已按要求进行处理,优良标准要求质量事故已按要求进行处理,且施工中未发生过较大质量事故。3.(1)专家组由鉴定机构人员8人,另外2人从该工程项目法人在职人员中聘请不妥。专家组成员要有三分之一以上人员由外单位聘请,且项目法人、设计、施工、监理、运行、设备制造等参建单位的在职人员或从事过本工程设计、施工、管理的其他人员,不能担任专家组成员。(2)鉴定专家组有工程师4人不妥。鉴定专家组应由具有高级工程师以上职称的专家组成。【解析】本案例第1问主要考查帷幕灌浆施工工艺和质量检查。帷幕灌浆必须按分序加密的原则进行。由三排孔组成的帷幕,应先进行边排孔的灌浆,然后进行中排孔的灌浆。边排孔宜分为三序施工,中排孔可分为二序或三序施工;由两排孔组成的帷幕,宜先进行下游排孔的灌浆,然后进行上游排孔的灌浆。每排孔宜分为三序施工;单排帷幕灌浆孔应分为三序施工。帷幕灌浆施工工艺主要包括:钻孔、钻孔冲洗、压水试验、灌浆和灌浆的质量检查等。灌浆检查孔的数量宜为灌浆孔总数的10%。一个坝段或一个单元工程内,至少应布置一个检查孔;检查孔压水试验应在该部位灌浆结束14天后进行;同时应自上而下分段卡塞进行压水试验,试验采用五点法或单点法。本案例第2问主要考查质量事故和质量评定。根据《水利工程质量事故处理暂行规定》(水利部令第9号)。水利工程质量事故分类标准见下表。
需注意的是直接经济损失费用为必要条件,事故处理所需时间以及事故处理后对工程功能和寿命影响主要适用于大中型工程。由上表可知该事故为一般质量事故。根据《水利水电工程施工质量检验与评定规程》(SL176-2007),有关分部工程施工质量合格标准规定:①所含单元工程的质量全部合格。质量事故及质量缺陷已按要求处理,并经检验合格。②原材料、中间产品及混凝土(砂浆)试件质量全部合格,金属结构及启闭机制造质量合格,机电产品质量合格。有关分部工程施工质量优良标准规定:①所含单元工程质量全部合格,其中70%以上达到优良等级,主要单元工程以及重要隐蔽单元工程(关键部位单元工程)质量优良率达90%以上,且未发生过质量事故。②中间产品质量全部合格,混凝土(砂浆)试件质量达到优良等级(当试件组数小于30时,试件质量合格)。原材料质量、金属结构及启闭机制造质量合格,机电产品质量合格。有关单位工程施工质量合格标准规定:①所含分部工程质量全部合格。②质量事故已按要求进行处理。③工程外观质量得分率达到70%以上。④单位工程施工质量检验与评定资料基本齐全。⑤工程施工期及试运行期,单位工程观测资料分析结果符合国家和行业技术标准以及合同约定的标准要求。有关单位工程施工质量优良标准规定:①所合分部工程质量全部合格,其中70%以上达到优良等级,主要分部工程质量全部优良,且施工中未发生过较大质量事故。②质量事故已按要求进行处理。③外观质量得分率达到85%以上。④单位工程施工质量检验与评定资料齐全。⑤工程施工期及试运行期,单位工程观测资料分析结果符合国家和行业技术标准以及合同约定的标准要求。本案例第3问主要考查水库除险加固工程中的蓄水安全鉴定。蓄水安全鉴定,由项目法人委托经水利部认定有资格的单位承担,与之签订蓄水安全鉴定合同,并报工程建设项目上级主管部门核备。接受委托负责蓄水安全鉴定的单位(即鉴定单位)应成立专家组,并将专家组组成情况报工程验收主持单位和相应的水利工程质量监督部门核备。鉴定专家组应由专业水平高、工程设计与施工经验丰富、具有高级工程师以上职称的专家组成,包括水文、地质、水工、施工、机电、金属结构等有关专业。鉴定专家组三分之一以上人员须聘请责任单位以外的专家参加。项目法人、设计、施工、监理、运行、设备制造等参建单位的在职人员或从事过本工程设计、施工、管理的其他人员,不能担任专家组成员。
11、单项选择题 按《水利水电工程沲工质量评定规程(试行)》(SL176--1996)的有关规定,分部工程是指在一个建筑物内能组织发挥一种功能的建筑安装工程,是组成()的各个部分。
A、单项工程
B、单元工程
C、单位工程
D、单体工程
点击查看答案
本题答案:C
本题解析:暂无解析
12、多项选择题 事故调查组有权向()了解事故的有关情况。
A.事故单位
B.主管部门
C.监理单位
D.个人
E.设计单位
点击查看答案
本题答案:A, C, D, E
本题解析:暂无解析
13、单项选择题 土的分级中,具有粘手、看不见砂粒,或干硬的特点的是()级。
A.I
B.II
C.Ⅲ
D.Ⅳ
点击查看答案
本题答案:C
本题解析:暂无解析
14、单项选择题 填方路基应事先找平,当地面坡度陡于()时,需修成台阶形式。
A.1:10
B.1:8
C.1:6
D.1:5
点击查看答案
本题答案:D
本题解析:暂无解析
15、问答题 扬压力()
点击查看答案
本题答案:由于拱坝坝底厚度很小,作用于坝底的扬压力较小,除厚拱坝
本题解析:试题答案由于拱坝坝底厚度很小,作用于坝底的扬压力较小,除厚拱坝和中厚拱坝需考虑扬压力的作用外,对薄拱坝扬压力可忽略不计。
16、问答题
背景资料
根据河流规划拟在A江建设一水利水电枢纽工程,该枢纽工程位于西南地区。工程以发电为主,同时兼有防洪、灌溉等任务。挡水建筑物为土石坝,水电站采用引水式开发方式。引水隧洞布置在右岸,在左岸设有开敞式溢洪道。该流域大部分为山地,山脉、盆地相互交错于其间,地形变化大。坝址地区河床覆盖层厚度平均20m,河床冲击层为卵砾石类土,但河床宽度不大。坝址两岸山坡陡峻,为坚硬的玄武岩。在坝址的上下游2km内有可供筑坝的土料190万m3作为防渗体用,另有1250万m3的砂砾料可用作坝壳料。由于本地区黏性土料天然含水量较高,同时考虑其他因素,土石坝设计方案选为斜墙坝。
问题
1.在初步设计文件里,采用了分段围堰法导流,明渠导流方案。你认为此方案是否合理?若合理。请分析说明理由;若不合理,你认为应如何选择导流方案?
2.针对该土石坝施工,你认为如何做好料场规划?
3.作为项目经理,如何安排斜墙和反滤料及坝壳的施工?
点击查看答案
本题答案:1.不合理。土坝建于深厚的覆盖层上,不宜修建纵向围堰;
本题解析:试题答案1.不合理。土坝建于深厚的覆盖层上,不宜修建纵向围堰;且河床宽度不大,若分期修建土坝,易形成接头薄弱面,加之坝体方量大,保持其持续均衡生产十分重要,所以采用全断面围堰拦洪方案较为合理。坝址附近山坡陡峻,不适于采用明渠导流,本案例由于两岸山岩为坚硬玄武岩,可采用隧洞方案导流,导流洞将来还可作泄洪洞。
2.土石坝是一种充分利用当地材料的坝型。土石坝用料量很大,在选坝阶段须对土石料场全面调查,施工前配合施工组织设计,要对料场作深入勘测,并从空间、时间、质与量诸方面进行全面规划。空间规划系指对料场位置、高程的恰当选择,合理布置。时间规划是根据施工强度和坝体填筑部位变化选择料场使用时机和填料数量。料场质与量的规划即质量要满足设计要求,数量要满足填筑的要求。对于土料,实际开采总量与坝体填筑量之比一般为2~2.5,砂砾料为l.5~2。
3.按照强制性条文要求:斜墙应同下游反滤料及坝壳平起填筑。也可滞后于坝体填筑,但需预留斜墙施工场地,且紧靠斜墙的坝体必须削坡至合格面,方允许填筑。
17、单项选择题 下列围堰中,()多为重力式。
A.土石围堰
B.混凝土围堰
C.草土围堰
D.钢板桩格形围堰
点击查看答案
本题答案:B
本题解析:暂无解析
18、单项选择题
某地区拟建造一座排涝泵站,泵站设计净扬程为5.0m,设计选用5台机组,采用湿室型泵房,泵房进深为5.1m;地面以上部分采用砖混结构,选用MU7.5黏土砖及M5.0混合砂浆砌筑。泵房屋面采用现浇钢筋混凝土梁板结构,配筋使用HPB235钢筋。
施工单位根据有关规定和施工合同约定制定了该项目的质量与安全管理制度,并提交监理单位审核。前池基础未经验收施工单位就自行覆盖,监理单位要求钻孔探测,结果质量合格。
根据场景,回答下列问题:
本工程混合砂浆中使用的石灰属于()材料。
A.天然
B.气硬性胶凝
C.有机胶凝
D.高分子
点击查看答案
本题答案:B
本题解析:胶凝材料根据其化学组成可分为有机胶凝材料和无机胶凝材料;无机胶凝材料按硬化条件差异又分为气硬性胶凝材料和水硬性胶凝材料。水硬性胶凝材料不仅能在空气中硬化,而且能更好地在潮湿环境或水中硬化、保持并继续发展其强度,如水泥、沥青属于有机胶凝材料。气硬性胶凝材料只能在空气中硬化,如石灰、水玻璃。
19、多项选择题 根据《水电工程设计概算编制办法及计算标准》(国家经济贸易委员会2002年第78号公告),水电工程枢纽建筑物中的环境保护工程包括()等。
A、水土保持工程
B、陆生动植物保护工程
C、人群健康保护
D、生活垃圾处理工程
E、库底清理工程
点击查看答案
本题答案:A, B, C, D
本题解析:暂无解析
20、多项选择题 水利系统文明建设工地施工区环境考核包括的内容有()。
A、现场材料堆放、施工机械停放有序、整齐
B、施工现场道路平整、畅通
C、施工现场排水畅通,无严重积水现象
D、施工现场做到工完场清,建筑垃圾集中堆放并及时清运
E、能注意正确协调处理与设计单位关系
点击查看答案
本题答案:A, B, C, D
本题解析:暂无解析
21、单项选择题 某水库大坝工程存在较严重安全隐患,不能按设计要求正常运行。其安全状况应定为()类。
A.一
B.二
C.三
D.四
点击查看答案
本题答案:C
本题解析:大坝安全状况分为三类,分类标准如下:一类坝:实际抗御洪水标准达到《防洪标准》(GB50201-94)规定,大坝工作状态正常;工程无重大质量问题,能按设计正常运行的大坝。二类坝:实际抗御洪水标准不低于部颁水利枢纽工程除险加固近期非常运用洪水标准,但达不到《防洪标准》(GB50201-94)规定;大坝工作状态基本正常,在一定控制运用条件下能安全运行的大坝。三类坝:实际抗御洪水标准低于部颁水利枢纽工程除险加固近期非常运用洪水标准,或者工程存在较严重安全隐患,不能按设计正常运行的大坝。
22、单项选择题 下列材料中,不属于气硬性胶凝材料的是()
A.石膏
B.水玻璃
C.石灰
D.水泥
点击查看答案
本题答案:D
本题解析:无机胶凝材料按硬化条件不同.分为气硬性和水硬性两类。①气硬性胶凝材料只能在空气中硬化,并保持或继续提高其强度,属于这类材料的有石灰、石膏与水玻璃等。只能用于地面上干燥环境的建筑物。②水硬性胶凝材料不仅能在空气中而且能更好地在水中硬化,保持并继续提高其强度,属于这类材料的有水泥等。其既可用于地上也可用于地下或水中的建筑物。
23、多项选择题 根据水利水电工程施工分包的有关规定,以下属于施工违法分包的是()。
A、某承包单位将中标的水利枢纽工程的船闸分包给另外一家施工单位
B、某承包单位将中标的水利枢纽工程的地基处理直接分包给另外一家施工单位
C、某承包单位将中标的水利枢纽工程的附属厂房直接分包给另外一家施工单位
D、某施工单位分包了某水利枢纽工程的临时围堰,又嫌利润太低原价转给另外一家施工单位
E、某项目法人在招标文件明确规定了允许分包项目的内容
点击查看答案
本题答案:A, B, C, D
本题解析:暂无解析
24、单项选择题 在工程实践中采用最多的导流方式是()。
A.两段两期
B.三段两期
C.三段三期
D.四段三期
点击查看答案
本题答案:A
本题解析:暂无解析
25、问答题
某河道治理工程,包括堤防退建、穿堤建筑物、河道疏浚及堤顶道路等。施工过程中发生如下事件:事件1:工程开工前,施工单位组织有关单位进行了项目划分,共划分1个单位工程、4个分部工程,单元工程依据《水利水电工程施工质量检验与评定规程》SL176-2007划分。事件2:施工过程中对A单元工程质量进行了检验,A单元工程共有2个工序,其中工序1(简称A1)的检验结果为:主控项目合格率92%,一般项目合格率为91%。各项报验资料符合规范要求。事件3:施工过程中对B单元工程质量进行了检验,B单元工程共有5个工序,5个工序全部合格,其中有3个优良,且主要工序达到优良级。各项报验资料符合规范要求。事件4:单位工程完工后,质量监督机构组织项目法人、监理、设计、施工和工程运行管理等单位对工程外观质量进行了评定,外观质量得分率为79%。
问题1.指出事件1中的不妥之处并说明原因。
2.评定事件2中A1工序的质量等级,并说明原因。
3.评定事件3中B单元工程的质量等级并说明原因。
4.指出事件4中的不妥之处,并说明理由。
点击查看答案
本题答案:1.施工单位组织项目划分不妥,应由项目法人组织。划分4
本题解析:试题答案1.施工单位组织项目划分不妥,应由项目法人组织。划分4个分部工程不妥,分部工程数不宜少于5个。依据《水利水电工程施工质量检验与评定规程》SL176-2007划分单元工程不妥,应按照《水利水电工程单元工程施工质量验收评定标准》SL631~637-2012对相关项目进行单元划分。【考点解析】这是一道工程质量评定题,主要考核考生对工程项目划分的理解和掌握。依据《水利水电工程施工质量检验与评定规程》SI-176-2007,工程项目划分为单位工程、分部工程、单元(工序)工程三级。分部工程项目划分原则为:(1)枢纽工程,土建部分按设计的主要组成部分划分;金属结构及启闭机安装工程和机电设备安装工程按组合功能划分。(2)堤防工程,按长度或功能划分。(3)引水(渠道)工程中的河(渠)道按施工部署或长度划分。大、中型建筑物按工程结构主要组成部分划分。(4)除险加固工程,按加固内容或部位划分。(5)同一单位工程中,各个分部工程的工程量(或投资)不宜相差太大,每个单位工程中的分部工程数目,不宜少于5个。单元工程项目按《水利建设工程单元工程施工质量验收评定标准》规定进行划分。2.A1工序质量不合格,这是由于无论工序质量是合格还是优良都要求主控项目100%合格。【考点解析】这是一道工序工程质量评定的题,主要考核考生对工序质量合格、优良标准的认识。依据《水利水电工程单元工程施工质量验收评定标准》SL631~637-2012,单元工程按工序划分情况,可分为划分工序单元工程和不划分工序单元工程。划分工序单元工程应先进行工序施工质量验收评定。在工序验收评定合格的基础上,进行单元工程施工质量验收评定。工序施工质量评定分为合格和优良两个等级,其标准如下:合格等级标准:(1)主控项目,检验结果应全部符合本标准的要求;(2)一般项目,逐项应有70%及以上的检验点合格,且不合格点不应集中;(3)各项报验资料应符合本标准要求。优良等级标准:(1)主控项目,检验结果应全部符合本标准的要求;(2)一般项目,逐项应有90%及以上的检验点合格,且不合格点不应集中;(3)各项报验资料应符合本标准要求。3.B单元工程质量为优良,这是因为,3÷5×100%=60.0%>50%,且主要工序达到优良级,所以优良。【考点解析】这是一道工序工程质量评定的题,主要考核考生对单元质量合格、优良标准的认识。依据《水利水电工程单元工程施工质量验收评定标准》SL631~637-2012,划分工序单元工程施工质量评定分为合格和优良两个等级,其标准如下:合格等级标准(1)各工序施工质量验收评定应全部合格;(2)各项报验资料应符合本标准要求。优良等级标准(1)各工序施工质量验收评定应全部合格,其中优良工序应达到50%及以上,且主要工序应达到优良等级。(2)各项报验资料应符合本标准要求。4.质量监督机构组织工程外观质量评定不妥,应由项目法人组织有关单位对工程外观质量进行评定【考点解析】这是一道工序工程质量评定的题,主要考核考生对单位工程外观质量评定组织程序的理解。《水利水电工程施工质量检验与评定规程》SL176-2007,外观质量评定由项目法人组织实施。
26、多项选择题 混凝土铺料允许间隔时间,主要受混凝土()的限制。
A.终凝时间
B.初凝时间
C.温控要求
D.运输能力
E.浇筑能力
点击查看答案
本题答案:B, C
本题解析:混凝土铺料允许间隔时间,指混凝土自拌合楼出机口到覆盖上层混凝土为止的时间,它主要受混凝土初凝时间和混凝土温控要求的限制。
27、单项选择题 沉入土中的桩,将使桩周附近()倍桩径范围内的土受到很大的重塑作用。
A.1~3
B.2~5
C.3~5
D.2~5
点击查看答案
本题答案:C
本题解析:暂无解析
28、多项选择题 堆石体填筑采用后退法填筑工艺的特点是()。
A.可减轻轮胎磨损
B.推土机摊平工作量小
C.堆石填筑速度快
D.对坝料质量无明显影响
E.推土机摊平工作量大
点击查看答案
本题答案:A, E
本题解析:后退法的优点是汽车可在压平的坝面上行驶,减轻轮胎磨损;缺点是推土机摊平工作量大,且影响施工进度。参见教材P83。
29、单项选择题 根据安全鉴定结论,某水闸工程运用指标达不到设计标准,工程存在严重损坏,经除险加固后,才能达到正常运行。则该水闸安全类别属于()类。
A.一
B.二
C.三
D.四
点击查看答案
本题答案:C
本题解析:根据《水闸安全鉴定管理办法》(水建管[2008]214号),水闸安全类别划分为四类:①一类闸。运用指标能达到设计标准,无影响正常运行的缺陷,按常规维修养护即可保证正常运行。②二类闸。运用指标基本达到设计标准,工程存在一定损坏,经大修后,可达到正常运行。③三类闸。运用指标达不到设计标准,工程存在严重损坏,经除险加固后,才能达到正常运行。④四类闸。运用指标无法达到设计标准,工程存在严重安全问题,需降低标准运用或报废重建。
30、多项选择题 以下属于主要水工建筑物的有()。
A.导流墙
B.挡水大坝
C.电站厂房
D.引水发电隧洞
E.护岸
点击查看答案
本题答案:B, C, D
本题解析:暂无解析
31、单项选择题 电力用户对电网企业的重要性部分体现在用户的用电行为会对电能产品的质量产生影响,如用户从电网中吸收过量感性无功会直接引发该用户及其周边用户哪种现象()。
A.频率降低;
B.频率升高;
C.电压降低;
D.电压升高。
点击查看答案
本题答案:C
本题解析:暂无解析
32、单项选择题 用于公路工程路基的填料要求强度高,其强度要求是按()指标确定的。
A.密度
B.回弹模量
C.弯沉
D.CBR值
点击查看答案
本题答案:D
本题解析:暂无解析
33、单项选择题 水利工程大型采石场开采宜用()爆破法。
A.浅孔
B.深孔
C.洞室
D.预裂
点击查看答案
本题答案:B
本题解析:孔径大于75mm、孔深大于5m的钻孔爆破称为深孔爆破。深孔爆破法是大型基坑开挖和大型采石场开采的主要方法。孔径小于75mm、孔深小于5m的钻孔爆破称为浅孔爆破。洞室爆破是指在专门设计开挖的洞室或巷道内装药爆破的一种方法。预裂爆破是沿设计开挖轮廓钻一排预裂炮孔,在开挖区未爆之前先行爆破,从而获得一条预裂缝,利用这条预裂缝,在开挖区爆破时切断爆区裂缝向保留岩体发展,防止或减弱爆破震动向开挖轮廓以外岩体的传播,达到保护保留岩体或邻近建筑物免受爆破破坏的目的。
34、单项选择题 分段围堰导流法包括束窄河床导流和()。
A.明渠导流
B.通过已建或在建的建筑物导流
C.涵管导流
D.隧洞导流
点击查看答案
本题答案:B
本题解析:暂无解析
35、多项选择题 根据水利水电工程建设程序有关规定,开展堤防工程施工准备阶段工作应具备的条件包括()。2010年真题
A.初步设计已经批准
B.施工图已通过审查
C.项目已列入投资计划
D.已办理报建手续
E.项目法人已建立
点击查看答案
本题答案:A, C, E
本题解析:水利工程项目必须满足如下条件,施工准备方可进行: (1)初步设计已经批准; (2)项目法人已经建立; (3)项目已列入国家或地方水利建设投资计划,筹资方案已经确定; (4)有关土地使用权已经批准。
36、填空题 建筑物竖直位移的观测方法:通常采用()观测法和()观测法。
点击查看答案
本题答案:水准仪;连通管
本题解析:试题答案水准仪;连通管
37、多项选择题 水利工程法人验收包括()。
A.单元工程验收
B.分部工程验收
C.单位工程验收
D.合同工程完工验收
E.竣工验收
点击查看答案
本题答案:B, C, D
本题解析:水利水电建设工程验收按验收主持单位可分为法人验收和政府验收。1.法人验收应包括分部工程验收、单位工程验收、水电站(泵站)中间机组启动验收、合同工程完工验收等;2.政府验收应包括阶段验收、专项验收、竣工验收等。
38、单项选择题 提出水利工程重大质量事故书面报告的时限为()内。07真题
A.4h
B.12h
C.24h
D.48h
点击查看答案
本题答案:D
本题解析:发生质量事故后,项目法人必须将事故的简要情况向项目主管部门报告。项目主管部门接事故报告后,按照管理权限向上级水行政主管部门报告。发生(发现)较大质量事故、重大质量事故、特大质量事故,事故单位要在48小时内向有关单位提出书面报告。
39、名词解释 凿槽嵌补
点击查看答案
本题答案:是沿混凝土裂缝凿一条深槽,槽内嵌填各种防水材料,以防渗
本题解析:试题答案是沿混凝土裂缝凿一条深槽,槽内嵌填各种防水材料,以防渗水。
40、单项选择题 在爆破分类中,()属于硐室爆破
A.光面爆破
B.微差爆破
C.预裂爆破
D.抛掷爆破
点击查看答案
本题答案:D
本题解析:暂无解析
41、多项选择题 水工建筑物要求地基有足够的()。
A.强度
B.刚度
C.整体性
D.抗渗性
E.耐久性
点击查看答案
本题答案:A, C, D, E
本题解析:水工建筑物对地基基础的基本要求包括:①具有足够的强度;②具有足够的整体性和均一性;③具有足够的抗渗性;④具有足够的耐久性。
42、单项选择题 疏浚工程的纵断面测点间距不应大于()。
A.50m
B.80m
C.100m
D.120m
点击查看答案
本题答案:C
本题解析:暂无解析
43、单项选择题 白血病多特有的病理改变是()
A.组织营养不良和坏死
B.出血
C.水肿
D.白血病细胞增生和浸润
E.诱发感染
点击查看答案
本题答案:D
本题解析:暂无解析
44、多项选择题 在堤防、护堤地进行下列活动,违反《河道管理条例》规定的有()。
A、建房
B、放牧
C、种草
D、晒粮
E、开展集市贸易活动
点击查看答案
本题答案:A, B, D, E
本题解析:暂无解析
45、单项选择题 根据《水利工程设计概(估)算编制规定》,水利工程设计概(估)算中的施工用水水价系指()的水价。
A.生产用水
B.生活用水
C.生产用水和生活用水
D.生产用水或生活用水
点击查看答案
本题答案:A
本题解析:暂无解析
46、单项选择题 适用于河谷狭窄、两岸地形陡峻、山岩坚实的山区河流的导流方法是()。
A.涵管导流
B.永久建筑物导流
C.隧洞导流
D.束窄河床导流
点击查看答案
本题答案:C
本题解析:暂无解析
47、多项选择题 建筑材料按其功能用途分类,隔热保温材料包括()。
A.石棉板
B.矿渣棉
C.泡沫玻璃
D.泡沫混凝土
E.水玻璃
点击查看答案
本题答案:A, B, C, D
本题解析:本题考核的是边坡变形破坏的类型和特征。在野外常见到的边坡变形破坏主要有松弛张裂、蠕动变形、崩塌、滑坡四种类型。此外尚有塌滑、错落、倾倒等过渡类型,另外泥石流也是一种边坡破坏的类型。
48、名词解释 坝体渗漏
点击查看答案
本题答案:水从土坝上游渗入坝体,并流向坝体下游。
本题解析:试题答案水从土坝上游渗入坝体,并流向坝体下游。
49、单项选择题 根据《水利工程建设项目施工监理规范》SL288—2003,监理单位跟踪检测混凝土试样的数量,应不少于承包人检测数量的()。
A.3%
B.5%
C.7%
D.10%
点击查看答案
本题答案:C
本题解析:解析 监理机构可采用跟踪检测、平行检测方法对承包人的检验结果进行复核。跟踪检测的检测数量,混凝土试样不应少于承包人检测数量的7%,土方试样不应少于承包人检测数量的10%。 故本题选C。 考点:水利工程施工监理
50、单项选择题 根据《大中型水利水电工程建设征地补偿和移民安置条例》,移民安置工作实行政府领导、分级负责、()为基础、项目法人参与的管理体制。
A.省
B.市
C.县
D.乡
点击查看答案
本题答案:C
本题解析:《大中型水利水电工程建设征地补偿和移民安置条例》指出,移民安置工作实行政府领导、分级负责、县为基础、项目法人参与的管理体制。
51、单项选择题 某水利工程验收委员会由9人组成,根据《水利水电建设工程验收规程》SL223—2008,该工程验收结论至少应经()人同意。
A.5
B.6
C.7
D.8
点击查看答案
本题答案:B
本题解析:解析 根据《水利水电建设工程验收规程》,水利工程验收结论应经2/3以上验收委员会(工作组)成员同意。 故本题选B。 考点:验收
52、单项选择题 根据《水工混凝土施工规范》(DL/T5144-2001),袋装水泥储运时间超过(),使用前应重新检验。
A.1个月
B.2个月
C.2.5个月
D.3个月
点击查看答案
本题答案:D
本题解析:暂无解析
53、问答题
某新建拦河闸工程,设计流量4500.0m3/s,校核流量5500.0m3/s。共30孔,每孔净宽10.0m,闸室为两孔一联整底板开敞式结构。本工程施工采用一次性拦断河床围堰导流,围堰为均质土围堰,围堰断面和地基情况如下图所示。工程在施工过程中发生如下事件:事件1:汛期雨水较多,河道水位不断上涨,上游围堰背水侧突然发生管涌,施工单位采用砂石反滤土袋围井进行抢护,根据地基情况反滤料选用大石子、小石子和粗砂。事件2:某工人操作长臂起重机吊装闸门时,由于操作不当,起吊的闸门与上部排架发生碰撞,排架倒塌,造成3人死亡、1人重伤,事故发生后,项目经理立即向项目法人做了报告。在事故调查中发现,长臂起重机操作工人没有相应的资格证书。
【问题】1.根据《水闸设计规范》(SL265--2001),说明拦河闸工程等别、工程规模及次要建筑物级别。2.根据事件1的背景资料,指出图中①、②、③所代表的材料名称。
3.根据《水利工程建设重大质量与安全事故应急预案》,说明水利工程建设质量与安全事故分为哪几级;事件2的质量与安全事故属于哪一级?
4.根据《水利工程建设安全生产管理规定》,发生事件2的安全事故后还应向哪些部门或机构报告?哪些人员应取得特种设备操作资格证书?
点击查看答案
本题答案:1.工程等别为Ⅰ等;工程规模为大(1)型;次要建筑物级
本题解析:试题答案1.工程等别为Ⅰ等;工程规模为大(1)型;次要建筑物级别为3级。
2.图中①、②、③分别代表粗砂、小石子、大石子。
3.水利工程建设质量与安全事故分为Ⅰ级(特别重大质量与安全事故)、Ⅱ级(特大质量与安全事故)、Ⅲ级(重大质量与安全事故)、Ⅳ级(较大质量与安全事故)。事件2的质量与安全事故属于Ⅲ级(重大质量与安全事故)。
4.(1)项目经理还应向负责安全生产监督管理的部门以及水行政主管部门或者流域管理机构报告;本题是特种设备发生事故,还应当同时向特种设备安全监督管理部门报告。(2)应取得特种设备操作资格证书的人员包括:垂直运输机械作业人员、安装拆卸工、爆破作业人员、起重信号工、登高架设作业人员等特种作业人员。【解析】本案例第1问主要考查水利水电工程等级的划分。根据《永闸设计规范》(SL265-2001)的规定,平原区水闸枢纽工程分等指标见下表。需注意的是当按表列最大过闸流量及防护对象重要性分别确定的等别不同时,工程等别应经综合分析确定。
水闸枢纽中的水工建筑物应根据其所属枢纽工程等别、作用和重要性划分级别,其级别应按下表确定。
本案例第2问主要考查防渗和反滤知识。砂石反滤围井是抢护管涌险情的最常见形式之一,在管涌口处用编织袋或麻袋装土抢筑围井,井内同步铺填反滤料,从而制止涌水带砂,以防险情进一步扩大。选用不同级配的反滤料,可用于不同土层的管涌抢险。管涌险情基本稳定后,在围井的适当高度插入排水管,使围井水位适当降低,以免围井周围再次发生管涌或井壁倒塌。本案例第3问主要考查水利工程建设重大质量与安全事故的应急处理。根据《水利工程建设重大质量与安全事故应急预案》,按事故的严重程度和影响范围,将水利工程建设质量与安全事故分为Ⅰ、Ⅱ、Ⅲ、Ⅳ四级。对应相应事故等级,采取Ⅰ、Ⅱ、Ⅲ、Ⅳ应急响应行动。其中:①Ⅰ级(特别重大质量与安全事故)。已经或者可能导致死亡(含失踪)30人以上(含本数,下同),或重伤(中毒)100人以上,或需要紧急转移安置10万人以上,或直接经济损失1亿元以上的事故。②Ⅱ级(特大质量与安全事故)。已经或者可能导致死亡(含失踪)10人以上、30人以下(不合本数,下同),或重伤(中毒)50人以上、100人以下,或需要紧急转移安置1万人以上、10万人以下,或直接经济损失5000万元以上、1亿元以下的事故。③Ⅲ级(重大质量与安全事故)。已经或者可能导致死亡(含失踪)3人以上、10人以下,或重伤(中毒)30以上、50人以下,或直接经济损失1000万元以上、5000万元以下的事故。④Ⅳ级(较大质量与安全事故)。已经或者可能导致死亡(含失踪)3人以下,或重伤(中毒)30人以下,或直接经济损失1000万元以下的事故。本案例第4问主要考查水利工程建设安全生产管理规定。根据《水利工程建设安全生产管理规定》,施工单位发生生产安全事故,应当按照国家有关伤亡事故报告和调查处理的规定,及时、如实地向负责安全生产监督管理的部门以及水行政主管部门或者流域管理机构报告;特种设备发生事故的,还应当同时向特种设备安全监督管理部门报告。接到报告的部门应当按照国家有关规定,如实上报。垂直运输机械作业人员、安装拆卸工、爆破作业人员、起重信号工、登高架设作业人员等特种作业人员,必须按照国家有关规定经过专门的安全作业培训,并取得特种作业操作资格证书后,方可上岗作业。
54、多项选择题 根据《水利工程建设项目招标投标管理规定》(水利部令第14号),水行政主管部门依法对水利工程建设项目的招标投标活动进行行政监督,行政监督的主要内容包括:()。
A、接受招标人招标前提交备案的招标报告
B、可派员监督开标、评标、定标等活动
C、可派员参加标书评定等活动
D、接受招标人提交备案的招标投标情况书面总结报告
E、宣布开标、评标结果
点击查看答案
本题答案:A, B, D
本题解析:暂无解析
55、单项选择题 在碾压土石坝坝面作业中,干密度的测定,黏性土一般可用体积为()的环刀取样测定。
A.200~500cm3
B.300~500cm3
C.200~400cm3
D.100~300cm3
点击查看答案
本题答案:A
本题解析:在坝面作业中,应对铺土厚度、土块大小、含水量、压实后的干密度等进行检查,并提出质量控制措施。对黏性土,含水量的检测是关键,可用含水量测定仪测定。干密度的测定,黏性土一般可用体积为200~500cm3的环刀取样测定;砂可用体积为500cm3的环刀取样测定;砾质土、砂砾料、反滤料用灌水法或灌砂法测定;堆石因其空隙大,一般用灌水法测定。当砂砾料因缺乏细料而架空时,也用灌水法测定。参见教材P81。
56、问答题
某水库枢纽工程除险加固的主要项目有:坝基帷幕灌浆、坝顶道路重建、上游护坡重建、上游坝体培厚、发电隧洞加固、泄洪隧洞加固、新建混凝土截渗墙、下游护坡拆除重建、新建防浪墙。合同约定:(1)签约合同价为2680万元,工期17个月,自2010年11月1日至2012年3月30日。(2)开工前发包人向承包人按签约合同价的10%支付工程预付款,预付款的扣回与还清按公式
计算,F1为20%、F2为90%。(3)从第一个月起,按进度款的5%扣留工程质量保证金。当地汛期为7~9月份.根据批准的施工总体进度计划安排,所有项目均安排在非汛期施工。其中"上游坝体培厚"、"发电隧洞加固"、"新建混凝土截渗墙"安排在第一个非汛期完成,为满足防汛要求,"上游护坡重建"在第一个非汛期安排完成总工程量的80%,剩余部分工程量安排在第二个非汛期施工,其余项目均安排在第二个非汛期施工。承包人编制的施工网络进度计划如下图,其中第二个非汛期计划在2011年10月1日,开工。该计划上报并得到批准。
(注:"上游护坡重建"工作累计持续时间为180d;每月均按30d计。)工程按合同约定如期开工,施工过程中发生如下事件:事件1:"发电隧洞加固"项目计划从2010年12月20日开始,进度曲线图如下:
事件2:由于设计变更,发包人未能按期提供图纸,致使"新建防浪墙"在2012年1月25日完成,因此增加费用4万元。据此承包人提出了延长工期15天,增加费用4万元的要求。事件3:至2012年1月份,累计完成合同工程量2363万元。监理人确认的2012年2月份完成工程量清单中的项目包括:"泄洪隧洞加固"138万元,"下游护坡拆除重建"79万元。问题1.假定D工作匀速施工,计算施工网络进度计划中D1、D2的值。2.根据批准的施工网络进度计划,分别指出第一、二个非汛期施工进度计划的最早完成的日期。3.根据事件1中的进度曲线图,分别指出"发电隧洞加固"项目实际开始日期、实际完成日期和持续时间,分析对安全度汛有何影响。4.根据事件2,分析承包人提出的延长工期和增加费用的要求是否合理,并说明理由。5.根据事件3,分别计算2012年2月份的工程进度款、工程预付款扣回额、工程质量保证金扣留额、发包人应支付的工程款。
点击查看答案
本题答案:1.D1为144d;D2为36d。【考题解析】本题考核
本题解析:试题答案1.D1为144d;D2为36d。【考题解析】本题考核时间参数的分解。D1=180d×80%=144dD2=180d-144d=180d×20%=36d2.【参考答案】第一个非汛期施工进度计划的最早完成日期为2011年6月24日;第二个非汛期施工进度计划的最早完成日期为2012年3月30日。【考题解析】本题考核网络计划时间参数计算和应用,掌握网络计划时间参数的计算方法。较简单的网络计划,用最长线路法计算计划工期,依据开工日期,推算其他的日期。第一个非汛期计划工期为234天(90+144=234),2010年11月1日开工,最早完成日期为2011年6月24日;第二个非汛期计划工期为180天,2011年10月1日开工,最早完成日期为2012年3月30日。3."发电隧洞加固"项目的实际开始日期为2011年2月1日,实际完成日期为2011年6月20日,实际持续时间为140天(180-40=140),由于当地汛期为7~9月份,所以该项目不影响安全度汛。【考题解析】本题考核进度曲线图中各种数据的实际含义,根据题目所给出的条件推算、判断有关结果。在"发电隧洞加固"进度曲线图中,实际开始时间比计划开始时间推迟了40天,实际开始日期为2011年2月1日,实际持续时间为140天,实际完成日期为2011年6月20日,只要在6月30日前完成不影响安全度汛。4.事件3中设计变更的责任方为发包人,该项目最迟计划完成时间为2012年3月10日,实际完成日期在2012年2月15日,不影响总工期,所以延长工期50天的要求不合理.增加费用4万元的要求合理。【考题解析】掌握《水利水电工程标准施工招标文件》,(2009年版)中变更条款的规定内容,划分责任,分析变更对工期与费用的影响,按照规定(约定)提出要求。根据《水利水电工程标准施工招标文件》(2009年版),由于设计变更引起的增加费用发包人承担;造成的工作时间推迟并影响计划工期的部分,承包人可向发包人提出延长工期要求。5.(1)工程进度款:217万元(138+79=217万元)(2)工程预付款扣回金额:7万元至2009年12月份,累计工程预付款的扣回金额为:
掌握费用的计算方法和公式。按合同约定,计算有关款项。特别要正确理解工程预付款扣回公式,分析起扣点和扣完的实际情况,不能简单套用公式。
57、多项选择题 水利系统文明建设工地考核标准分为()
A.基本建设程序
B.施工安全措施
C.精神文明建设
D.工程建设管理水平
E.施工区环境
点击查看答案
本题答案:C, D, E
本题解析:水利系统文明建设工地考核标准分为以下三项内容:1.精神文明建设。2.工程建设管理水平。3.施工区环境。
58、多项选择题 根据《中华人民共和国防洪法》,下列区域中,属于防洪区的有()。
A.洪泛区
B.蓄洪区
C.滞洪区
D.河道行洪区
E.防洪保护区
点击查看答案
本题答案:A, E
本题解析:防洪区是指洪水泛滥可能淹及的地区,分为洪泛区、蓄滞洪区和防洪保护区。 考点: 《防洪法》相关规定
59、问答题
背景资料
某水库枢纽工程由大坝及泄水闸等组成。大坝为壤土均质坝,最大坝高15.5m,坝长1135m。该工程采用明渠导流,立堵法截流进行施工。该大坝施工承包商首先根据设计要求就近选择一料场,该料场土料黏粒含量较高,含水量适中。在施工过程中,料场土料含水量因天气等各种原因发生变化,比施工最优含水量偏高,承包商及时采取了一些措施,使其满足上坝要求。
问题
1.解决施工截流难度的措施包括哪些?
2.适合于该大坝填筑作业的压实机械有哪些?
3.该大坝填筑压实标准应采用什么控制?填筑压实参数主要包括哪些?如何确定这些参数?
4.料场含水量偏高,为满足上坝要求,可采取哪些措施?
点击查看答案
本题答案:1.截流工程是整个水利枢纽施工的关键,它的成败直接影响
本题解析:试题答案1.截流工程是整个水利枢纽施工的关键,它的成败直接影响工程进度。减少截流难度的主要技术措施包括:加大分流量,改善分流条件;改善龙口水力条件;增大抛投料的稳定性,减少块料流失;加大截流施工强度等。
2.适合于该大坝填筑作业的压实机械有羊脚碾、气胎碾和夯板。
3.该大坝的压实标准采用干密度控制。土料填筑压实参数主要包括碾压机具的重量、含水量、碾压遍数及铺土厚度等。压实参数依据下述步骤进行:
(1)在确定土料压实参数前必须对土料进行充分调查,全面掌握各料场土料的物理力学指标,在此基础上选择具有代表性的料场进行碾压试验,作为施工进程的控制参数。当所选料场土性差异甚大,应分别进行碾压试验。因试验不能完全与施工条件吻合,在确定压实标准的合格率时,应略高于设计标准。
(2)首先选择具有代表性的料场,通过理论计算并参照已建类似工程的经验,初选几种碾压机械和拟定几组碾压参数进行试验。
(3)黏性土料压实含水量可取ω1=ωp+2%,ω2=ωp,ω2=ωp-2%三种进行试验。ωp为土料塑限。
(4)选取试验铺土厚度和碾压遍数,并测定相应的含水量和干密度,作出对应的关系曲线。再按铺土厚度、压实遍数和最优含水量、最大干密度进行整理并绘制相应的曲线,根据设计干密度Pd,从曲线上分别查出不同铺土厚度所对应的压实遍数和对应的最优含水量。最后再分别计算单位压实遍数的压实厚度进行比较,以单位压实遍数的压实厚度最大者为最经济、合理。
4.若土料的含水量偏高,一方面应改善料场的排水条件和采取防雨措施,另一方面需将含水量偏高的土料进行翻晒处理,或采取轮换掌子面的办法,使土料含水量降低到规定范围再开挖。若以上方法仍难满足要求,可以采用机械烘干。
60、单项选择题 根据《水利工程质量监督管理规定》,质量监督机构的兼职质量监督员可来自承担该工程任务的()单位。
A.招标代理
B.监理
C.设计
D.施工
点击查看答案
本题答案:A
本题解析:各级质量监督机构的质量监督人员有专职质量监督员和兼职质量监督员组成。其中,兼职质量监督员为工程技术人员,凡从事该工程监理、设计、施工、设备制造的人员不得担任该工程的兼职质量监督员。
61、单项选择题 根据《水利水电工程施工组织设计规范》(SL303--2004),3级不过水土石围堰堰顶安全超高值下限值为()
A.0.4m
B.0.5m
C.0.6m
D.0.7m
点击查看答案
本题答案:D
本题解析:根据《水利水电工程施工组织设计规范》(SL303--2004),3级不过水土石围堰堰顶安全超高值下限值为0.7m。
62、单项选择题 在堤防工程的堤身填筑施丁中,碾压行走方向,应()。
A、平行于堤轴线
B、垂直于堤轴线
C、平行于堤脚线
D、垂直于堤脚线
点击查看答案
本题答案:A
本题解析:暂无解析
63、单项选择题 下列爆破方法中,()能均匀破碎介质,不需要复杂的钻孔设备。
A.浅孔爆破法
B.深孔爆破法
C.光面爆破法
D.洞室爆破法
点击查看答案
本题答案:A
本题解析:暂无解析
64、多项选择题 关于水利工程施工期间外部变形监测的说法,正确的是()。
A.监测控制点的精度应不低于四等网的标准
B.基点必须建立在变形区以内稳固的基岩上
C.测点应与变形件牢固结合。
D.滑坡测点只设在滑动量小的部位。
E.山体裂缝观测点应埋设在裂缝两侧。
点击查看答案
本题答案:A, B, C, E
本题解析:“五、施工期间的外部变形监测”。滑坡测点宜设在滑动量大、滑动速度快的轴线方向滑坡前沿区等部位。故D错误。
65、多项选择题 项目后评价工作必须遵循的原则有(),做到分析合理、评价公正。
A.客观
B.公平
C.独立
D.公正
E.科学
点击查看答案
本题答案:A, C, D, E
本题解析:暂无解析
66、填空题 快速区分钻石与仿钻(除合成α—SiC外)的方法是()()。
点击查看答案
本题答案:热导仪;亲油性试验(油性笔)/脱水性实验
本题解析:试题答案热导仪;亲油性试验(油性笔)/脱水性实验
67、多项选择题 关于水闸混凝土工程施工原则的说法中,正确的是()。
A.先深后浅
B.先轻后重
C.先高后矮
D.先主后次
E.先大后小
点击查看答案
本题答案:A, C, D
本题解析:混凝土工程的施工宜掌握以闸室为中心,按照“先深后浅、先重后轻、先高后矮、先主后次”的原则进行。
68、单项选择题 土坝工程施工期间的垂直位移观测宜采用()。
A.交会法
B.水准观测法
C.活动觇牌法
D.视准线法
点击查看答案
本题答案:B
本题解析:一般情况下,滑坡、高边坡穗定监测采用交会法;水平位移监测采用视准线法(活动觇牌法和小角度法);垂直位移观测,宜采用水准观测法,也可采用满足精度要求的光电测距三角高程法;地基回弹宜采用水准仪与悬挂钢尺相配合的观测方法。
69、单项选择题 下列关于水闸施工的说法错误的是()。
A.相邻两部位建基面深浅不一时,应先施工建基面较深的结构
B.为减轻对邻接部位混凝土产生的不良影响,应先施工较轻的结构
C.平底板水闸的底板施工应先于闸墩
D.反拱底板水闸的施工一般是先浇墩墙,待沉降稳定后再浇反拱底板
点击查看答案
本题答案:B
本题解析:水闸底板有平底板与反拱底板两种,平底板为常用底板。平底板的施工总是底板先于墩墙,而反拱底板的施工一般是先浇墩墙,预留联结钢筋,待沉降稳定后再浇反拱底板;相邻两部位建基面深浅不一时,应先施工建基面较深的结构;为减轻对邻接部位混凝土产生的不良影响,应先施工较重的结构,预沉降后再施工较轻的相邻结构。故本题应选B。
70、问答题
背景资料:
某堤防工程项目,施工总承包单位编制了施工组织设计和施工进度计划,经监理单位批准后执行。
问题:
1.水利水电工程施工组织设计文件的编制原则是什么?
2.水利水电施工总布置应着重研究的内容有哪些?
3.在工程投标和施工阶段,施工单位编制的施工组织设计应当包括哪些内容?
点击查看答案
本题答案:1.水利水电工程施工组织设计文件编制原
本题解析:试题答案1.水利水电工程施工组织设计文件编制原则:(1)贯彻执行国家有关法律、法规、标准和技术经济政策。(2)结合实际,因地、因时制宜。(3)统筹安排、综合平衡、妥善协调枢纽工程各部位的施工。(4)结合国情推广新技术、新材料、新工艺和新设备,凡经实践证明技术经济效益显著的科研成果,应尽量采用。
2.水利水电施工总布置应着重研究的内容:(1)施工临时设施项目的组成、规模和布置。(2)对外交通衔接方式、站场位置、主要交通干线及跨河设施的布置情况。(3)可资利用场地的相对位置、高程、面积。(4)供生产、生活设施布置的场地。(5)临时建筑工程和永久设施的结合。(6)应做好土石挖填平衡,统筹规划堆渣、弃渣场地;弃渣处理应符合环境保护及水土保持要求。
3.工程投标和施工阶段,施工单位编制的施工组织设计应当包括下列主要内容:(1)工程任务情况及施工条件分析。(2)施工总方案、主要施工方法、工程施工进度计划、主要单位工程综合进度计划和施工力量、机具及部署。(3)施工组织技术措施,包括工程质量、施工进度、安全防护、文明施工以及环境污染防治等各种措施。(4)施工总平面布置图。(5)总包和分包的分工范围及交叉施工布置等。
71、单项选择题 水利工程施工详图交施工单位施工前应经()审核。
A.建设单位
B.设计单位
C.监理单位
D.咨询单位
点击查看答案
本题答案:C
本题解析:解析 根据《水利工程建设程序管理暂行规定》(水建[1998]16号),施工详图经监理单位审核后方可交施工单位施工。 故本题选C。 考点:水利工程建设程序
72、单项选择题 ,浇筑层厚40cm,混凝土初凝时间按3h计,混凝土从出机口到浇筑入仓历时30min。则该工程拌合站小时生产能力最小应为()m3/h。
A.64
B.70
C.320
D.352
点击查看答案
本题答案:B
本题解析:Qh≥1.1SD/(t1-t2)=1.1×400×0.4/(3-0.5)=70.4m3/h,式中,S表示最大混凝土块的浇筑面积(m2);D表示最大混凝土块的浇筑分层厚度(m);t1表示混凝土的初凝时间(h);t2表示混凝土出机后到浇筑入仓所经历的时间(h)。
73、问答题
背景资料:
某水库枢纽工程由大坝及泄水闸等组成。大坝为壤土均质坝,最大坝高15.5nl,坝长1135m。该大坝施工承包商首先根据设计要求就近选择某一料场,该料场土料黏粒含量较高,含水量较适中。在施工过程中,料场土料含水量因天气等各种原因发生变化,比施工最优含水量偏高,承包商及时地采取了一些措施,使其满足上坝要求。坝面作业共安排了A、B、c三个工作班组进行填筑碾压施工。在统计一个分部工程质量检测结果中,发现在90个检测点中,有7个点不合格。其中检测A班组30个点,有2个不合格点;检测8班组30个点,有3个不合格点;检测C班组30个点,有2个不合格点。
问题
1.适用于该大坝填筑作业的压实机械有哪些?
2.该大坝填筑压实标准应采用什么控制?填筑压实参数主要包括哪些?
3.料场含水量偏高,为满足上坝要求,此时可采取哪些措施?
点击查看答案
本题答案:1.大坝填筑作业的压实机械主要根据上坝土料的性质及各种
本题解析:试题答案1.大坝填筑作业的压实机械主要根据上坝土料的性质及各种压实机械的施工适用条件来选择。该大坝上坝土料为壤土,黏粒含量较高,故应选择适用于黏土的压实机械,如羊脚碾、气胎碾等。
2.大坝填筑压实标准应采用设计干密度控制。由于该大坝为壤土均质坝,对于黏粒偏高的壤土,填筑压实标准应采取设计干密度来控制。土料填筑压实参数主要包括碾压机具的重量、含水量、碾压遍数及铺土厚度等。
3.料场含水量偏高,如果直接上坝填筑碾压,就会影响到压实质量,故应采取措施降低上坝土料的含水量,如:(1)改善料场的排水条件和采取防雨措施;(2)含水量偏高的土料进行翻晒处理,或采取轮换掌子面的办法;(3)采用机械烘干法烘干;(4)采取合适的开挖方式,如改立面开挖为平面开挖等。
74、单项选择题 水利工程大型采石场开采宜用()爆破法。(2010真题)
A.浅孔
B.深孔
C.洞室
D.预裂
点击查看答案
本题答案:B
本题解析:深孔爆破法孔径大于75mm、孔深大于5m的钻孔爆破称为深孔爆破。爆后有一定数量的大块石产生,往往需要二次爆破。深孔爆破法一般适用于ⅶ~ⅺv级岩石。深孔爆破法是大型基坑开挖和大型采石场开采的主要方法。深孔爆破的主要参数有:梯段高度h、底盘抵抗线ω、 炮孔间距a和排距b、超钻深度h、钻孔深度l、堵塞长度l2及单孔装药量q等。
75、单项选择题 围堰的基本形式中,由圆木或方木叠成的多层框架、填充石料组成的挡水建筑物的围堰是()。
A.竹笼围堰
B.木笼围堰
C.土石围堰
D.钢筋桩格形围堰
点击查看答案
本题答案:B
本题解析:暂无解析
76、单项选择题 下列水库工程验收阶段,属于政府验收的是()验收。
A.分部工程
B.单位工程
C.合同工程完工
D.专项验收
点击查看答案
本题答案:D
本题解析:根据《水利水电建设工程验收规程》,水利水电建设工程验收按验收主持单位可分为法人验收和政府验收。法人验收应包括分部工程验收、单位工程验收、水电站(泵站)中间机组启动验收、合同工程完工验收等;政府验收应包括阶段验收、专项验收、竣工验收等。
77、问答题
某项工程业主与承包商签订了工程承包合同,估算工程量为3500m3,经协商单价为300元/m3.承包合同规定:
(1)开工前业主应向承包商支付合同价20%的预付款;
(2)业主自第一个月起,从承包商的工程款中,按5%的比例扣留滞留金;
(3)当子项工程实际工程量超过估算工程量±10%时,可进行调价,调价系数为0.9(1.1);
(4)造价工程师每月签发付款最低金额为20万元;
(5)预付款在最后两个月平均扣除。
承包商每月实际完成并经签证确认的工程量如表6.1所示
每月工程量价款是多少?造价工程师应签证的工程款是多少?实际签发的付款凭证金额是多少?
点击查看答案
本题答案:四个月累计总量3300m3未超出估算工程量&plusm
本题解析:试题答案四个月累计总量3300m3未超出估算工程量±10%,因此单价无须调整;具体结算如下:
一月:700×300=21万,扣滞留金21×5%=1.05万,应签证19.95万,小于20万,本月不签发付款凭证。
二月:1000×300=30万,扣滞留金30×5%=1.5万,应签证28.5万,应签发一月和二月累计19.95万+28.5万=48.45万。
三月:1000×300=30万,扣滞留金30×5%=1.5万,扣预付款21×50%=10.5万,剩余18万,小于20万,本月不签发。
四月:600×300=18万,扣滞留金18×5%=0.9万,扣预付款21×50%=10.5万,剩余6.6万,三月和四月累计24.6万,大于20万,故本月签发24.6万
78、问答题

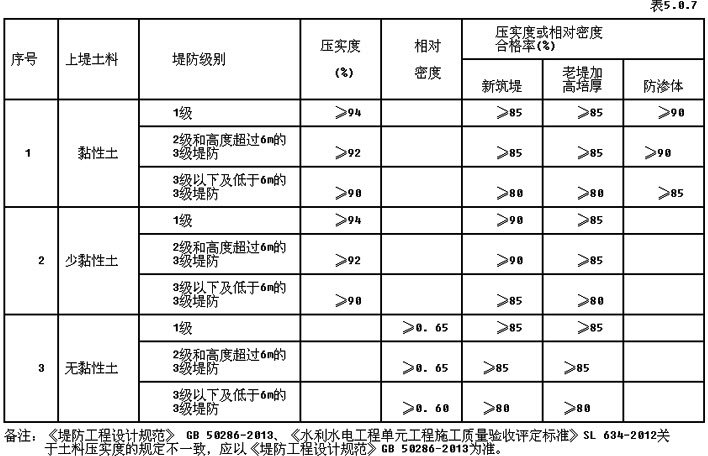

某新建堤防工程等级为2级,全长1500m。设计要求回填土料为黏性土,压实度≥93%。在开工前,施工单位将料场土样进行了送检,并确定了土方最大干密度为1.63g/cm3。施工过程中发生如下事件:事件1:堤防工程填筑施工前,施工单位进行了现场土料碾压试验。事件2:土方干密度试验采用环刀法,某层土方试验时得出的干密度分别为1.55g/cm3、1.51g/cm3。事件3:某单元工程的土料碾压工序施工质量验收评定如下表所示。评定时发现其中有1组土样干密度为1.47g/cm3,因此评定该工序质量为不合格。
问题1.指出事件1中碾压试验场地布置的要求。
2.根据事件2中已给出的干密度结果,能否对该层土方填筑压实质量进行评定?说明原因并写出干密度计算公式。

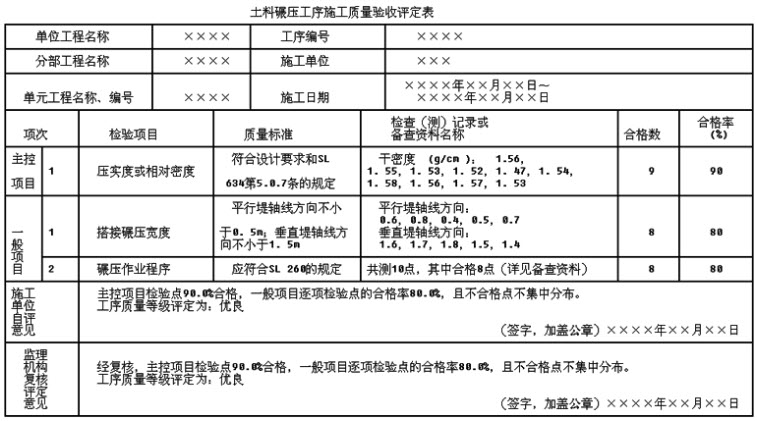

3.将事件3中"土料碾压工序施工质量验收评定表"填写完整。
4.指出并改正事件三中评定结果的不要之处。
点击查看答案
本题答案:1.事件1中,碾压试验场地的布置应符合下列要求:①碾压
本题解析:试题答案1.事件1中,碾压试验场地的布置应符合下列要求:①碾压试验允许在堤基范围内进行,试验前应将堤基平整清理,并将表层压实至不低于填土设计要求的密实程度;②碾压试验的场地面积,应不小于20m×30m;③将试验场地以长边为轴线方向,划分为10m×15m的4个试验小块。【考点解析】本题是考察堤防工程的土方碾压试验相关知识的掌握。根据《堤防工程施工规范》SL260-98中附录B碾压试验中的B.0.3碾压试验场地布置中要求:(1)碾压试验允许在堤基范围内进行,试验前应将堤基平整清理,并将表层压实至不低于填土设计要求的密实程度;(2)碾压试验的场地面积,应不小于20m×30m;(3)将试验场地以长边为轴线方向,划分为10m×15m的4个试验小块。2.①不能对该层土方填筑压实度质量进行判定。因为同一土样两次测定干密度的差值不得大于0.03g/cm。②干密度计算公式:含水率ω0=(m0/md-1)×100(准确至0.1%)m0--干土质量(g);m0--湿土质量(g)湿密度P0=m0/v(准确至0.01g/cm3)【考点解析】本题是考察堤防工程的土方干密度试验计算的掌握。根据《土方试验方法标准》GB/T50123-1999密度试验环刀法规定,同一土样两次测定干密度的差值不得大于0.03g/cm3。因此,此次试验结果无效,应重新取样检测。3.该表填写完整如下。【考点解析】本题是考察土方工程土料碾压工序的质量评定知识的掌握。注意需根据《水利水电工程单元工程施工质量验收评定标准一堤防工程》SL634-2012的相关规定,对该表进行补充完整。
4.评定结果不准确,应为优良。【考点解析】本题是考察堤防工程的土方工程土料碾压工序的质量评定。根据《水利水电工程单元工程施工质量验收评定标准一堤防工程》SL634-20125.0.7土料碾压筑堤的压实质量控制指标应符合下列规定:(1)上堤土料为黏性土或少黏性土时应以压实度来控制压实质量;上堤土料为无黏性土时应以相对密度来控制压实质量;(2)堤坡与堤顶填筑(含盖顶),应按表5.0.7中老堤加高培厚的要求控制压实质量;(3)不合格样的压实度或相对密度不应低于设计值的96%,且不合格样不应集中分布;(4)合格工序的压实度或相对密度等压实指标合格率应符合表5.0.7的规定;优良工序的压实指标合格率应超过表5.0.7规定值的5个百分点或以上。
79、问答题
某泵站工程设计流量为100m3/s,净扬程为2.5m,总装机5000kW,泵站自进水至出水设引水明渠、前池、拦污检修闸、泵房、副厂房、出水涵、出口防洪闸及出水明渠等建筑物,为正向进水、正向出水,进、出水纵向轴线全长布置约256m。工程于2012年10月20日开工,于2014年4月20日全部完成。施工过程中发生如下事件:事件1:主体工程开工后,监理机构组织设计、施工单位等进行了工程项目划分,确定了主要单位工程、主要分部工程、重要隐蔽单元工程和关键部位单元工程,并将项目划分表及说明书面报相应工程质量监督机构确认。事件2:所有单元工程质量在施工单位自评合格后,报监理单位复核,由监理工程师核定质量等级并签证认可。事件3:2014年5月10日,泵站工程建设项目全部完成,项目法人主持进行了泵站单位工程验收,该单位工程质量由施工单位自评,监理单位复核,项目法人认定,结果为:5个分部工程质量全部合格,有4个分部工程达到优良等级,外观质量得分率达到为89.5%,工程未发生质量事故,该单位工程达到优良标准。事件4:项目法人根据竣工验收的需要,委托工程监理单位对工程质量进行抽样检测。监理单位制定竣工检测方案,竣工检测方案经项目法人审核后,报质量监督机构核定。2014年5月20日,应项目法人申请,竣工验收主持单位组织进行了竣工验收,同意单位工程验收质量优良的结论。
【问题】1.指出事件1的不妥之处并说明理由。
2.指出事件2的不妥之处并说明理由。
3.根据事件3中,泵站单位工程质量等级优良的结论是否正确,并说明理由。
4.指出事件4的不妥之处并说明理由。
点击查看答案
本题答案:1.不妥之处:主体工程开工后开始工程项目划分不妥;监理
本题解析:试题答案1.不妥之处:主体工程开工后开始工程项目划分不妥;监理单位组织进行工程项目划分不妥。理由:应由项目法人组织监理、设计及施工等单位进行工程项目划分,项目法人应在主体工程开工前将项目划分表及说明书面报相应工程质量监督机构确认。
2.不妥之处:所有单元工程质量在施工单位自评合格后,报监理单位复核,由监理工程师核定质量等级并签证认可不妥。理由:重要隐蔽单元工程及关键部位单元工程质量经施工单位自评合格、监理单位抽检后,由参建单位组成联合小组,共同检查核定其质量等级并填写签证表,报工程质量监督机构核备。
3.不一定正确,该泵站单位工程是否符合优良标准,还要根据该单位工程施工质量检验与评定资料是否齐全;工程施工期及试运行期,单位工程观测资料分析结果是否符合国家和行业技术标准以及合同约定的标准要求确定。
4.(1)不妥之处:项目法人委托工程监理单位对工程质量进行竣工验收抽样检测不妥。理由:应由竣工验收主持单位委托具有相应资质的工程质量检测单位对工程质量进行抽样检测,工程质量检测单位不应与参与工程建设的项目法人、设计、监理、施工、设备制造(供应)商等单位隶属同一经营实体。竣工检测单位须制定竣工检测方案,竣工检测方案经该项目的质量监督机构审核后由项目法人报竣工验收主持单位核定。(2)不妥之处:竣工验收主持单位组织竣工验收的时间不妥。理由:泵站工程竣工验收应经过一个排水期或抽水期后1年内进行。(3)不妥之处:竣工验收中质量优良的结论不妥。理由:竣工验收是政府验收,政府验收时,竣工验收的质量结论意见只能为合格。
【解析】本案例第1问主要考查工程项目划分组织和划分时间。根据《水利水电工程施工质量检验与评定规程》(SL176-2007)的规定,由项目法人组织监理、设计及施工等单位进行工程项目划分,并确定主要单位工程、主要分部工程、重要隐蔽单元工程和关键部位单元工程。项目法人在主体工程开工前应将项目划分表及说明书面报相应工程质量监督机构确认。工程质量监督机构收到项目划分书面报告后,应在14个工作日内对项目划分进行确认并将确认结果书面通知项目法人。本案例第2问主要考查一般单元工程、重要隐蔽单元工程及关键部位单元工程的质量评定。根据《水利水电工程施工质量检验与评定规程》(SL176--2007)规定,单元(工序)工程质量在施工单位自评合格后,报监理单位复核,由监理工程师核定质量等级并等证认可。重要隐蔽单元工程及关键部位单元工程质量经施工单位自评合格,监理单位抽检后,由参建单位组成联合小组,共同检查核定其质量等级并填写签证表,报工程质量监督机构核备。本案例第3问主要考查单位工程质量等级评定须具备的条件。单位工程施工质量优良标准应符合以下几个条件:①所含分部工程质量全部合格,其中70%以上达到优良等级,主要分部工程质量全部优良,且施工中未发生过较大质量事故。②质量事故已按要求进行处理。③外观质量得分率达到85%以上。④单位工程施工质量检验与评定资料齐全。⑤工程施工期及试运行期,单位工程观测资料分析结果符合国家和行业技术标准以及合同约定的标准要求。本案例第4问主要考查竣工验收前检测、竣工验收时间以及竣工验收性质。《水利水电建设工程验收规程》(SL223--2008)规定,根据竣工验收的需要,竣工验收主持单位可以委托具有相应资质的工程质量检测单位对工程质量进行抽样检测。工程质量检测单位不应与参与工程建设的项目法人、设计、监理、施工、设备制造(供应)商等单位隶属同一经营实体。根据竣工验收主持单位的要求和项目的具体情况,项目法人应负责提出工程质量抽样检测的项目、内容和数量,经质量监督机构审核后报竣工验收主持单位核定。竣工验收应在工程建设项目全部完成并满足一定运行条件后1年内进行。合格等级是工程验收的基本要求,不合格工程必须进行处理且达到合格标准后,才能进行后续工程的施工或验收。法人验收时,分部、单位工程质量等级达到合格以上等级时,验收质量结论可为合格或优良;政府验收时,工程项目质量等级达到合格以上等级时,竣工验收的质量结论意见只能为合格。
80、填空题 抢护管涌的方法有()、()、()等方法。
点击查看答案
本题答案:围井滤水;蓄水减渗;塘内压渗
本题解析:试题答案围井滤水;蓄水减渗;塘内压渗
81、单项选择题 水利工程中标人确定后,招标人应当向中标人发出中标通知书,同时通知未中标人,并与中标人在()个工作日之内签订合同。
A.30
B.40
C.50
D.60
点击查看答案
本题答案:A
本题解析:暂无解析
82、单项选择题 在面板堆石坝中,起防渗作用的部分为()。
A.面板
B.过渡区
C.主堆石区
D.下游堆石区
点击查看答案
本题答案:A
本题解析:混凝土面板是面板堆石坝的主要防渗结构,厚度薄、面积大,在满足抗渗性和耐久性条件下,要求具有一定柔性,以适应堆石体的变形。参见教材P84。
83、名词解释 异重流排沙
点击查看答案
本题答案:当水库不可能泄空排沙时,只要在异重流来到坝前时信时开启
本题解析:试题答案当水库不可能泄空排沙时,只要在异重流来到坝前时信时开启底孔闸门泄水,就可以达到排沙的目的,这种排沙就是异重流排沙。
84、多项选择题 水利工程建设项目稽察工作的基本原则是()。2009年真题
A.客观
B.公正
C.高效
D.服务
E.公平
点击查看答案
本题答案:A, B, C
本题解析:稽察工作的原则是“客观、公正、高效”。
85、填空题 河流中的泥沙按其在水中的运动方式分为()泥沙、()泥沙和()泥沙。
点击查看答案
本题答案:悬移质;推移质;河床质
本题解析:试题答案悬移质;推移质;河床质
86、多项选择题 土石坝施工机械中的挖运组合机械主要有()。
A.推土机
B.铲运机
C.装载机
D.挖掘机
E.抓铲挖掘机
点击查看答案
本题答案:A, B
本题解析:挖运组合机械主要有推土机和铲运机;装运结合的机械则有装载机。
87、单项选择题 下列水利建设工程项目中,可以进行分包的有()
A.尾水渠护坡
B.电站厂房
C.泵站
D.堤坝
点击查看答案
本题答案:A
本题解析:水利建设工程的主要建筑物的主体结构不得进行工程分包。主要建筑物是指失事以后将造成下游灾害或严重影响工程功能和效益的建筑物,如堤坝、泄洪建筑物、输水建筑物、电站厂房和泵站等。
88、单项选择题 下列关于水利水电施工用电安全的说法中错误的是()。
A.露天使用的电气设备及元件,均应选用防水型或采取防水措施
B.具备必要的技术理论知识和实际操作技能,并经培训后,即可成为电气工作人员
C.熔断器的容量应满足被保护设备的要求,熔丝应有保护罩,且不得大于规定的截面
D.110V以上的灯具只可作固定照明用,其悬挂高度一般不得低于2.5m
点击查看答案
本题答案:B
本题解析:暂无解析
89、问答题
背景资料
某施工单位承包了东风水库工程施工,制定的施工方案中部分内容如下:(1)水库大坝施工采用全段围堰法导流。相关工作内容有:①截流;②围堰填筑;③围堰拆除;④导流隧洞开挖:⑤下闸蓄水;⑥基坑排水;⑦坝体填筑。(2)岸坡石方开挖采用钻孔爆破法施工,爆破开挖布置如图2-l5所示;隧洞爆破采用电力起爆。方案要求测量电雷管电阻应采用小流量的通用欧姆表;用于同一爆破网路的康铜桥丝电雷管的电阻极差不超过0.5Ω;起爆电源开关钥匙由每天负责爆破作业的班组长轮流保管。
施工过程中发生如下事件:
事件l:某天装药作业时因现场阴暗,爆破作业班长亲自拉线接电安装照明设施,照明灯置于距爆破作业面10m处。作业中发生安全事故,造成l人死亡、2人重伤。事故发生后,项目法人及时向水行政主管部门、地方人民政府进行了报告。
事件2:随着汛期临近,围堰上游水位上涨,基坑靠近堰脚处发生险情,地面出现涌水,夹带有许多泥砂.并有逐渐加剧的趋势。
问题
1.指出施工方案1中①~⑦工作的合理施工顺序。
2.指出图中参数WP、L1、L2、h的名称;改正施工方案2中关于爆破作业的不妥之处。
3.改正事件1中的错误做法;根据《水利工程建设重大质量与安全事故应急预案》的规定,确定事件l的事故等级;事故发生后,项目法人还应向哪个部门报告。
4.判断事件2的基坑险情类型,指出其抢护原则。
点击查看答案
本题答案:1.施工方案l中①~⑦工作的合理施工顺序:导流隧洞开挖
本题解析:试题答案1.施工方案l中①~⑦工作的合理施工顺序:导流隧洞开挖 _→截流→围堰填筑→基坑排水→围堰拆除→下闸蓄水一导流隧洞封堵。
2.图中参数WP为底盘抵抗线;L1为装药深度;L2为堵塞深度;h为超钻深度。
改正施工方案2中关于爆破作业的不妥之处:用于同一爆破网路内的康铜桥丝雷管的电阻极差不得超过0.25;起爆电源的开关钥匙应由专人保管,危险区内人员未撤离、避炮防护工作未完前禁止打开起爆箱。
3.改正事件1中的错误做法:照明灯置于距爆破作业面30m以外。
根据《水利工程建设重大质量与安全事故应急预案》的规定,确定事件1的事故等级为Ⅳ级。事故发生后,项目法人还应向流域机构报告。
4.事件2的基坑险情类型为管涌,其抢护原则:制止涌水带砂,而留有渗水出路
90、问答题 什么是抄表顺序调整?
点击查看答案
本题答案:根据实际抄表路线,对客户抄表顺序进行编排和调整的过程即
本题解析:试题答案根据实际抄表路线,对客户抄表顺序进行编排和调整的过程即为抄表顺序调整。
91、多项选择题 下列高处作业中需事先制定专项安全技术措施的有()。
A.高度在5m的高处作业
B.高度在10m的高处作业
C.高度在20m的高处作业
D.高度在30m的高处作业
E.悬空高处作业
点击查看答案
本题答案:C, D, E
本题解析:凡在坠落高度基准面2m和2m以上有可能坠落的高处进行作业,均称为高处作业。高处作业的级别:高度在2~5m时,称为一级高处作业;高度在5~15m时,称为二级高处作业;高度在15~30m时,称为三级高处作业;高度在30m以上时,称为特级高处作业。进行三级、特级、悬空高处作业时,应事先制订专项安全技术措施。施工前,应向所有施工人员进行技术交底。故本题应选CDE。
92、单项选择题 全段围堰导流法包括明渠导流、隧洞导流和()。
A.涵管导流
B.永久建筑物导流
C.厂房导流
D.束窄河床导流
点击查看答案
本题答案:A
本题解析:暂无解析
93、单项选择题 拌制钢纤维混凝土的正确投料顺序是()。
A.砂、石、钢纤维、水泥、外加剂、水
B.砂、石、水泥、钢纤维、外加剂、水
C.砂、石、水泥、外加剂、钢纤维、水
D.砂、石、水、水泥、外加剂、钢纤维
点击查看答案
本题答案:A
本题解析:本题考核的是混凝土表层加固的常用方法。由于钢纤维混凝土在拌制过程中容易结团而影响混凝土性能,故在拌制过程中要采取合理的投料顺序以及正确的拌制方法。在施工中采用以下投料顺序:砂、石、钢纤维、水泥、外加剂、水。采用强制式搅拌机拌和。先加砂、石、钢纤维干拌,钢纤维逐渐洒散加入,再加入胶凝材料和外加剂干拌,最后加水湿拌。加料时不允许直接将钢纤维加到胶凝材料中,以防结团。
94、单项选择题 某水库电站施工中暂停施工通知应有()签发。
A.主管部门负责人
B.项目法人单位负责人
C.监理单位负责人
D.总监理工程师
点击查看答案
本题答案:D
本题解析:总监理工程师职责 水利工程建设监理实行总监理工程师负责制。总监理工程师负责全面履行委托监理合同约定的监理单位职责,发布有关指令,签署监理文件,牵头协调建设各方之间的关系。主要职责包括: ●主持编制监理规划,制定监理机构规章制度,审批监理实施细则。签发监理机构的文件。 ●确定监理机构各部门职责分工及各级监理人员职责权限,协调监理机构内部工作。 ●指导监理工程师开展工作。 ●主持审核承包人提出的分包项目和分包人,报发包人批准。 ●审批承包人提交的施工组织设计、施工措施计划、施工进度计划和资金流计划。 ●组织或授权监理工程师组织设计交底;签发施工图纸。 ●主持第一次工地会议,主持或授权监理工程师主持监理例会和监理专题会议。 ●签发进场通知、合同项目开工令、分部工程开工通知、暂停施工通知和复工通知等重要监理文件。 ●组织审核付款申请,签发各类付款证书。 ●主持处理合同违约、变更和索赔等事宜,签发变更和索赔的有关文件。 ●主持施工合同实施中的协调工作,调解合同争议,必要时对合同条款做出解释。 ●审核质量保证体系文件并监督其实施;审批工程质量缺陷的处理方案;参与或协助发包人组织处理工程质量及安全事故。 ●组织或协助发包人组织工程项目的分部工程验收、单位工程完工验收、合同项目完工验收,参加阶段验收、单位工程投入使用验收和工程竣工验收。 ●签发工程移交证书和保修责任终止证书。 ●检查监理日志;组织编写并签发监理月报、监理专题报告、监理工作报告;组织整理监理合同文件和档案资料。
95、单项选择题 某基坑地下含水层为颗粒较粗的砂砾地层,施工期降低其地下水位宜采用()排水法。
A.管井
B.真空井点
C.喷射井点
D.电渗井点
点击查看答案
本题答案:A
本题解析:管井排水法适用于渗透系数较大、地下水埋藏较浅(基坑低于地下水位)、颗粒较粗的砂砾及岩石裂隙发育的地层,而真空排水法、喷射法和电渗排水法等则适用于开挖深度较大、渗透系数较小、且土质又不好的地层。
96、单项选择题 水利工程建设项目施工监理的主要工作方法中,监理机构在承包人自行检测的同时独立进行检测,以核验承包人的检测结果的方法是()。
A.自行检测
B.跟踪检测
C.平行检测
D.协调
点击查看答案
本题答案:C
本题解析:平行检测。监理机构在承包人自行检测的同时独立进行检测,以核验承包人的检测结果。 相关资料:水利工程建设项目施工监理的主要工作方法如下 1.现场记录。监理机构完整记录每日各施工项目和部位的人员,设备和材料以及天气、施工环境以及施工中出现的各种情况。 2.指令文件。监理机构采用通知单、指令、签证单、认可书、指示、证书等文件形式进行施工全过程的控制和管理。 3.旁站。监理机构按照监理合同约定,在施工现场对工程项目的重要隐蔽工程、工程的隐蔽部位和关键部位的工序的施工,实施连续性的全过程检查与监督。 4.巡视检验。监理机构对所监理的工程项目进行定期或不定期的检查、监督和管理。 5.跟踪检测。在承包人进行自检前,监理机构应对其试验人员、仪器设备、程序、方法进行审核;在承包人检测时,进行全过程的监督,确认其程序、方法的有效性,检验结果的可信性,并对该结果签认。 6.平行检测。监理机构在承包人自行检测的同时独立进行检测,以核验承包人的检测结果。 7.协调。监理机构对参加工程建设各方的关系以及工程施工过程中出现的问题和争议进行调解解决。
97、填空题 泥沙在库区淤积,沿纵向的淤积形态()淤积、()淤积和()淤积。
点击查看答案
本题答案:三角洲;带状;锥体
本题解析:试题答案三角洲;带状;锥体
98、单项选择题 天然骨料开采,在河漫滩多采用()。
A.正铲
B.反铲
C.索铲
D.推土机
点击查看答案
本题答案:C
本题解析:解析:天然骨料开采设备的确定。在河漫滩多采用索铲,在一定水深中可采用采砂船。
99、多项选择题 根据《水工建筑物荷载设计规范》,水工建筑物的荷载按作用随时间的变异性可分为()。
A.静态作用荷载
B.永久作用荷载
C.可变作用荷载
D.动态作用荷载
E.偶然作用荷载
点击查看答案
本题答案:B, C, E
本题解析:暂无解析
100、单项选择题 帷幕灌浆施工过程中,控制浆液浓度变化的原则是()。
A.先浓后稀
B.先稀后浓
C.先稀后浓再稀
D.先浓后稀再浓
点击查看答案
本题答案:B
本题解析:本题考核的是帷幕灌浆浆液浓度的控制。灌浆过程中,必须根据吸浆量的变化情况,适时调整浆液的浓度。开始时用最稀一级浆液,在灌入一定的浆量后若吸浆量没有明显减少时,即改为用浓一级的浆液进行灌注,如此下去,逐级变浓直到结束。所以是先稀后浓.即选B。
101、问答题
某水库枢纽工程由大坝、溢洪道、电站及灌溉引水洞等建筑物组成。其中大坝为黏土心墙土石坝,最大坝高为35m;灌溉引水洞位于大坝左端的山体内,最大洞径为6.0m。工程在施工过程中发生如下事件:事件1:为强化安全生产主体责任,项目法人要求各参建单位落实主要负责人安全生产第一责任人的责任,做到"一岗双责",把安全生产责任落实到各个环节、岗位和人员,确保安全生产的"四项措施"落实到位。事件2:坝体填筑前,施工单位对坝体填筑土料进行了碾压试验,确定压实参数。施工时先进行黏土心墙填筑,后进行上下游反滤料及坝壳料填筑。事件3:灌溉引水洞采用爆破法施工,相向开挖。在相向开挖的两个工作面相距15m时,由于两个工作面的爆破作业不同步,造成5名工人重伤。
问题1.根据水利部"关于贯彻落实《国务院关于坚持科学发展安全发展、促进安全生产形势持续稳定好转的意见》,进一步加强水利安全生产工作的实施意见"(水安监[2012]57号),简要说明事件1中"一岗双责"的"双责"和"四项措施"的具体内容。
2.事件2中施工单位确定的土料填筑压实参数主要包括哪些?
3.根据《碾压式土石坝施工规范》DL/T5129-2001,指出事件2坝体填筑程序的不妥之处,并说明理由。
4.指出并说明事件3爆破作业的不妥之处;根据《水利工程建设重大质量与安全事故应急预案》,说明本工程质量与安全事事故级别或类别。
点击查看答案
本题答案:1."一岗双责"的"双责
本题解析:试题答案1."一岗双责"的"双责"是指:对分管的业务工作负责;对分管业务范围内的安全生产负责。"四项措施"包括:安全投入、安全管理、安全装备、教育培训等措施。【考点解析】根据水利部"关于贯彻落实《国务院关于坚持科学发展安全发展促进安全生产形势持续稳定好转的意见》,进一步加强水利安全生产工作的实施意见"(水安监[2012]57号),为进一步加强水利安全生产工作,推进水利科学发展、安全发展,结合水利实际,提出了一些新的要求,其中包括:强化水利生产经营单位安全生产主体责任,落实主要负责人安全生产第一责任人的责任,做到"一岗双责"和强化岗位、职工安全责任,逐级、逐岗、逐人签订安全生产责任状,把安全生产责任落实到各个环节、岗位和人员。确保安全生产的"四项措施"落实到位。其中"一岗双责"是指:对分管的业务工作负责,对分管业务范围内的安全生产负责;"四项措施"包括:安全投入、安全管理、安全装备、教育培训等措施。2.土料填筑压实参数主要包括碾压机具的重量、含水量、碾压遍数及铺土厚度等,对于振动碾还应包括振动频率及行走速率等。【考点解析】此题考察考生对土石方填筑碾压试验要求的掌握情况。土料填筑压实参数主要包括碾压机具的重量、含水量、碾压遍数及铺土厚度等,对于振动碾还应包括振动频率及行走速率等。黏性土料选取试验铺土厚度和碾压遍数,并测定相应的含水量和干密度,作出对应的关系曲线;非黏性土料的试验,只需作铺土厚度、压实遍数和干密度Pd的关系曲线,据此便可得到与不同铺土厚度对应的压实遍数,根据试验结果选择现场施工的压实参数。3.不妥之处:先进行黏土心墙填筑,后进行上下游反滤料及坝壳料填筑。理由:根据《碾压式土石坝施工规范》DL/T5129-2001,第10.2.7条规定:心墙应同上下游反滤料及部分坝壳料平起填筑,跨缝碾压。宜采用先填反滤料后填土料的平起填筑法施工。【考点解析】此题是考核考生对碾压式土石坝坝体填筑施工要求的掌握情况。根据《碾压式土石坝施工规范》DL/T5129-2001,第10.2.7条规定:心墙应同上下游反滤料及部分坝壳料平起填筑,跨缝碾压。宜采用先填反滤料后填土料的平起填筑法施工。斜墙宜与下游反滤料及部分坝壳料平起填筑,斜墙也可滞后于坝壳料填筑,但需预留斜墙、反滤料和部分坝壳料的施工场地,且已填筑坝壳料必须削坡至合格面,经监理工程师验收后方可填筑。4.不妥之处:在相向开挖的两个工作面相距15m时,还分别进行 爆破作业。本工程质量与安全事事故级别为:Ⅳ级(较大质量与安全事故)。【考点解析】此题考察考生对地下开挖爆破作业知识的掌握情况,同时考核考生对水利工程建设质量与安全事故等级的掌握情况。根据《水工建筑物地下开挖工程施工规范》SL378-2007第12.3.6条规定,当相向开挖的两个工作面相距小于30m或5倍洞径距离爆破时,双方人员均应撤离工作面;相距15m时,应停止一方工作,单向开挖贯通。根据《水利工程建设重大质量与安全事故应急预案》,按事故的严重程度和影响范围,将水利工程建设质量与安全事故分为Ⅰ、Ⅱ、Ⅲ、Ⅳ四级。其中Ⅰ级为特别重大质量与安全事故;Ⅱ级为特大质量与安全事故;Ⅲ级为重大质量与安全事故;Ⅳ级为较大质量与安全事故:即已经或者可能导致死亡(含失踪)3人以下,或重伤(中毒)30以下,或直接经济损失1000万元以下的事故。本案例仅造成5人重伤,故等级为Ⅳ级(即:较大质量与安全事故)。
102、多项选择题 水位变化区域的外部混凝土、溢流面受水流冲刷部位的混凝土,应优先选用()水泥。
A.硅酸盐
B.矿渣硅酸盐
C.火山灰质硅酸盐
D.硅酸盐大坝
E.普通硅酸盐
点击查看答案
本题答案:A, D, E
本题解析:暂无解析
103、单项选择题 某围堰保护对象为有特殊要求的l级永久性水工建筑物,下游为一般城镇,若围堰失事将影响工程总工期和第一台机组发电,且造成较大经济损失,围堰使用年限为2年,堰高20m,拦洪库容为0.8亿m3,则该围堰属于()级导流建筑物。
A、2
B、3
C、4
D、5
点击查看答案
本题答案:C
本题解析:暂无解析
104、多项选择题 根据《水利水电工程标准施工招标资格预审文件》(2009年版),资格审查办法可以采用()制。
A.合格
B.摇号
C.有限数量
D.等级
E.资格后审
点击查看答案
本题答案:A, C
本题解析:本题考核的是资格审查的办法。资格审查办法可以采用合格制和有限数量制,招标人根据招标项目具体特点和实际需要选择使用。
105、问答题
某工程项目的合同工期为38周。经总监理工程师批准的施工总进度计划如图所示(时间单位:周),各工作可以缩短的时间及其增加的赶工费和表所示,其中H、L分别为施工临时道路的路基、路面工程。

在第13天,施工单位书面通知现场工程师、业主:由于工作需要,现任项目经理需在第18天工作施工完后离任,到新的岗位,并书面提交了新的项目经理相关情况。施工单位做法是否妥当?为什么?
点击查看答案
本题答案:施工单位的做法是不正确的,施工单位更换项目经理应至少提
本题解析:试题答案施工单位的做法是不正确的,施工单位更换项目经理应至少提前7天,以书面形式通知发包人。
106、单项选择题 根据《水电站基本建设工程验收规程》(DL/T5123--2000)的规定,中型水电站的竣工验收应由()负责。
A.项目法人
B.地方政府
C.项目审批部门
D.国家能源局
点击查看答案
本题答案:D
本题解析:根据《水电站基本建设工程验收规程》(DL/T5123--2000),枢纽工程专项验收和工程竣工验收由国家能源局负责,并委托有资质单位作为验收主持单位,会同工程所在地省级发展改革委、能源局共同组织验收委员会进行。
107、填空题 水库蓄水后产生的现象()、()、()。
点击查看答案
本题答案:失稳;崩塌;滑坡
本题解析:试题答案失稳;崩塌;滑坡
108、单项选择题 根据《水利工程建设项目管理规定》(水建[1995]128号),水利工程初步设计静态总投资超过可行性研究报告相应估算静态总投资在()以上时,必须重新编制可行性研究报告。
A.5%
B.10%
C.15%
D.20%
点击查看答案
本题答案:C
本题解析:根据《水利工程建设项目管理规定》(水建[1995]128号)和有关规定,水利工程建设程序一般分为:项目建议书、可行性研究报告、初步设计、施工准备(包括招标设计)、建设实施、生产准备(运行准备)、竣工验收、后评价等阶段。其中初步设计阶段编制项目的总概算时,概算静态总投资原则上不得突破已批准的可行性研究报告估算的静态总投资。由于工程项目基本条件发生变化,引起工程规模、工程标准、设计方案、工程量的改变,其静态总投资超过可行性研究报告相应估算静态总投资在15%以下时,要对工程变化内容和增加投资提出专题分析报告。超过15%以上(含15%)时,必须重新编制可行性研究报告并按原程序报批。
109、单项选择题
某地区拟建造一座排涝泵站,泵站设计净扬程为5.0m,设计选用5台机组,采用湿室型泵房,泵房进深为5.1m;地面以上部分采用砖混结构,选用MU7.5黏土砖及M5.0混合砂浆砌筑。泵房屋面采用现浇钢筋混凝土梁板结构,配筋使用HPB235钢筋。
施工单位根据有关规定和施工合同约定制定了该项目的质量与安全管理制度,并提交监理单位审核。前池基础未经验收施工单位就自行覆盖,监理单位要求钻孔探测,结果质量合格。
根据场景,回答下列问题:
本工程施工现场的项目负责人,对工程现场的质量工作负()责任。
A.领导
B.直接领导
C.间接领导
D.全部领导
点击查看答案
本题答案:B
本题解析:建设项目的项目法人、监理、设计、施工单位的行政正职,对本单位的质量工作负领导责任。各单位在工程项目现场的行政负责人对本单位在工程建设中的质量工作负直接领导责任。监理、设计、施工单位的工程项目技术负责人(总监、设总、总工)对质量工作负技术责任。具体工作人员为直接责任人。
110、问答题
某水库溢洪道加固工程,控制段共3孔,每孔净宽8.0m。加固方案为:底板顶面增浇20cm厚混凝土,闸墩外包15cm厚混凝土,拆除重建排架、启闭机房、公路桥及下游消能防冲设施。溢洪道加固施工时,在铺盖上游填筑土围堰断流施工,围堰断面如图所示。随着汛期临近,堰前水位不断上升,某天突然发现堰后有大面积管涌群,施工单位为防止事故发生,及时就近挖取黏性土进行封堵,随后上游水位继续上涨,封堵失败,围堰决口,导致刚浇筑的溢洪道底板、下游消能防冲设施被冲毁,造成直接经济损失100万元。事故发生后,项目法人组织联合调查组进行事故调查,根据水利部《贯彻质量发展纲要、提升水来源:91考试网 91exam.org利工程质量的实施意见》(水建管[2012]581号)中的"四不放过原则"对事故进行了处理;施工单位组织制定处理方案,报监理机构批准后,对事故进行了处理,处理后不影响工程正常使用,对工程使用寿命影响不大。
【问题】1.本工程事故发生前施工单位对管涌群采取的处理措施有何不妥?并简要说明本工程管涌的抢护原则和正确抢护措施。
2.根据《水利工程质量事故处理暂行规定》,水利工程质量事故一般分为哪几类?并指出本工程质量事故类别。
3.根据质量事故类别,指出本工程质量事故处理在方案制定和报批程序方面的不妥之处,并说明正确做法。
4.根据水利部《贯彻质量发展纲要、提升水利工程质量的实施意见》(水建管[2012]581号),说明背景材料中"四不放过原则"的具体内容。
点击查看答案
本题答案:1.(1)施工单位采用黏性土对管涌群进行封堵不妥。(2
本题解析:试题答案1.(1)施工单位采用黏性土对管涌群进行封堵不妥。(2)管涌的抢护原则是:制止涌水带砂,而留有渗水出路。(3)本工程的正确抢护措施:用透水性较好的砂石、土工织物、梢料等反滤材料在管涌群出口处进行压盖。
2.水利工程质量事故分为一般质量事故、较大质量事故、重大质量事故、特大质量事故。本工程质量事故类别为较大质量事故。
3.施工单位组织有关单位制定处理方案,报监理机构批准后实施不妥。正确做法:应由项目法人组织有关单位制定处理方案,经上级主管部门审定后实施,报省级水行政主管部门(或流域机构)备案。
4.四不放过原则:事故原因不查清楚不放过、主要事故责任者和职工未受到教育不放过、补救和防范措施不落实不放过、责任人员未受到处理不放过。【解析】本案例第1问主要考查对汛期施工险情判断与抢险,尤其是管涌处理的掌握情况。施工期间,尤其是汛期来临时,围堰以及基坑在高水头作用下发生的险情主要有漏洞、管涌和漫溢等。根据案例给出地基结构,本工程堰后渗漏是管涌,施工单位采用黏性土对管涌群进行封堵显然不妥。管涌的抢护原则是:制止涌水带砂,而留有渗水出路。因此本工程的正确抢护措施:用透水性较好的砂石、土工织物、梢料等反滤材料在管涌群出口处进行压盖。本案例第2问主要考查水利工程质量事故分类。根据《水利工程质量事故处理暂行规定》,工程质量事故按直接经济损失的大小,检查、处理事故对工期的影响时间长短和对工程正常使用的影响,分为一般质量事故、较大质量事故、重大质量事故、特大质量事故。①一般质量事故指对工程造成一定经济损失,经处理后不影响正常使用并不影响使用寿命的事故。②较大质量事故指对工程造成较大经济损失或延误较短工期,经处理后不影响正常使用但对工程使用寿命有一定影响的事故。③重大质量事故指对工程造成重大经济损失或较长时间延误工期,经处理后不影响正常使用但对工程使用寿命有较大影响的事故。④特大质量事故指对工程造成特大经济损失或长时间延误工期,经处理仍对正常使用和工程使用寿命有较大影响的事故。本工程围堰决口,造成直接经济损失100万元。事故处理后不影响工程正常使用,对工程使用寿命影响不大,故本工程质量事故类别为较大质量事故。本案例第3问主要考查针对不同类别质量事故,处理方案的组织和实施。根据《水利工程质量事故处理暂行规定》,发生质量事故后,必须针对事故原因提出工程处理方案,经有关单位审定后实施。其中:①一般质量事故,由项目法人负责组织有关单位制定处理方案并实施,报上级主管部门备案。②较大质量事故,由项目法人负责组织有关单位制定处理方案,经上级主管部门审定后实施,报省级水行政主管部门或流域机构备案。③重大质量事故,由项目法人负责组织有关单位提出处理方案,征得事故调查组意见后,报省级水行政主管部门或流域机构审定后实施。④特大质量事故,由项目法人负责组织有关单位提出处理方案,征得事故调查组意见后,报省级水行政主管部门或流域机构审定后实施,并报水利部备案。本工程质量事故类别为较大质量事故,应由项目法人组织有关单位制定处理方案,经上级主管部门审定后实施,报省级水行政主管部门(或流域机构)备案。本案例第4问主要考查对"四不放过原则"的掌握情况。《水利工程质量事故处理暂行规定》(水利部令第9号)中有三不放过原则:事故原因不查清楚不放过、主要事故责任者和职工未受教育不放过、补救和防范措施不落实不放过。2012年水利部《关于贯彻质量发展纲要、提升水利工程质量的实施意见》(水建管[2012]581号)要求:水利工程质量事故处理必须坚持"事故原因不查清楚不放过、主要事故责任者和职工未受到教育不放过、补救和防范措施不落实不放过、责任人员未受到处理不放过"的"四不放过"原则。
111、单项选择题 堤防黏性土料填筑中,在新层铺料前,对出现的光面应进行()处理。
A.挖除
B.刨毛
C.碾压
D.洒水
点击查看答案
本题答案:B
本题解析:光面碾压的粘性土填料层,在新层铺料前,应刨毛处理。
112、单项选择题 对运入加工现场的钢筋进行检验取样时,钢筋端部应至少先截去()mm再取试样。
A.300
B.400
C.500
D.600
点击查看答案
本题答案:C
本题解析:解析 钢筋检验取样时,钢筋端部要先截去500mm再取试样。 故本题选C。 考点:混凝土工程
113、问答题
背景资料
某河道疏浚工程批复投资1500万元,项目法人按照《水利水电工程标准施工招标文件》编制了施工招标文件,招标文件规定不允许联合体投标。
某投标人涕交的投标文件部分内容如下:
(1)投标文件由投标函及附录、授权委托书(含法定代表人证明文件)、项目管理机构、施工组织设计、资格审查资料、拟分包情况表和其他两项文件组成。
(2)施工组织设计采用80m3/h挖泥船施工,排泥区排泥,设退水口门,尾水由排水渠排出。
(3)拟将排水渠清理项目分包,拟分包情况表后附了分包人的资质、业绩及项目负责人、技术负责人、财务负责人、质量管理人员、安全管理人员属于分包单位人员的证明材料。该投标人中标,并签订合同。施工期第1月完成的项目和工程量(或费用)如下:(1)完成的项目有:①5km河道疏浚;②施工期自然回淤清除;③河道疏浚超挖;④排泥管安装拆除;⑤开工展布;⑥施工辅助工程,包括浚前扫床和障碍物清除及其他辅助工程。(2)完成的工程量(或费用)情况如下:河道疏浚工程量按示意图(如图2~l6所示)所示计算(假设横断面相同);排泥管安装拆除费用5万元:开工展布费用2万元;施工辅助工程费用60万元。
问题
1.根据背景资料,指出该投标文件的组成文件中其他两项文件名称。
2.根据《关于建立水利建设工程安全生产条件市场准入制度的通知》(水建管[2005]80号),投标文件中资格审查资料须提供的企业和人员证书有哪些?
3.排水渠清理分包中,分包人须提供的项目负责人等有关人员属于本单位人员的证明材料有哪些?
4.根据背景资料,施工期第l月可以计量和支付的项目有哪些?施工辅助工程中,其他辅助工程包括哪些内容?
5.若80m3/h挖泥船单价为l2元/m3,每月工程质量保证金按工程款的5%扣留,计算施工期第1月应支付的工程款和扣留的工程质量保证金。
点击查看答案
本题答案:1.根据背景资料,该投标文件的组成文件中其他两项文件名
本题解析:试题答案1.根据背景资料,该投标文件的组成文件中其他两项文件名称投标报价书和已标价的工程量清单。
2.根据《关于建立水利建设工程安全生产条件市场准入制度的通知》(水建管[2005]80号),投标文件中资格审查资料须提供的企业和人员证书包括:施工企业安全生产许可证和施工企业主要负责人、项目负责人和专职安全生产管理人员安全生产考核合格证。
3.排水渠清理分包中,分包人须提供的项目负责人等有关人员属于本单位人员的证明材料包括:(1)聘用合同;(2)合法的工资关系;(3)承包人单位为其办理社会保险关系,或具有其他有效证明其为承包人单位人员身份的文件。
4.施工期第1月可以计量和支付的项目:5km河道疏浚和施工辅助工程。
施工辅助工程中,其他辅助工程包括排泥区围堰、隔埂、退水口及排水渠等项目。
5.施工期第1月应支付的工程款=38m2×5000m×12元/m3=2280000元。
扣留的工程质量保证金=2280000元×5%=114000元。
114、单项选择题 某水闸底板混凝土采用平浇法施工,最大混凝土块浇筑面积400m2,浇筑层厚40cm,混凝土初凝时间按3h计,混凝土从出机口到浇筑入仓历时30min。则该工程拌合站小时生产能力最小应为()m3/h。
A.64
B.70.4
C.320
D.352
点击查看答案
本题答案:B
本题解析:暂无解析
115、单项选择题 招标设计属于水利工程建设程序中()阶段的工作。07真题
A.初步设计
B.施工图设计
C.生产准备
D.施工准备
点击查看答案
本题答案:D
本题解析:施工准备工作的主要内容:(1)施工现场的征地、拆迁;(2)完成施工用水、电、通信、道路和场地平整(简称“四通一平”)等工程;(3)必需的生产、生活临时建筑工程;(4)组织招标设计、咨询、设备和物资采购等服务;(5)组织建设监理和主体工程招标投标,选定建设监理单位和施工承包队伍。
116、多项选择题 下列堤防的防渗加固技术中,适用于上游截渗的有()。
A.抛土法
B.放淤法
C.导渗沟法
D.灌浆法
E.贴坡排水法
点击查看答案
本题答案:A, B, D
本题解析:解析堤防防渗加固措施中,黏土斜墙法、抛土和放淤法、灌浆法、防渗墙法、截水墙(槽)法属于上游截渗法。导渗沟法和贴坡排水法均属于下游排水的措施。故本题选ABD。考点:土石坝和堤防工程
117、单项选择题 路面标线根据涂料可分为()
A.低温型、常温型,加热型
B.溶剂型、热溶型、双组分、水性
C.反光型、普通型
D.高反光型、低反光型、普通型
点击查看答案
本题答案:B
本题解析:暂无解析
118、单项选择题 具有足够的强度、整体性、均一性、(),耐久性是各类水工建筑物对地基基础的基本要求。
A、稳定性
B、抗渗性
C、抗冻性
D、可塑性
点击查看答案
本题答案:B
本题解析:暂无解析
119、单项选择题 能使血液不逸出于脉外是气的什么作用()。
A.推动与调控作用
B.温煦与凉润作用
C.防御作用
D.固摄作用
E.中介作用
点击查看答案
本题答案:D
本题解析:【考点】精气血津液神。气的固摄作用是指气对血液、津液和精液等液态物质具有固护统摄,防止其无故流失的作用。气的固摄作用体现在固摄血液、固摄津液和固摄精液三个方面。故临床出现自汗多尿,是气的固摄作用减退的表现。
120、多项选择题 水利工程施工现场大门口处应按要求悬挂“五牌一图”,下列指示牌中属于“五牌”的有()。
A.警示牌
B.工程概况牌
C.消防保卫牌
D.安生生产牌
E.文明施工牌
点击查看答案
本题答案:B, C, D, E
本题解析:“五牌一图”分别是:工程概况牌、管理人员名单及监督电话牌、消防保卫牌、安全生产牌、文明施工牌和施工现场平面图。
121、多项选择题 热轧钢筋由冶金厂直接热轧制成,按强度不同分为(),随着级别增大,钢筋的强度提高,塑性降低。
A.I级
B.Ⅱ级
C.Ⅲ级
D.Ⅳ级
E.V级
点击查看答案
本题答案:A, B, C, D
本题解析:暂无解析
122、多项选择题 枢纽工程专项竣工验收应具备的基本条件有()。
A.枢纽工程已按批准的设计规模、设计标准全部建成,质量符合合同文件规定的标准
B.施工单位在质量保证期内已及时完成剩余尾工和质量缺陷处理工作
C.有关验收的文件、资料齐全
D.工程安全鉴定单位已提出工程竣工安全鉴定报告,并有可以安全运行的结论意见
E.工程运行已经过至少2个洪水期的考验,最高库水位已经达到或基本达到正常高水位,水轮发电机组已能按额定出力正常运行,各单项工程运行正常
点击查看答案
本题答案:A, B, C, D
本题解析:暂无解析
123、单项选择题 根据《水利水电工程施工组织设计规范》(SL303—2004),施工组织设计中,某围堰保护对象为有特殊要求的1级永久性水工建筑物,下游为一般城镇,若围堰失事将影响工程总工期和第一台机组发电,且造成较大经济损失,围堰使用年限为2年,堰高20m,拦洪库容为0.8亿m3,则该围堰属于()级导流建筑物。
A.2
B.3
C.4
D.5
点击查看答案
本题答案:C
本题解析:暂无解析
124、单项选择题 化学灌浆一般都采用()灌浆。
A.纯压式
B.循环式
C.冲击式
D.回转式
点击查看答案
本题答案:A
本题解析:暂无解析
125、问答题
某水库除险加固工程为均质土坝,坝长850m,坝高18m。加固内容有:增设混凝土防渗墙、拆除重建放水涵、重建溢洪道、土坝加高培厚和新建坝顶道路等工程。施工中发生如下事件:事件1:施工单位编制了混凝土防渗墙施工方案,方案涉及如下工作:①混凝土浇筑;②平整场地;③成槽;④挖导槽;⑤做导墙;⑥安装成槽设备;⑦检验等工作。事件2:在土坝加高培厚施工方案讨论时,是采用进占法施工还是后退法施工有不同意见,双方都提出了自己的理由。事件3:放水涵划分为一个分部工程,该分部工程共有35个单元工程,其中重要隐蔽工程及关键部位单元工程12个。分部工程质量情况为:35个单元全部合格,其中优良为27个(重要隐蔽工程及关键部位单元工程优良为9个),混凝土拌合物质量符合优良标准。事件4:工程进行了蓄水验收,有关单位的人员参加了验收。
【问题】1.指出事件1中混凝土防渗墙的适宜施工顺序。从工程安全角度考虑,防渗墙施工还缺少了哪项工作?
2.说明事件2中进占法和后退法各自的特点和确定某种施工方法的依据。
3.判断事件3中放水涵的工程质量等级,并说明理由。
4.依据验收主持单位划分,指出事件4中验收的类别和验收委员会的人员构成。
点击查看答案
本题答案:1.混凝土防渗墙适宜的施工顺序是:②→④&r
本题解析:试题答案1.混凝土防渗墙适宜的施工顺序是:②→④→⑤→⑥→③→⑦→①。从工程安全的角度看,缺少了泥浆制备工作。
2.(1)进占法是自卸汽车在未碾压的土料上行驶,轮胎磨损较严重,但是充分地利用了填土时汽车对填土的压实,显著减轻了压实工作量。后退法的优点是汽车可在压平的坝面上行驶,减轻轮胎磨损;缺点是推土机摊平工作量大,且没有充分利用汽车运输行驶对填土的压实。(2)选择进占法和后退法的主要依据是填土土料的含水率,如果偏大,车辆难以行驶,则采用后退法。如果土料含水率适中,则采用进占法施工。
3.放水涵分部工程的质量等级为合格。理由:单元工程优良率为27/35×100%=77.1%>70%;重要隐蔽单元工程和关键部位单元工程优良率为9/12×100%=75.0%<90%。故质量等级为合格。
4.蓄水验收应为政府验收。蓄水验收委员会应由验收主持单位、质量和安全监督机构、运行管理单位的代表以及有关专家组成。【解析】本案例第1问主要考查防渗墙工程施工程序。防渗墙施工一般 的工序为:平整场地、挖导槽、做导墙、安装成槽设备、泥浆制备、成槽、检验、混凝土浇筑等工作。泥浆在成槽或钻孔中的作用是固壁和排渣,有保护孔壁安全的作用,防止塌孔。因此从这个角度看,泥浆影响工程的安全。本案例第2问主要考查土方施工方式的选择。土方施工中一般有进占法和后退法两种,后退法的优点是汽车可在压平的坝面上行驶,减轻轮胎磨损;缺点是推土机摊平工作量大,且没有充分利用汽车运输行驶对填土的压实。进占法卸料自卸汽车在未碾压的石料上行驶,轮胎磨损较严重,充分地利用了填土时汽车对填土的压实,显著减轻了压实工作量。只要土料含水率适宜,采用进占法施工可以减少土料的额外压实。本案例第3问主要考查分部工程施工质量标准。分部工程施工质量合格标准为:①所含单元工程的质量全部合格。质量事故及质量缺陷已按要求处理,并经检验合格。②原材料、中间产品及混凝土(砂浆)试件质量全部合格,金属结构及启闭机制造质量合格,机电产品质量合格。分部工程施工质量优良标准为:①所含单元工程质量全部合格,其中70%以上达到优良等级,主要单元工程以及重要隐蔽单元工程(关键部位单元工程)质量优良率达90%以上,且未发生过质量事故。②中间产品质量全部合格,混凝土(砂浆)试件质量达到优良等级(当试件组数小于30时,试件质量合格)。原材料质量、金属结构及启闭机制造质量合格,机电产品质量合格。本案例第4问主要考查验收基本知识。水利水电建设工程验收按验收主持单位可分为法人验收和政府验收。法人验收应包括分部工程验收、单位工程验收、水电站(泵站)中间机组启动验收、合同工程完工验收等;政府验收应包括阶段验收、专项验收、竣工验收等。验收主持单位可根据工程建设需要增设验收的类别和具体要求。其中阶段验收应包括枢纽工程导(截)流验收、水库下闸蓄水验收、引(调)排水工程通水验收、水电站(泵站)首(末)台机组启动验收、部分工程投入使用验收以及竣工验收主持单位根据工程建设需要增加的其他验收。阶段验收应由竣工验收主持单位或其委托的单位主持。阶段验收委员会应由验收主持单位、质量和安全监督机构、运行管理单位的代表以及有关专家组成;必要时,可邀请地方人民政府以及有关部门参加。
126、单项选择题 临时性水工建筑物的洪水标准中,级别为5级的土石结构的重现期为()年。
A.50~20
B.20~10
C.10~5
D.5~3
点击查看答案
本题答案:C
本题解析:暂无解析
127、多项选择题 水利工程项目后评价按组织实施的层次可分为()。
A.施工单位的自我评价
B.项目法人的自我评价
C.项目行业的评价
D.主管部门的评价
E.运行管理单位的评价
点击查看答案
本题答案:B, C, D
本题解析:本题考核的是水利工程建设程序中后评价阶段的内容。项目后评价一般按三个层次组织实施,即项目法人的自我评价、项目行业的评价、主管部门(或主要投资方)的评价。
128、多项选择题 属于压缩关键工作持续时间的技术措施是()
A.增加工作面,组织更多的施工队伍
B.采用先进的施工机械
C.对所采用的技术措施给予经济补偿
D.改善劳动条件
E.采用更先进的施工方法以缩短施工过程的时间
点击查看答案
本题答案:B, E
本题解析:暂无解析
129、多项选择题 压实机械分为()等几种。
A.静压碾压
B.羊脚碾
C.振动碾压
D.夯击
E.气胎碾
点击查看答案
本题答案:A, C, D
本题解析:压实机械分为静压碾压、振动碾压、夯击三种基本类型。参见教材P77。
130、单项选择题 下列地基处理措施中,不属于排水法的是()。
A.砂垫层
B.排水井
C.塑料多孔排水板
D.将碎石冲击压入土中
点击查看答案
本题答案:D
本题解析:排水法是采取相应措施如砂垫层、排水井、塑料多孔排水板等,使软基表层或内部形成水平或垂直排水通道,然后在土体自重或外荷压载作用下,加速土体中水分的排除,使土体固结的一种方法。挤实法是将某些填料如砂、碎石或生石灰等用冲击、振动或两者兼而有之的方法压入土中,形成一个个的柱体,将原土层挤实,从而增加地基强度的一种方法。故本题应选D。
131、单项选择题
高压喷射浆凝结体形状如下图所示,其喷射形式为()。

A.旋喷
B.摆喷
C.定喷
D.混喷
点击查看答案
本题答案:B
本题解析:
132、名词解释 表面帖补
点击查看答案
本题答案:就是用粘胶剂把橡皮或其它材料粘贴在裂缝训位的混凝土面上
本题解析:试题答案就是用粘胶剂把橡皮或其它材料粘贴在裂缝训位的混凝土面上,达到防渗堵漏的目的。
133、多项选择题 公路工程安全管理的基本原则包括()
A.管生产必须管安全的原则
B.主管负责分开的原则
C.预防为主的原则
D.动态管理的原则
E.奖励和惩罚相结合的原则。
点击查看答案
本题答案:A, C, D, E
本题解析:暂无解析
134、单项选择题 承包人应在发出索赔意向通知书后()d内,向监理人正式递交索赔通知书。
A.15
B.20
C.28
D.35
点击查看答案
本题答案:C
本题解析:暂无解析
135、单项选择题 水利水电工程施工中根据开挖方法、开挖难易将土分为()级。
A.3
B.4
C.5
D.6
点击查看答案
本题答案:B
本题解析:水利水电工程施工中根据开挖方法、开挖难易将土分为4级。

故本题应选B。
136、单项选择题 在人工填土中的锚固方法包括()。
A.钻孔回填和锚定板
B.钻孔灌浆和锚定板
C.锚定板和加筋
D.钻孔灌浆和加筋土
点击查看答案
本题答案:C
本题解析:暂无解析
137、多项选择题 根据《堤防工程施工质量评定与验收规程》(试行)SL239—1999,其适用范围以外的()级堤防工程可参照执行。
A.1
B.2
C.3
D.4
E.5
点击查看答案
本题答案:D, E
本题解析:解析 为适应大量新建、扩建和加固堤防工程建设的急需,水利部1999年颁发《堤防工程施工质量评定与验收规程(试行)》SL239—1999,该规程适用于1、2、3级堤防工程,4、5级堤防工程可参照执行。 故本题选DE。 注:《堤防工程施工质量评定与验收规程》(试行)SL239—1999已被《水利水电工程单元工程质量验收评定标准》(土石方工程)SL631—2012替代。 考点:新教材改版该考点已删除
138、单项选择题 以端进法抛投块料进占戗堤的截流方法是()法。
A.立堵
B.平堵
C.塞堵
D.盖堵
点击查看答案
本题答案:A
本题解析:解析 立堵截流是用自卸汽车或其他运输工具运来抛投料,以端进法抛投(从龙口两端或一端下料)进占戗堤。塞堵和盖诸主要用于围堰抢险。 故本题选A。 考点:截流
139、单项选择题 下列有关施工生产作业区与建筑物之间的防火安全距离,说法错误的是()
A.用火作业区距所建的建筑物和其他区域不得小于25m
B.仓库区距所建的建筑物和其他区域不小于25m
C.易燃、可燃材料堆集场距所建的建筑物和其他区域不小于20m
D.易燃品集中站距所建的建筑物和其他区域不小于30m
点击查看答案
本题答案:B
本题解析:施工生产作业区与建筑物之间的防火安全距离,应遵守下列规定:①用火作业区距所建的建筑物和其他区域不得小于25m;②仓库区、易燃、可燃材料堆集场距所建的建筑物和其他区域不小于20m;③易燃品集中站距所建的建筑物和其他区域不小于30m。
140、单项选择题 《水利工程建设重大质量与安生事故应急预案》属于()预案。
A.专项
B.地方
C.企业
D.部门
点击查看答案
本题答案:D
本题解析:国家突发公共事件应急预案体系设计为五个层次:①国家总体应急预案②专项应急预案③部门应急预案④地方应急预案⑤企事业单位应急预案《水利工程建设重大质量与安生事故应急预案》属于部门预案。
141、单项选择题 面板宜采用单层双向钢筋,钢筋宜置于面板截面中部,每向配筋率为0.3%~0.4%,水平向配筋率可()竖向配筋率。
A.少于
B.大于
C.等于
D.限制
点击查看答案
本题答案:A
本题解析:面板宜采用单层双向钢筋,钢筋宜置于面板截面中部,每向配筋率为0.3%~0.4%,水平向配筋率可少于竖向配筋率。参见教材P85。
142、单项选择题 水闸闸墩混凝土的抗渗等级为W4,表示该混凝土抵抗静水压力的能力为()。
A.0.4Pa
B.4Pa
C.0.4MPa
D.4MPa
点击查看答案
本题答案:C
本题解析:解析 混凝土的抗渗等级可划分为W2、W4、W6、W8、W10、W12共6个等级,相应表示混凝土抗渗试验时一组6个试件中4个试件未出现渗水时的最大水压力分别为0.2MPa,0.4MPa、0.6MPa,0.8MPa、1.OMPa、1.2MPa。 故本题选C。 考点:建筑材料
143、单项选择题 <水法>规定水资源属于国家所有,水资源的所有权由()代表国家行使。
A、县以上水行政主管部门
B、水利部
C、流域管理机构
D、国务院
点击查看答案
本题答案:D
本题解析:暂无解析
144、问答题
某水利水电工程施工企业,在对本公司各项目经理部进行安全生产检查时,发现如下情况:情况1:公司第一项目经理部承建的某泵站工地,在夜间进行泵房模板安装作业时,由于部分照明灯损坏,安全员又不在现场,一木工身体状况不佳,不慎从12m高的脚手架上踩空直接坠地死亡。情况2:公司第二项目经理部承建的某引水渠道工程,该工程施工需进行浅孔爆破。现场一仓库内存放有炸药、柴油、劳保用品和零星建筑材料,门上设有"仓库重地、闲人免进"的警示标志。情况3:公司第三项目经理部承建的是某中型水闸工程,由于工程规模不大,项目部未设立安全生产管理机构,仅由各生产班组组长兼任安全生产管理员,具体负责施工现场的安全生产管理工作。
问题1.情况1的施工作业环境存在哪些安全隐患?
2.根据《水利工程建设重大质量与安全事故应急预案》的规定,说明情况1中的安全事故等级;根据《水利工程建设安全生产管理规定》,说明该事故调查处理的主要要求。
3.指出情况2中炸药、柴油存放的不要之处并说明理由。
4.指出情况3在安全生产管理方面存在的问题并说明理由。
点击查看答案
本题答案:1.①部分照明设施损坏;②脚手架无安全防护措施,存在隐
本题解析:试题答案1.①部分照明设施损坏;②脚手架无安全防护措施,存在隐患;③安全员不在现场;④工人身体不佳,可能存在违章作业。【考点解析】根据《水利水电工程土建施工安全技术规程》SL399-2007等施工技术规范要求,施工现场照明器具和器材的质量均应符合有关标准、规范的规定,不得使用绝缘老化或破损的器具和器材。高处作业前,应检查排架、脚手板、通道、马道、梯子和防护设施,符合安全要求方可作业,临空面应搭设安全网或防护栏杆。从事高处作业时,作业人员应系安全带,高处作业的下方,应设置警戒线或隔离防护棚等安全措施。特殊高处作业,应有专人监护,并有与地面联系信号或可靠的通信装置。本案例在夜间高处作业,部分照明灯损坏,安全员又不在现场,一木工从脚手架上踩空直接坠地死亡,存在诸多安全隐患。如:部分照明灯损坏(或:照明设施不满足要求);高处作业的安全防护措施存在隐患(或:未架设安全网,未佩戴安全带,脚手板或防护栏杆存在安全隐患);夜间高处作业安全员不在现场(或:没有专人监护);该工人可能存在违章作业。2.本案例安全事故等级为Ⅳ级(即:较大质量与安全事故)。安全事故调查处理的主要要求:①及时、如实上报;②采取措施防止事故扩大,保护事故现场;③按照有关法律、法规规定对责任单位和责任人进行处罚或处理。【考点解析】(1)根据《水利工程建设重大质量与安全事故应急预案》,按事故的严重程度和影响范围,将水利工程建设质量与安全事故分为Ⅰ、Ⅱ、Ⅲ、Ⅳ四级。其中:Ⅰ级(特别重大质量与安全事故)。已经或者可能导致死亡(含失踪)30人以上(含本数,下同),或重伤(中毒)100人以上,或需要紧急转移安置10万人以上,或直接经济损失1亿元以上的事故。Ⅱ级(特大质量与安全事故)。已经或者可能导致死亡(含失踪)10人以上、30人以下(不含本数,下同),或重伤(中毒)50人以上、100以下,或需要紧急转移安置1万人以上、10万人以下,或直接经济损失5000万元以上、1亿元以下的事故。Ⅲ级(重大质量与安全事故)。已经或者可能导致死亡(含失踪)3人以上、10人以下,或重伤(中毒)30人以上、50人以下,或直接经济损失1000万元以上、5000万元以下的事故。Ⅳ级(较大质量与安全事故)。已经或者可能导致死亡(含失踪)3人以下,或重伤(中毒)30人以下,或直接经济损失1000万元以下的事故。本案例1人死亡,故等级为Ⅳ级(即:较大质量与安全事故)。(2)根据《水利工程建设安全生产管理规定》,施工单位发生生产安全事故,应当按照国家有关伤亡事故报告和调查处理的规定,及时、如实地向负责安全生产监督管理的部门以及水行政主管部门或者流域管理机构报告;特种设备发生事故的,还应当同时向特种设备安全监督管理部门报告。发生生产安全事故后,有关单位应当采取措施防止事故扩大,保护事故现场,需要移动现场物品时,应当做出标记和书面记录,妥善保管有关证物。水利工程建设生产安全事故的调查、对事故责任单位和责任人的处罚与处理,按照有关法律、法规的规定执行。3.炸药、柴油属易燃易爆物品,与其他物品和材料混合堆放在一起不妥,应分别独立存放(或:独立建筑);仅在仓库门上设有"仓库重地、闲人免进"的警示标志不妥,存放易燃易爆物品的主要位置应设置醒目的禁火、防爆警示标志及安全防火规定标识。【考点解析】这是一道爆破知识方面的考题,考核考生对易燃、易爆物品的存放和管理方面要求的掌握情况。根据《水利水电工程施工通用安全技术规程》SL398-2007规定,炸药、柴油属易燃易爆物品,与其他物品和材料混合堆放在一起不要,应分别独立存放(或:独立建筑)与其他设施、建筑之间的防火安全距离应不小于50m;存放易燃易爆物品的主要位置应设置醒目的禁火、防爆警示标志及安全防火规定标识。本案例仓库内同时存放有炸药、柴油、劳保用品和零星建筑材料,炸药、柴油等易燃易爆物品与其他物品和材料混合堆放在一起明显不妥;另外仅在仓库门上设有"仓库重地、闲人免进"的警示标志,并没有标明或表示标示禁火、防爆警示标志及安全防火规定标识等。4.情况3中未设立安全生产管理机构,仅由各生产班组组长兼任安全生产管理人员不妥。根据《建设工程安全生产管理条例》规定,施工单位应当设立安全生产管理机构,配备专职安全生产管理人员。【考点解析】根据安全生产管理有关规定,施工单位应当设立安全生产管理机构,领导小组应包括:项目经理、技术人员、专职安全员、工长及各工种班组长。其中专职安全生产管理人员负责对安全生产进行现场监督检查。发现生产安全事故隐患,应当及时向项目负责人和安全生产管理机构报告;对违章指挥、违章操作的,应当立即制止。
145、多项选择题 面板堆石坝垫层料的施工质量控制需检查的项目包括()。
A.颗分
B.过渡性
C.密度
D.渗透性
E.内部渗透稳定性
点击查看答案
本题答案:A, C, D, E
本题解析:垫层料(包括周边反滤料)需作颗分、密度、渗透性及内部渗透稳定性检查,检查稳定性的颗分取样部位为界面处。参见教材P84。
146、单项选择题 当堤坝临水坡漏洞口多而小且范围较大时,在黏性土料充足的情况下,宜采用()进行抢护。
A.塞堵法
B.盖堵法
C.戗堤法
D.反滤层压堵法
点击查看答案
本题答案:C
本题解析:解析 一般情况,当堤坝临水坡漏洞口多而小,且范围又较大时,在黏土料备料充足的情况下,可采用抛黏土填筑前戗或临水筑子堤的办法进行抢护。 故本题选C。 考点:导流
147、问答题
某项工程业主与承包商签订了工程承包合同,估算工程量为3500m3,经协商单价为300元/m3.承包合同规定:
(1)开工前业主应向承包商支付合同价20%的预付款;
(2)业主自第一个月起,从承包商的工程款中,按5%的比例扣留滞留金;
(3)当子项工程实际工程量超过估算工程量±10%时,可进行调价,调价系数为0.9(1.1);
(4)造价工程师每月签发付款最低金额为20万元;
(5)预付款在最后两个月平均扣除。
承包商每月实际完成并经签证确认的工程量如表6.1所示
预付款是多少?
点击查看答案
本题答案:合同总价为:3500×300=105万,预
本题解析:试题答案合同总价为:3500×300=105万,预付105×20%=21万
148、多项选择题 根据大坝的结构特点和设计要求,为达到选取恰当的防渗措施和校验建筑物在渗流作用下是否安全的目的,应进行()的计算。
A、确定渗透压力
B、确定渗透坡降
C、坝体总沉降
D、确定渗流量
E、对土石坝还应确定浸润线的位置
点击查看答案
本题答案:A, B, D, E
本题解析:暂无解析
149、多项选择题 下列水工建筑物中,属于渠系建筑物的有()。
A.渡槽
B.倒虹吸管
C.跌水
D.堤防
E.涵洞
点击查看答案
本题答案:A, B, C, E
本题解析:解析 在渠道上修建的水工建筑物称为渠系建筑物,它使渠水跨过河流、山谷、堤防、公路等。类型主要有渡槽、涵洞、倒虹吸管、跌水与陡坡等。 故本题选ABCE。 考点:建筑物的类型及组成
150、多项选择题 防渗墙的检测方法中,深层搅拌防渗墙检测方法有()。
A.开挖检验
B.取芯试验
C.注水试验
D.载荷试验
E.无损检测
点击查看答案
本题答案:A, B, C, E
本题解析:暂无解析
151、单项选择题 根据《水工建筑物地下开挖工程施工技术规范》(DL/T5099-1999),相向开挖的两个工作面相距()或()倍洞径距离放炮时,双方人员均需撤离工作面。
A.30m,5
B.25m,5
C.30m,3
D.25m,4
点击查看答案
本题答案:A
本题解析:暂无解析
152、单项选择题
按水利工程建设程序,某丘陵地区拟建一座进水闸,水闸由闸室和上、下游连接段组成。闸室采用分离式底板,底板厚1.2m,闸底板混凝土用砂的细度模数控制在2.3—3.0之间。下游连接段包括翼墙、护坦、海漫、防冲槽等。闸室建在岩基上,地基需要进行固结灌浆处理。根据施工组织设计安排,基岩采用爆破开挖,炮孔孔径为50mm,孔深2m。本工程施工采用全段围堰导流。
根据场景,回答下列问题:
本工程地基固结灌浆的浆液浓度应遵循()的原则。
A.先浓后稀
B.先稀后浓
C.先浓后稀再浓
D.先稀后浓再稀
点击查看答案
本题答案:B
本题解析:固结灌浆孔应按分序加密,浆液应按先稀后浓的原则进行,固结灌浆压力一般控制在0.3—0.5MPa。
153、单项选择题 在机械化土石方开挖时,需要的工种不包括()
A.挖沟机操作人员
B.卡车司机
C.爆破工和普工
D.焊工
点击查看答案
本题答案:D
本题解析:暂无解析
154、单项选择题 根据《水工建筑物地下开挖工程施工技术规范》(DL/T5099—1999),相向开挖的两个工作面相距()时,应停止一方工作,单向开挖贯通,
A.15m
B.12m
C.10m
D.8m
点击查看答案
本题答案:A
本题解析:暂无解析
155、单项选择题 水利工程建设稽察的重点是工程()。2010年真题
A.质量
B.进度
C.投资
D.效益
点击查看答案
本题答案:A
本题解析:对建设项目的稽察,主要包括项目前期工作与设计工作、项目建设管理、项目计划下达与执行、资金使用、工程质量、国家有关政策、法律、法规、规章和技术标准执行情况等方面的内容。并把工程质量作为稽察的重点。
156、单项选择题 碾压土石坝坝面作业保证压实质量的关键要求是()。
A.铺料均匀
B.按设计厚度铺料平整
C.铺料宜平行坝轴线进行
D.采用推土机散料平土
点击查看答案
本题答案:B
本题解析:按设计厚度铺料整平是保证压实质量的关键。一般采用带式运输机或自卸汽车上坝卸料,采用推土机或平土机散料平土。参见教材P79。
157、单项选择题 岩土取样中土试样质量可按试验目的分为()。,
A、Ⅰ~Ⅱ
B、Ⅰ~Ⅲ
C、Ⅰ~Ⅳ
D、Ⅰ~Ⅴ
点击查看答案
本题答案:C
本题解析:暂无解析
158、问答题
某省新建一水库,其库容为3亿立方米,土石坝最大坝高为75m。批复的大坝工程概算为1亿元,招标文件依据最新版《水利水电工程标准施工招标文件》编制,招标文件部分内容如下:(1)投标人须将施工降排水分包给新华省土方工程公司。(2)未按招标文件要求在开标现场提交投标保证金的,其投标文件将被拒收。(3)投标报价应以新华省水利工程设计概(估)算编制规定及其配套定额为编制依据,并不得超过投标最高限价。(4)距投标截止时间不足15日发出招标文件的澄清和修改通知,但不实质性影响投标文件编制的,投标截止时间可以不延长。(5)投标人可提交备选投标方案,备选投标方案应予开启并评审,优于投标方案的备选投标方案可确定为中标方案。(6)投标人拒绝延长投标有效期的,招标人有权收回其投标保证金。投标人A对上述招标文件内容提出异议,招标人按规定答复并修改了招标文件。经过评标,投标人A中标,根据招标文件内置合同,发包人与投标人A签订了合同。投标文件施工组织设计章节有以下内容:(1)工程任务及施工条件分析。(2)主要施工方法、主要单位工程综合进度计划和施工力量、机具及部署。(3)施工组织技术措施,包括工程质量、施工进度、安全防护、文明施工以及环境污染等各种措施。(4)总包和分包的分工范围及交叉施工部署。工程开工后,发包人变更了招标文件中拟定的取土区。新取土区的土质为黏土,自然湿密度1900kg/m,用锹开挖时需用力加脚踩。取土区变更后,施工运距由500m增加到1500m。
【问题】1.根据建筑业企业资质等级标准的有关规定,除水利水电工程施工总承包特级外,满足本工程坝体施工要求的企业资质等级还有哪些?
2.根据《水利水电工程标准施工招标文件》,投标人可对背景材料招标文件中的哪些条款提出异议,并说明理由。投标人提出异议和招标人答复异议的要求有哪些?
3.指出A投标文件施工组织设计中不足之处。
4.第一坝段取土区变更后,其土方填筑工程单价调整适用的原则是什么?
点击查看答案
本题答案:1.水利水电工程施工总承包一级和水工大坝工程专业承包一
本题解析:试题答案1.水利水电工程施工总承包一级和水工大坝工程专业承包一级。2.条款(1)不妥理由:招标人一般不得指定分包人。条款(2)不妥理由:投标保证金不是接收投标文件的必要条件。条款(3)不妥理由:招标人不得指定投标报价编制依据。条款(5)不妥理由:只有中标人的备选投标方案才子开启并评审。投标人和相对利益人对投标文件有异议的,在投标截止时间前10天以书面形式向招标人提出。招标人应当自收到异议之日起3日内作出答复;作出答复前,应当暂停招标投标活动。3.缺少施工总平面布置图;施工总方案;工程施工进度计划。4.因投标辅助资料中有类似项目,所以在合理的范围内参考类似项目的单价作为单价调整的基础。【解析】本案例第1问主要考查建筑企业资质。水利工程建设项目施工招标时,投标人应具有相应的企业资质。建筑业企业资质等级分为总承包、专业承包和劳务分包三个序列。其中水利水电工程施工总承包企业资质等级分为特级、一级、二级、三级,相应承包范围是:①特级企业可承担各种类型的水利水电工程及辅助生产设施的建筑、安装和基础工程的施工。②一级企业可承担单项合同额不超过企业注册资本金5倍的各种类型水利水电工程及辅助生产设施的建筑、安装和基础工程的施工。③二级企业可承担单项合同额不超过企业注册资本金5倍的下列工程的施工:库容1亿立方米、装机容量100MW及以下水利水电工程及辅助生产设施的建筑、安装和基础工程施工。④三级企业可承担单项合同额不超过企业注册资本金5倍的下列工程的施工:库容1000万立方米、装机容量10MW及以下水利水电工程及辅助生产设施的建筑、安装和基础工程施工。水利水电工程施工专业承包企业资质划分为水工建筑物基础处理工程、水工金属结构制作与安装工程、水利水电机电设备安装工程、河湖整治工程、堤防工程、水工大坝工程和水工隧洞工程7个专业,每个专业分为一级、二级、三级。其中水工大坝工程专业承包范围:①一级企业可承担各类坝型的坝基处理、永久和临时水工建筑物及其辅助生产设施的施工。③二级企业可承担单项合同额不超过企业注册资本金5倍、70m及以下各类坝型坝基处理、永久和临时水工建筑物及其辅助生产设施的施工。③三级企业可承担单项合同额不超过企业注册资本金5倍、50m及以下各类坝型坝基处理、永久和临时水工建筑物及其辅助生产设施的施工。本案例第2问主要考查投标的相关知识。投标人在提交符合招标文件规定要求的投标文件外,可以提交备选投标方案。只有中标人所递交的备选投标方案方可予以考虑。评标委员会认为中标人的备选投标方案优于其按照招标文件要求编制的投标方案的,招标人可以接受该备选投标方案。潜在投标人或者其他利害关系人对招标文件有异议的,应当在投标截止时间10日前提出。招标人应当自收到异议之日起3日内作出答复;作出答复前,应当暂停招标投标活动。未在规定时间提出异议的,不得再对招标文件相关内容提出投诉。本案例第3问主要考查施工组织设计文件内容。水利水电工程施工组织设计文件的内容在不同阶段要求不同:①初步设计阶段,水利水电工程施工组织设计文件的内容一般包括施工条件、施工导流、料场的选择与开采、主体工程施工、施工交通运输、施工工厂设施、施工总布置、施工总进度、主要技术供应及附图等十个方面。②工程投标和施工阶段,施工单位编制的施工组织设计应当包括工程任务情况及施工条件分析;施工总方案、主要施工方法、工程施工进度计划、主要单位工程综合进度计划和施工力量、机具及部署;施工组织技术措施,包括工程质量、施工进度、安全防护、文明施工以及环境污染防护等各种措施;施工总平面布置图;总包和分包的分工范围及交叉施工部署等。本案例第4问主要考查变更价款调整。根据《水利水电工程标准施工招标文件》,除专用合同条款另有约定外.因变更引起的价格调整按照本款约定处理。①已标价工程量清单中有适用于变更工作的子目的.采用该子目的单价。②已标价工程量清单中无适用于变更工作的子目,但有类似子目的,可在合理范围内参照类似子目的单价,由监理人商定或确定变更工作的单价。③已标价工程量清单中无适用或类似子目的单价,可按照成本加利润的原则,由监理人商定或确定变更工作的单价。本题中,铲运机经济运距不超过500m,取土区变更后,运距较大不适合铲运机施工。
159、填空题 库区水流流态可以分为()流态和()流态。
点击查看答案
本题答案:壅水;均匀
本题解析:试题答案壅水;均匀
160、单项选择题 根据《水利水电工程施工组织设计规范》(SL303—2004),施工组织设计中,当坝顶填筑高程超过围堰堰顶高程时,坝前拦洪库容为0.8亿m3的混凝土结构坝体施工期临时度汛洪水标准为()年。
A.≥100
B.100~50
C.50~20
D.20~10
点击查看答案
本题答案:C
本题解析:暂无解析
161、多项选择题 混凝土坝常用的辅助运输浇筑方案有()。
A.缆机运输浇筑方案
B.履带式起重机浇筑方案
C.汽车运输浇筑方案
D.门机运输浇筑方案
E.皮带运输机浇筑方案
点击查看答案
本题答案:B, C, E
本题解析:混凝土运输方案主要有:门、塔机运输方案,缆机运输方案以及辅助运输浇筑方案。辅助运输浇筑方案有:履带式起重机浇筑方案、汽车运输浇筑方案、皮带运输机浇筑方案。
162、多项选择题 下列属于水库特征库容的有()。
A.静库容
B.动库容
C.防洪库容
D.校核库容
E.兴利库容
点击查看答案
本题答案:A, C, E
本题解析:暂无解析
163、单项选择题 施工导流的基本方式中,一般适用于枯水期流量不大,河道狭窄的河流的导流方式是()。
A.通过建筑物导流
B.全段围堰法导流
C.束窄河床导流
D.分段围堰法导流
点击查看答案
本题答案:B
本题解析:暂无解析
164、多项选择题 防渗墙墙体材料主要有()。
A、普通混凝土
B、黏土
C、黏土混凝土
D、固化灰浆
E、塑性混凝土
点击查看答案
本题答案:A, C, D, E
本题解析:暂无解析
165、单项选择题 减少截流难度的技术措施中,()是利用第三戗堤分担落差,可以在更大的落差下用来完成截流任务。
A.三戗截流
B.双戗截流
C.宽戗截流
D.平抛垫底
点击查看答案
本题答案:A
本题解析:暂无解析
166、单项选择题 发电机和电动机等旋转电机着火时,宜用()灭火剂灭火。
A、二氧化碳
B、泥土
C、干粉
D、砂子
点击查看答案
本题答案:A
本题解析:暂无解析
167、单项选择题 根据《水工建筑物地下开挖工程施工技术规范》(DL/T5099—1999),相向开挖的两个工作面相距()或()倍洞径距离放炮时,双方人员均需撤离工作面。
A.30m,5
B.25m,5
C.30m,3
D.25m,4
点击查看答案
本题答案:A
本题解析:暂无解析
168、单项选择题 根据《水工建筑物地下开挖工程施工技术规范》(DL/T5099-1999),相向开挖的两个工作面相距()时,应停止一方工作,单向开挖贯通,
A.15m
B.12m
C.10m
D.8m
点击查看答案
本题答案:A
本题解析:暂无解析
169、多项选择题 混凝土坝施工质量检查和监测的方法包括()
A.物理监测
B.化学监测
C.钻孔压水
D.大块取样
E.原型观测
点击查看答案
本题答案:A, C, D, E
本题解析:常用的混凝土坝施工质量检查和监测的方法有物理监测、钻孔压水、大块取样和原型观测。物理监测就是采用超声波、丫射线、红外线等仪表监测裂缝、空洞和弹模。钻孔压水通常用地质钻机取样,进行抗压、抗拉、抗剪、抗渗等各种试验。大块取样,可采用1m以上的大直径钻机取样,同时,人可直接下井(孔)进行观察,也可在廊道内打排孔,使孔与孔相连,成片取出大尺寸的试样进行试验。原型观测应同时进行位移、沉降等外部观测。
170、多项选择题 根据《中华人民共和国水法》,水资源规划按层次分为()规划。
A.综合
B.专业
C.流域
D.区域
E.全国战略
点击查看答案
本题答案:C, D, E
本题解析:解析 《水法》第15条规定:“流域范围内的区域规划应当服从流域规划,专业规划应当服从综合规划。流域综合规划和区域综合规划以及与土地利用关系密切的专业规划,应当与国民经济和社会发展规划以及土地利用总体规划、城市总体规划和环境保护规划相协调,兼顾各地区、各行业的需要”。按照上述规定,水资源规划按层次分为:全国战略规划、流域规划和区域规划。 故本题选CDE。 考点:《水法》相关规定
171、单项选择题 根据《水利工程建设项目招标投标管理规定》(水利部令第14号),水利工程建设项目的行政监督与管理实行()负责的原则。
A.行业
B.分级
C.地方
D.主管部门
点击查看答案
本题答案:B
本题解析:暂无解析
172、单项选择题 水利工程监理单位的监理人员中,不划分专业的是()
A.监理单位负责人
B.监理员
C.监理工程师
D.总监理工程师
点击查看答案
本题答案:D
本题解析:监理员、监理工程师的监理专业分为水利工程施工、水土保持工程施工、机电及金属设备制造、水利工程建设环境保护4类。其中,水利工程施工类设水工建筑、机电设备安装、金属结构设备安装、地质勘察、工程测量5个专业;水土保持工程施工类设水土保持1个专业;机电及金属结构设备制造类设机电设备制造、金属结构设备制造2个专业;水利工程建设环境保护类设环境保护1个专业。总监理工程师不分类别、专业。
173、单项选择题 某水库除险加固工程建设工地拟申报水利系统文明建设工地。根据申报条件,其已完工程量一般应达全部建安工程量的()以上。09真题
A.20%
B.30%
C.50%
D.70%
点击查看答案
本题答案:B
本题解析:申报水利系统文明建设工地的项目应满足下列基本条件:1.已完工程量一般应达全部建安工程量的30%以上。2.工程未发生严重违法乱纪事件和重大质量、安全事故。3.符合水利系统文明建设工地考核标准的要求。
174、多项选择题 根据《关于贯彻落实<国务院关于坚持科学发展安全发展促进安全生产形势持续稳定好转的意见>,进一步加强水利安全生产工作的实施意见》(水安监[2012]57号),水利安全生产“三项建设”包括()。
A.法制体制机制
B.保障能力
C.监管队伍
D.应急队伍
E.教育培训机制
点击查看答案
本题答案:A, B, C
本题解析:水利部水安监[2012]57号文要求。全面落实水利安全生产执法、治理、宣教“三项行动”和“法制体制机制、保障能力、监管队伍“三项建设”。 考点: 施工安全管理
175、问答题
某水库除险加固工程内容有:溢洪道的闸墩与底板加固,闸门更换;土坝黏土灌浆、贴坡排水、护坡和坝顶道路重建。施工项目部根据合同工期、设备、人员、场地等具体情况编制了施工总进度计划并通过监理机构审核,绘制的时标网络图如下(单位:天)。
施工中发生如下事件:事件1:由于发包人未能按期提供场地,A工作推迟完成,B、G工作第25天末才开始。事件2:C工作完成后发现底板混凝土出现裂缝,需进行处理,C工作实际持续时间为77天。事件3:E工作施工过程中吊装设备出现故障,修复后继续进行,E工作实际持续时间为17天。事件4:D工作的进度情况如下表。
问题1.指出计划工期和关键线路,指出C工作和D工作的自由时差和总时差。
2.分别指出事件1~事件3的责任方,并说明影响计划工期的天数。
3.根据事件4,计算D工作在第60天末,计划应完成的累计工作量(万元),实际已完成的累计工作量(万元),分别占D工作计划总工作量的百分比;实际比计划超额(或拖欠)工作量占D工作计划总工作量的百分比。
4.除A、C、E工作外,其他工作均按计划完成,计算工程施工的实际工期;承包人可向发包人提出多少天的延期要求。
点击查看答案
本题答案:1.根据时标网络图所示,计划工期210天;关键线路A&
本题解析:试题答案1.根据时标网络图所示,计划工期210天;关键线路A→G→H→I→J→E(或①→②→⑤→⑥→⑦→⑧→⑨);C工作的自由时差为0天,总时差为10天;D工作的自由时差为10天,总时差为10天。【考点解析】这是一道进度管理题,主要考核双代号时标网络图的识读和计算能力。根据双代号时标网络图的绘制规则可知,自始至终不出现波形线的线路是关键线路,由此直接找出关键线路,读出工期;网络图中波形线的长度为对应工作的自由时差,由此确定C、D工作的自由时差;时标网络中工作的总时差等于本工作的自由时差与其紧后工作总时差的最小值之和,由此确定C、D工作的总时差。2.事件1的责任方为发包人,A工作推迟5天完成,A工作为关键工作,影响工期5天。事件2的责任方为承包人,C工作推迟12天完成,C工作为非关键工作,总时差为10天,影响工期2天。事件3的责任方为承包人,E工作推迟2天完成,E工作为关键工作,影响工期2天。【考点解析】这是一道合同管理题,主要考核合同范本中发包人和承包人的义务和责任。根据《水利水电工程标准施工招标文件》(2009年版),发包人基本义务:(1)遵守法律;(2)发出开工通知;(3)提供施工场地;(4)协助承包人办理证件和批件;(5)组织设计交底;(6)支付合同价款;(7)组织法人验收;(8)专用合同条款约定的其他义务和责任。由(3)可知,事件1的责任方为发包人。承包人基本义务:(1)遵守法律。(2)依法纳税。(3)完成各项承包工作。承包人应按合同约定以及监理人指示,实施、完成全部工程,并修补工程中的任何缺陷。除合同条款另有约定外,承包人应提供为完成合同工作所需的劳务、材料、施工设备、工程设备和其他物品,并按合同约定负责临时设施的设计、建造、运行、维护、管理和拆除。(4)对施工作业和施工方法的完备性负责。承包人应按合同约定的工作内容和施工进度要求,编制施工组织设计和施工措施计划,并对所有施工作业和施工方法的完备性和安全可靠性负责。(5)保证工程施工和人员的安全。(6)负责施工场地及其周边环境与生态的保护工作。(7)避免施工对公众与他人的利益造成损害。(8)为他人提供方便。(9)工程的维护和照管。(10)专用合同条款约定的其他义务和责任。由(3)、(4)可知,事件2、事件3的责任方均为承包人。3.在第60天末:计划应完成的累计工作量为75万元,占计划总工作量的65.8%,实际累计工作量为69万元,占计划总工作量的60.5%;实际比计划拖欠工作量占计划总工作量的5.3%。【考点解析】这是一道进度管理的题,主要考核计划完成工作量、实际完成工作量以及进度偏差的计算。计划应完成的累计工作量为0~60天的计划工作量累计,10+7+8+6+8+6+8+8+6+8=75万元,占计划总工作量的
;实际累计工作量应为0~60天的实际工作量累计,9+7+7+5+7+8+6+9+5+6=69万元,占计划总工作量
;实际比计划拖欠工作量65.8-60.5=5.3%。4.实际工期为219天,承包人可向发包人提出5天的延期要求。【考点解析】这是一道关于进度管理和索赔管理的题。主要考核网络计划工期的计算以及索赔的条件分析。本题中,事件1A工作拖延5天,C工作拖延12天,E工作拖延2天。其中A、E为关键工作,影响工期7天。C为非关键工作,但仅有10天的总时差,影响工期2天。共影响工期9天。故实际工期为219天。事件1责任方为发包人,可以提出延期要求,其余均为承包人责任,不可提出延期要求。
176、单项选择题 当黏性土料含水量偏低时,应()。
A.压实前加水
B.运输过程中加水
C.料场加水
D.压实后加水
点击查看答案
本题答案:C
本题解析:当含水量偏低时,对于黏性土料应考虑在料场加水。参见教材P81。
177、单项选择题 根据《水工混凝土施工规范》(DL/T5144-2001),同一强度等级混凝土抗压强度试验,大体积混凝土28d龄期应每()m^3成型一组。
A.500
B.1000
C.1500
D.2000
点击查看答案
本题答案:A
本题解析:暂无解析
178、单项选择题 《中华人民共和国节约能源法》规定:国家对家用电器等使用面广、耗能量大的用能产品,实行()管理。
A.许可证
B..能源效率标识
C.绿色环保标志
D.节能产品认证标志
点击查看答案
本题答案:B
本题解析:暂无解析
179、单项选择题 开挖深度超过()时,特别是在街道、居民区、行车道附近开挖土方时,无论开挖深浅都应视为高处作业,并设置警告标志和高度不低于()的双道防护栏,夜间还要设红色警示灯。
A.3m,1.2m
B.2m,1.5m
C.2m,1.2m
D.3m,1.0m
点击查看答案
本题答案:C
本题解析:暂无解析
180、问答题 什么是研磨?研磨的原理是什么?
点击查看答案
本题答案:用研具和研磨剂将工件表面磨掉极薄的一层金属,使工件具有
本题解析:试题答案用研具和研磨剂将工件表面磨掉极薄的一层金属,使工件具有较高的尺寸、形状和表面粗糙度精度,这种加工方法称为研磨。原理:研磨是用比工件软一些的材料做研具,在研具上涂上研磨剂,利用外力使部分研磨剂嵌入研具,研具表面就像砂轮一样,形成无数的切削刃,研磨时,工件与研具做不同方向的相对运动,产生机械切削作用。
181、单项选择题 水工建筑石材中的石灰岩属于()
A.火成岩
B.变质岩
C.水成岩
D.玄武岩
点击查看答案
本题答案:C
本题解析:水工建筑物对石料的要求是有较好的耐水性、抗冻性、耐久性。主要分为:①火成岩如花岗岩、闪长岩、辉长岩、辉绿岩、玄武岩;②水成岩如石灰岩和砂岩。③变质岩如片麻岩、大理岩、石英岩。
182、单项选择题 球墨铸铁管一般为柔性橡胶圈密封接口,一般适用于()施工。
A.穿越铁路、公路、河谷及地震区
B.大半径弯道直接安管
C.环境恶劣条件下
D.小管径直线铺设
点击查看答案
本题答案:B
本题解析:暂无解析
183、多项选择题 事故调查处理应当()。
A、可以只抓重点
B、只追究直接责任人的责任
C、遵循“实事求是、尊重科学”的原则
D、及时、正确的查清事故原因、事故性质和责任
E、认真查处,坚持事故原因未查清不放过、责任人员未处理不放过、整改措施未落实不放过、有关人员未受到教育不放过的“四不放过”原则
点击查看答案
本题答案:C, D, E
本题解析:暂无解析
184、单项选择题 根据《水利建设项目后评价管理办法(试行)》(水规计【2010】151号),按层次进行划分,除项目法人的自我评价和主管部门的评价外,水利建设项目后评价还应包括()的评价。
A.融资方
B.项目行业
C.审查部门
D.运行营理单位
点击查看答案
本题答案:B
本题解析:后评价阶段(1)工程建设项目竣工验收后,一般经过1~2年生产(运行)后,进行项目后评价。1)主要内容包括:①过程评价——前期工作、建设实施、运行管理等;②经济评价——财务评价、国民经济评价等;③社会影响及移民安置评价——社会影响和移民安置规划实施及效果等;④环境影响及水土保持评价——工程影响区主要生态环境、水土流失问题,环境保护、水土保持措施执行情况,环境影响情况等;⑤目标和可持续性评价——项目目标的实现程度及可持续性的评价等;⑥综合评价——对项目实施成功程度的综合评价。2)项目后评价一般按三个层次组织实施,即项目法人的自我评价、项目行业的评价、主管部门(或主要投资方)的评价。
185、问答题
碾压混凝土坝是采用碾压土石坝的施工方法,使用干贫性混凝土修建的混凝土坝,是混凝土坝施工的一种新技术。碾压混凝土筑坝技术是世界筑坝史的一次重大突破。20世纪60年代,世界各国开始碾压混凝土的试验研究。1981年,日本建成世界第一座碾压混凝土坝——岛地川(高89m)。虽然只有20多年的历史,但碾压混凝土坝的发展极其迅猛。截至1999年底,世界上30个国家完建和在建的坝高为15m以上碾压混凝土坝已有220余座。我国从20世纪80年代初开始探索,1986年建成第一座碾压混凝土重力坝,至2002年底已建成碾压混凝土坝45座,其中拱坝7座,重力坝38座,百米以上有11座。在建碾压混凝土坝15座,其中拱坝3座,重力坝12座,我国的龙滩水电站碾压混凝土重力坝是目前世界上最高的,坝高216.5m.经过近20年的研究与实践,我国碾压混凝土筑坝技术已达到世界先进水平,在有些领域已达世界领先水平。承包商在编制施工组织设计时,根据有关资料,结合现场地形地貌等条件,重点对下几个方面进行分析和考虑,
(1)料场的选择与布置;
(2)导、截流技术方案;
(3)施工机械的选择;
(4)混凝土坝施工分缝分块;
(5)混凝土的生产与运输方案;
(6)混凝土的浇筑与养护方案;
(7)碾压施工工艺等。
碾压混凝土坝的施工质量控制要点和手段?
点击查看答案
本题答案:影响碾压混凝土坝施工质量的因素主要有碾压时拌合料的干湿
本题解析:试题答案影响碾压混凝土坝施工质量的因素主要有碾压时拌合料的干湿度,卸料、平仓、碾压的质量控制以及碾压混凝土的养护和防护等。
目前常用的几种主要质量控制手段有:
1.在碾压混凝土生产过程中,常用VeBe仪测定碾压混凝土的稠度,以控制配合比。
2.在碾压过程中,可使用核子密度仪测定碾压混凝土的湿密度和压实度,对碾压层的均匀性进行控制。
3.碾压混凝土的强度在施工过程中是以监测密度进行控制的,并通过钻孔取芯样校核其强度是否满足设计要求。
186、多项选择题 微差爆破当装药量相等时,具有如下优点()
A.可减震1/3~2/3左右
B.有利于挖掘机作业
C.可节省炸药20%
D.对岩石的破碎效果更好
E.保护和减弱了开挖限界以外地震的破坏作用。
点击查看答案
本题答案:A, B, C, D
本题解析:暂无解析
187、多项选择题 混凝土浇筑的施工过程包括()。
A、浇筑前的运输
B、浇筑前的准备作业
C、浇筑时入仓铺料
D、平仓振捣
E、混凝土的养护
点击查看答案
本题答案:B, C, D, E
本题解析:暂无解析
188、单项选择题 《水工混凝土施工规范》规定,混凝土使用有碱活性反应的骨料时,配合比选择必须控制混凝土中的总含碱量,以保证混凝土的()。
A.耐久性
B.和易性
C.稳定性
D.可靠性
点击查看答案
本题答案:A
本题解析:暂无解析
189、单项选择题 《水法》规定,建设水工程,必须符合()。
A.流域专业规划
B.流域综合规划
C.区域综合规划
D.防洪规划
点击查看答案
本题答案:B
本题解析:暂无解析
190、单项选择题 设置在发电、供水、泄水和排沙等建筑物进水口(或泄水道内)的工作闸门或事故闸门,其()下静水压力代表值的计算水位,应按建筑物进水口的上游计算水位采用。
A.短暂设计状况和偶然设计状况
B.持久设计状况和偶然设计状况
C.持久设计状况和短暂设计状况
D.持久设计状况、短暂设计状况和偶然设计状况
点击查看答案
本题答案:B
本题解析:暂无解析
191、问答题
某大型水闸工程施工招标文件依据《水利水电工程标准施工招标文件》(2009年版)编制,招标文件规定:(1)开标时间为2013年9月21日上午9:00。(2)计划工期为12个月。(3)工程预付款为签约合同价的10%,分2次平均支付,第1次支付前,承包人需提供同等额度的工程预付款保函,当进场施工设备价值超过第2次工程预付款额度时,支付第2次工程预付款,最后2个月平均扣回;工程质量保证金按月进度款(不含工程预付款扣回和价格调整)的5%扣留,直到总额达到签约合同价的5%。(4)施工围堰由施工单位负责设计,报监理单位批准。(5)本项目不设暂估价项目,按分组工程量清单模式提供工程量清单。甲、乙、丙、丁4家投标人参加投标。投标过程中,甲要求招标人提供初步设计文件中的施工围堰设计方案。为此,招标人发出招标文件澄清通知如下:
因护坡工程为新型混凝土砌块,制作与安装有特殊技术要求,发包人向乙推荐了具备相应资质的分包人。实施过程中,乙直接采用初步设计文件中的施工围堰设计方案,经监理单位批准后施工,围堰运行中出现险情,需加固,乙向发包人提出索赔。
【问题】1.指出招标文件澄清通知中的不妥之处。
2.指出乙的投标报价汇总表中,A、B、C所代表的工程项目或费用名称。乙的投标总价为多少?
3.本合同乙提交的工程预付款保函额度为多少?指出开工第1月,乙完成A项目中除施工围堰拆除之外的所有内容,计算该月应扣留的工程质量保证金。
4.乙的索赔要求是否合理,为什么?
5.根据《水利建设工程施工分包管理规定》(水建管[2005]304号),乙对发包人推荐分包人的处理方式有哪几种?并分别写出其具体做法。
点击查看答案
本题答案:1.(1)泄露甲、乙、丙、丁名称不妥。(2)泄露问题来
本题解析:试题答案1.(1)泄露甲、乙、丙、丁名称不妥。(2)泄露问题来源为甲不妥。(3)发送的时间不妥。(或:应在提交投标文件截止日期至少15日前,发出澄清通知)
2.(1)A代表施工临时工程(或临时工程);B代表临时房屋建筑工程;C代表暂列金额。(2)投标人乙的投标总价为42879160(元)。
3.(1)工程预付款保函额度为42879160×10%×50%=2143958(元)。(2)第1月完成工程量对应进度款为3779160-11.2×28000=3465560(元).故工程质量保证金为3465560×5%=173278(元)。
4.乙的索赔要求不合理。因为施工临时工程设计建造是承包人的义务,发包人提供的有关施工临时工程的资料仅供参考。
5.(1)乙可接受,则应与发包人推荐的分包人签订分包合同。(2)乙可拒绝,则自行选择分包人,但需经发包人书面认可。【解析】本案例第1问主要考查招标文件。根据《水利水电工程标准施工招标文件》(2009年版):投标人应仔细阅读和检查招标文件的全部内容。如发现缺页或附件不全,应及时向招标人提出,以便补齐。如有疑问,应在投标截止时间17天前以书面形式(包括信函、电报、传真等可以有形地表现所载内容的形式,下同),要求招标人对招标文件予以澄清。招标文件的澄清和修改通知将在投标截止时间15天前以书面形式发给所有购买招标文件的投标人,但不指明澄清问题的来源。如果澄清和修改通知发出的时间距投标截止时间不足15天,且影响投标文件编制的,相应延长投标截止时间。投标人在收到澄清后,应在收到澄清和修改通知后1天内以书面形式通知招标人,确认已收到该通知。需要注意的是与"招标文件澄清和修改"程序相近的程序是"招标文件异议",二者既有区别,又有联系。招标文件异议是投标人法律救济措施。潜在投标人或者其他利害关系人对招标文件有异议的,应当在投标截止时间10日前提出。招标人应当自收到异议之日起3日内作出答复;作出答复前,应当暂停招标投标活动。未在规定时间提出异议的,不得再对招标文件相关内容提出投诉。从上述分析可看出,招标文件异议可以对招标文件包括其澄清和修改通知提出,招标文件异议必须由招标人向提出者答复,并保证投标人满意。若投标人对招标人答复不满意,可以提出投诉。法规禁止未经过异议就直接提出投诉的行为。本案例第2问主要考查工程组成部分。分组工程量清单模式下,工程部分可划分为四大组(每一组还可按专业细分,如建筑工程可细分为土方工程,混凝土工程等)部分:①建筑工程。②机电设备及安装工程。③金属结构设备及安装工程。④施工临时工程,指为辅助永久建筑和安装工程正常施工而修建的临时性工程或采取的临时措施。上述①、②、③类工程构成永久工程,投入运行后能承担设计所确定的功能并发挥效益,一般单价承包。水利水电工程施工临时设施主要包括施工交通运输和施工工厂设施两部分。施工交通运输一般包括场外运输和场内运输;施工工厂设施主要包括混凝土生产系统、混凝土制冷(热)系统、砂石料加工系统、机械修配及综合加工系统、临时房屋建筑工程、风、水、电、通信及照明等。施工临时工程一般总价承包。根据前述分析,A应当是施工临时工程,B应当是临时房屋建筑工程。根据水利水电工程施工招标习惯,在工程量清单招标模式下,一般在合同中预列一笔合同变更费用,加大签约合同价金额,避免合同价超过签约合同金额,在2009年《水利水电工程标准施工招标文件》中将其称为暂列金额,一般取建筑安装工程费用的5%。根据分析,C应当为暂列金额。本案例第3问主要考查预付款、工程质量保证金。预付款用于承包人为合同工程施工购置材料、工程设备、施工设备、修建临时设施以及组织施工队伍进场等,分为工程预付款和工程材料预付款。预付款必须专用于合同工程。工程预付款的额度一般工程预付款为签约合同价的10%,分两次支付,招标项目包含大宗设备采购的可适当提高但不宜超过20%。承包人在第一次收到工程预付款的同时需提交等额的工程预付款保函(担保);第二次工程预付款保函可用承包人进入工地的主要设备(其估算价值已达到第二次预付款金额)代替。工程质量保证金是合同工程完工验收后,承包人在工程质量保证期内对其工程质量提供担保的保证。从第一个付款周期在付给承包人的工程进度付款中(不包括预付款支付和扣回)扣留5%~8%,直至达到规定的质量保证金总额。一般情况下,质量保证金总额为签约合同价的2.5%~5%。本案例第4问主要考查索赔。索赔的前提是合同履约方有违约行为。判断有无违约行为依据的是双方权利和义务的约定,这是合同管理的基本准则。《水利水电工程标准施工招标文件》(2009年版)将发包人和承包人的义务和责任进行了合理划分。其中,承包人承担的一般义务和责任有:遵守法律、依法纳税、完成各项承包工作、对施工作业和施工方法的完备性负责、保证工程施工和人员的安全、负责施工场地及其周边环境与生态的保护工作。避免施工对公众与他人的利益造成损害、为他人提供方便、工程的维护和照管等。根据上述的规定,施工临时工程设计建造是承包人的义务,发包人提供的有关施工临时工程的资料仅供参考。本案例第5问主要考查指定分包和推荐分包。在合同实施过程中,有下列情况之一的,发包人可向承包人推荐分包人:①由于重大设计变更导致施工方案重大变化,致使承包人不具备相应的施工能力;②由于承包人原因,导致施工工期拖延,承包人无力在合同规定的期限内完成合同任务;③项目有特殊技术要求、特殊工艺或涉及专利权保护的。对于推荐分包,承包人掌握合同主动。如承包人同意,则应由承包人与分包人签订分包合同,并对该推荐分包人的行为负全部责任;如承包人拒绝,则可由承包人自行选择分包人,但需经发包人书面认可。发包人一般不得直接指定分包人。但在合同实施过程中,如承包人无力在合同规定的期限内完成合同中的应急防汛、抢险等危及公共安全和工程安全的项目,发包人经项目的上级主管部门同意,可根据工程技术、进度的要求,对该应急防汛、抢险等项目的部分工程指定分包人。因非承包人原因形成指定分包条件的,发包人的指定分包不得增加承包人的额外费用;因承包人原因形成指定分包条件的,承包人应负责因指定分包增加的相应费用。由指定分包人造成的与其分包工作有关的一切索赔、诉讼和损失赔偿由指定分包人直接对发包人负责,承包人不对此承担责任。职责划分可由承包人与发包人签订协议明确。
192、单项选择题 混凝土砂率是指混凝土中砂用量占()总用量的百分数。
A.石子
B.砂、石子
C.砂、石子、水泥
D.砂、石子、水泥、水
点击查看答案
本题答案:B
本题解析:解析 混凝土含砂率(简称砂率)是指砂的用量占砂、石总用量(按质量计)的百分数,与水泥和水无关。 故本题选B。 考点:建筑材料
193、多项选择题 根据《碾压式土石坝施工规范》DL/T5129—2001,土石坝过渡料压实的检查项目包括()。
A.干密度
B.含水率
C.颗粒级配
D.含泥量
E.砾石含量
点击查看答案
本题答案:A, C
本题解析:解析 根据《碾压式土石坝施工规范》DL/T5129—2001,反滤料和过渡料的填筑除按规定检查压实质量(干密度)外,必须严格控制颗粒级配,不符合设计要求应进行返工。 故本题选AC。 考点:二级建造师注册执业管理规定及相关要求
194、单项选择题 水利水电工程注册建造师施工管理签章文件的类别共有()类。
A.3
B.5
C.7
D.9
点击查看答案
本题答案:C
本题解析:水利水电工程注册建造师施工管理签章文件共35份,七类。其中,施工组织文件2份,进度管理文件5份,合同管理文件12份,质量管理文件5份,安全及环保管理文件3份,成本费用管理文件4份,验收管理文件4份。
195、单项选择题 VC值是评价碾压混凝土()的指标。
A.湿密度
B.干湿度
C.压实度
D.均匀性
点击查看答案
本题答案:B
本题解析:碾压混凝土的干湿度一般用VC值来表示。VC值太小表示拌合太湿,振动碾易沉陷,难以正常工作。VC值太大表示拌合料太干,灰浆太少,骨料架空,不易压实。但混凝土入仓料的干湿又与气温、日照、辐射、湿度、蒸发量、雨量、风力等自然因素相关,碾压时难以控制。现场VC值的测定可以采用VC仪或凭经验手感测定。
196、问答题
某水闸工程施工标招标文件依据《水利水电工程标准施工招标文件》(2009年版)编制。招标文件规定,仅对水泥进行价格调整,价格调整按公式△P=P0(A+B×Ft/F0-1)计算(相关数据依据中标人投标函附录价格指数和权重表);工程质量保证金总额为签约合同价的5%,按5%的比例从月工程进度款中扣留。施工招标投标及合同管理过程中,发生如下事件:事件1:该工程可行性研究报告批准后立即进行施工招标。事件2:A、B、C、D、E五家投标人参与投标,A的投标文件所载工期超过招标文件规定的工期,评标委员会向其发出了要求澄清的通知。施工单位按时递交了答复,修改了工期计划,满足了要求。评标委员会认可工期修改。事件3:投标人B填报的施工临时工程分组工程量清单见表1。
事件4:发包人与C签订了施工承包合同,投标函附录价格指数和权重如表2所示。
工程实施中,三月份经监理审核的结算数据如下:已完成原合同工程量清单金额300万元,扣回预付款10万元,变更金额6万元(未按现行价格计价)。合同条款中关于双方的义务有如下内容:(1)负责办理工程开工报告报批手续;(2)负责提供施工临时用地;(3)负责编制施工现场安全生产预案;(4)负责直接管理暂估价项目承包人;(5)负责组织竣工验收技术鉴定;(6)负责提供工程预付款担保;(7)负责投保第三者责任险。事件5:经承包人申请,监理单位、发包人同意,闸门制作及安装工作由分包单位承担。监理单位发现闸门安装存在质量问题,向承包人下达了整改通知。承包人以该项工作已经监理单位批准,发包人同意分包为由,未接收整改通知,并建议监理单位直接向分包人按要求进行了处理,花费1万元。分包人完成分包工作后,向监理单位提出了支付申请。监理单位受理了申请但不同意分包人所提出的工程延期和费用补偿的要求。
问题1.根据水利水电工程招标投标有关规定,事件1、事件2的处理方式或要求是否合理,分别说明理由。
2.事件3中,A填报的施工临时工程分组工程量清单中,哪些工程项目或费用不妥?说明理由。
3.指出背景材料价格调整公式中A、B、Ft、F0、△P、P0所代表的含义。分别说明工程质量保证金扣留、预付款扣回及变更费用在价格调整计算时,是否应计入P0?计算3月份需调整的水泥价格差额△P。
4.事件4列举的双方义务中,属于承包人义务的有哪些?
5.事件5中,根据有关规定,分别指出监理单位、承包人做法的不妥之处,说明理由。
点击查看答案
本题答案:1.事件1不合理。施工招标应该在初步设计已经批准后方可
本题解析:试题答案1.事件1不合理。施工招标应该在初步设计已经批准后方可进行。事件2不合理。工期超期属于重大偏差,评标委员会不应向施工单位发出要求澄清的通知,也不能认可工期修改,该投标文件应按无效标处理。【考点解析】水利工程项目施工招标应具备以下条件:①初步设计已经批准;②建设资金来源已落实,年度投资计划已经安排;③监理单位已确定;④具有能满足招标要求的设计文件,已与设计单位签订适应施工进度要求的图纸交付合同或协议;⑤有关建设项目永久征地、临时征地和移民搬迁的实施、安置工作已经落实或已有明确安排。评标过程中,评标委员会可以书面形式要求投标人对所提交的投标文件进行书面澄清或说明,或者对细微偏差进行补正时,投标人澄清和补正投标文件应遵守下述规定:①投标人不得主动提出澄清、说明或补正。②澄清、说明和补正不得改变投标文件的实质性内容(算术性错误修正的除外)。③投标人的书面澄清、说明和补正属于投标文件的组成部分。④评标委员会对投标人提交的澄清、说明或补正仍有疑问时,可要求投标人进一步澄清、说明或补正的,投标人应予配合。2.(1)围堰土工试验费列入施工临时工程不妥,因为该项费用包含在施工围堰填筑单价中;(2)施工生产用电费用列入施工临时工程不妥,因为该项费用从构成上属于工程直接费或该项费用包含在相应工程单价中;(3)计日工费用列入施工临时工程不妥,因为该项费用不计入投标报价总价。【考点解析】明确于招标文件合同技术条款中的工程量计量和支付规则构成合同文件的组成部分,是施工实施阶段成本控制的重要依据之一。其中施工临时工程工程量计量项目包括:(1)现场施工测量现场施工测量(包括根据合同约定由承包人测设的施工控制网、工程施工阶段的全部施工测量放样工作等)所需费用,由发包人按《工程量清单》所列项目的总价支付。(2)现场试验1)现场室内试验承包人现场试验室的建设费用,由发包人按《工程量清单》所列相应项目的总价支付。2)现场工艺试验除合同另有约定外,现场工艺试验所需费用,包含在现场工艺试验项目总价中,由发包人按《工程量清单》相应项目的总价支付。3)现场生产性试验除合同约定的大型现场生产性试验项目由发包人按《工程量清单》所列项目的总价支付外,其他各项生产性试验费用均包含在《工程量清单》相应项目的工程单价或总价中,发包人不另行支付。(3)施工交通设施1)除合同另有约定外,承包人根据合同要求完成场内施工道路的建设和施工期的管理维护工作所需的费用,由发包人按《工程量清单》相应项目的工程单价或总价支付。2)场外公共交通的费用,除合同约定由承包人为场外公共交通修建和(或)维护的临时设施外,承包人在施工场地外的一切交通费用,均由承包人自行承担,发包人不另行支付。3)承包人承担的超大、超重件的运输费用,均由承包人自行负责,发包人不另行支付。超大、超重件的尺寸或重量超出合同约定的限度时,增加的费用由发包人承担。(4)施工及生活供电设施除合同另有约定外,承包人根据合同要求完成施工用电设施的建设、移设和拆除工作所需的费用,由发包人按《工程量清单》相应项目的工程单价或总价支付。(5)施工及生活供水设施除合同另有约定外,承包人根据合同要求完成施工及生活供水设施的建设、移设和拆除工作所需的费用,由发包人按《工程量清单》相应项目的工程单价或总价支付。(6)施工供风设施除合同另有约定外,承包人根据合同要求完成施工供风设施的建设、移设和拆除工作所需的费用,由发包人按《工程量清单》相应项目的工程单价或总价支付。(7)施工照明设施除合同另有约定外,承包人根据合同要求完成施工照明设施的建设、移设、维护管理和拆除工作所需的费用,由发包人按《工程量清单》相应项目的工程单价或总价支付。(8)施工通信和邮政设施除合同另有约定外,承包人根据合同要求完成现场施工通信和邮政设施的建设、移设、维护管理和拆除工作所需的费用,由发包人按《工程量清单》相应项目的工程单价或总价支付。(9)砂石料生产系统除合同另有约定外,承包人根据合同要求完成砂石料生产系统的建设和拆除工作所需的费用,由发包人按《工程量清单》相应项目的工程单价或总价支付。(10)混凝土生产系统除合同另有约定外,承包人根据合同要求完成混凝土生产系统的建设和拆除工作所需的费用,由发包人按《工程量清单》相应项目的工程单价或总价支付。(11)附属加工厂除合同另有约定外,承包人根据合同要求完成附属加工厂的建设、维护管理和拆除工作所需的费用,由发包人按《工程量清单》相应项目的工程单价或总价支付。(12)仓库和存料场除合同另有约定外,承包人根据合同要求完成仓库或存料场的建设、维护管理和拆除工作所需的费用,由发包人按《工程量清单》相应项目的工程单价或总价支付。(13)弃渣场除合同另有约定外,承包人根据合同要求完成弃渣场的建设和维护管理等工作所需的费用,由发包人按《工程量清单》相应项目的工程单价或总价支付。(14)临时生产管理和生活设施除合同另有约定外.承包人根据合同要求完成临时生产管理和生活设施的建设、移设、维护管理和拆除工作所需的费用,由发包人按《工程量清单》相应项目的工程单价或总价支付。(15)其他临时设施未列入《工程量清单》的其他临时设施,承包人根据合同要求完成这些设施的建设、移置、维护管理和拆除工作所需的费用,包含在相应永久工程项目的工程单价或总价中,发包人不另行支付。3.A代表定值权重或不调部分权重;B代表可调因子的变值权重或可调部分的权重;Ft代表可调因子的现行价格指数,或付款证书相关周期最后一天的前42天的可调因子的价格指数;F0代表可调因子的基本价格指数,或基准日期的可调因子的价格指数;△P代表需调整的价格差额;P0指付款证书中承包人应得到的已完成工程量的金额:(1)预付款扣回不计入;(2)工程质量保证金扣留不计入;(3)变更(未按现行价格计价)计入。3月份需调整的价格差额△P=306×(90%+10%×103/100-1)=0.92万元。【考点解析】人工、材料和设备等价格波动影响合同价格时价格调整公式
式中ΔP--需调整的价格差额;P--付款证书中承包人应得到的已完成工程量的金额。此项金额应不包括价格调整、不计质量保证金的扣留和支付、预付款的支付和扣回。变更及其他金额已按现行价格计价的,也不计在内;A--定值权重(即不调部分的权重);B1,B2,B3,…,Bn--各可调因子的变值权重(即可调部分的权重),为各可调因子在投标函投标总报价中所占的比例;
--各可调因子的现行价格指数,指付款证书相关周期最后一天的前42天的各可调因子的价格指数;
--各可调因子的基本价格指数,指基准日期的各可调因子的价格指数。4.双方义务中属于承包人义务的有:(3)负责编制施工现场安全生产预案;(4)负责直接管理暂估价项目承包人;(6)负责提供工程预付款担保;(7)负责投保第三者责任险。【考点解析】根据《水利水电工程标准施工招标文件》(2009年版),除合同另有约定外,承包人基本义务如下:(1)遵守法律。(2)依法纳税。(3)对施工作业和施工方法的完备性负责。(4)保证工程施工和人员的安全。(5)负责施工场地及其周边环境与生态的保护工作。(6)避免施工对公众与他人的利益造成损害。(7)为他人提供方便。(8)工程的维护和照管。(9)专用合同条款约定的其他义务和责任。除此之外,承包人还负责编制施工现场安全生产预案,管理暂估价项目承包人,有义务提供工程预付款担保,并投保第三者责任险。5.分包人完成分包工作后,向监理单位提出了支付申请,监理单位受理了申请不要。监理人无权越过总承包人与分包人建立合同管理关系。承包人未接收整改通知,并建议监理单位直接向分包人要求不妥。承包人对 91exam.org其分包项目的实施以及分包人的行为向发包人负全部责任。承包人应对分包项目的工程进度、质量、安全、计量和验收等实施监督和管理。【考点解析】根据《水利建设工程施工分包管理规定》(水建管[2005]304号),承包人是指已由发包人授标,并与发包人正式签署协议书的企业或组织以及取得该企业或组织资格的合法继承人。承包单位在履行分包管理职责时应注意以下几点:(1)施工分包,是指施工企业将其所承包的水利工程中的部分工程发包给其他施工企业,或者将劳务作业发包给其他企业或组织完成的活动,但仍需履行并承担与发包人所签合同确定的责任和义务。(2)水利工程施工分包按分包性质分为工程分包和劳务作业分包。其中,工程分包,是指承包人将其所承包工程中的部分工程发包给具有与分包工程相应资质的其他施工企业完成的活动;劳务作业分包,是指承包人将其承包工程中的劳务作业发包给其他企业或组织完成的活动。(3)工程分包应在施工承包合同中约定,或经发包人书面认可。劳务作业分包由承包人与分包人通过劳务合同约定。(4)承包人和分包人应当依法签订分包合同,并履行合同约定的义务。分包合同必须遵循承包合同的各项原则,满足承包合同中技术、经济条款。承包人应在分包合同签订后7个工作日内,送发包人备案。(5)除发包人依法指定分包外,承包人对其分包项目的实施以及分包人的行为向发包人负全部责任。承包人应对分包项目的工程进度、质量、安全、计量和验收等实施监督和管理。
197、单项选择题 坚硬岩基上的高、中坝宜采用()。
A、底流消能
B、挑流消能
C、面流消能
D、消力戽消能
点击查看答案
本题答案:B
本题解析:暂无解析
198、单项选择题 根据《水电水利工程模板施工规范》(DL/T5110—2000),木模板的设计时,若木材含水率小于()时,其荷载设计值可乘以系数()予以折减。
A.35%,0.6
B.30%,0.7
C.25%,0.8
D.25%,0.9
点击查看答案
本题答案:D
本题解析:暂无解析
199、单项选择题
按水利工程建设程序,某丘陵地区拟建一座进水闸,水闸由闸室和上、下游连接段组成。闸室采用分离式底板,底板厚1.2m,闸底板混凝土用砂的细度模数控制在2.3—3.0之间。下游连接段包括翼墙、护坦、海漫、防冲槽等。闸室建在岩基上,地基需要进行固结灌浆处理。根据施工组织设计安排,基岩采用爆破开挖,炮孔孔径为50mm,孔深2m。本工程施工采用全段围堰导流。
根据场景,回答下列问题:
本工程属于立项过程的是()。
A.规划阶段
B.项目建议书阶段
C.初步设计阶段
D.施工准备阶段
点击查看答案
本题答案:B
本题解析:水利工程建设程序一般为:项目建议书、可行性研究报告、初步设计、施工准备、建设实施、生产准备、竣工验收、后评价等阶段。立项过程包括项目建议书可行性研究报告阶段。
200、单项选择题 作用于坝体各计算截面上的扬压力,因坝身排水管幕有降低渗压作用,《水工建筑物荷载设计规范》(DL5077--1997)建议在排水幕处折减系数03=()。
A、0.1
B、0.2
C、0.3
D、0.4
点击查看答案
本题答案:B
本题解析:暂无解析
题库试看结束后
微信扫下方二维码即可打包下载完整版《★水利水电工程》题库
手机用户可保存上方二维码到手机中,在微信扫一扫中右上角选择“从相册选取二维码”即可。
题库试看结束后微信扫下方二维码即可打包下载完整版《水利水电工程:水利水电工程》题库,分栏、分答案解析排版、小字体方便打印背记!经广大会员朋友实战检验,此方法考试通过率大大提高!绝对是您考试过关的不二利器!
手机用户可保存上方二维码到手机中,在微信扫一扫中右上角选择“从相册选取二维码”即可。
微信搜索关注"91考试网"公众号,领30元,获取公务员事业编教师考试资料40G
